Как продумать санузел до начала ремонта
Разбираем дизайн санузла так, как его видно на объектах: от замера стояков до раскладки плитки и вентиляции. Рассказываем, где нужно согласование и что спросить у замерщика. В конце даём рабочие цены на работы по Тюмени.

Дизайн санузла начинается с замера стояков, вентшахты и отметок пола, а не с картинки. Дальше по порядку идут планировка, ванна или душевая зона, инсталляция, формат плитки, свет и вентиляция. Стеклянное ограждение заказывают после плитки, а короб закрывают только с ревизионным люком. Пакеты бюро считаются за м² всей квартиры, поэтому цену санузла определяет замер.
С чего начинается дизайн санузла
В бюро «Практика» за 12 лет накопилось 200+ дизайн-проектов и 380+ объектов, и одна история повторяется чаще всего. Эскиз нарисован раньше, чем кто-то измерил стояки, а на объекте выясняется, что унитаз не встаёт туда, где стоял на картинке. Поэтому сначала собирают вводные, и только потом рисуют.
- Стояки. Это общедомовое имущество: работы по ним ведутся только через управляющую компанию или обслуживающую организацию, самим их не переносят.
- Вентшахта. Нужно знать, где она и какого сечения, иначе вентиляцию потом придётся выдумывать на месте.
- Ниши и короба. В старых домах они прячут трубы и счётчики, и мебель под них надо подгонять заранее.
- Уровень пола относительно коридора. От него зависят порог, уклон к трапу и толщина стяжки.
Площадь тоже влияет на решения. Совмещённый санузел в Тюмени обычно занимает 3–4 м², в старых панельных домах бывает меньше, и это ориентир, а не норма. В раздельном туалет и ванная комната стоят в разных помещениях: мебели в них проще, но общая площадь больше.
Дизайн-проект санузла и красивая визуализация — разные вещи. Проект состоит из чертежей с размерами и отметками, раскладки плитки по каждой стене и точек воды, света и розеток. По такому комплекту сантехник и электрик работают без догадок, а по картинке им остаётся спорить с заказчиком на месте.
Планировка: что куда ставить
Обычная цепочка от двери вглубь помещения выглядит так: умывальник, унитаз, ванна или душ. В тесном санузле дверь лучше вешать так, чтобы она открывалась наружу, либо ставить раздвижную. Проход перед унитазом, расстояние от его оси до стены и зазор перед раковиной берут по паспорту прибора и нормативной документации на сантехнику: у разных моделей эти размеры отличаются.
Типичная ошибка, которую видно только на объекте: дверь при открытии бьёт в унитаз, а ванна встаёт так, что закрывает ревизионный люк. На чертеже это незаметно, в готовом санузле исправить нельзя без разборки.
Куда поставить стиральную машину
Ширина корпуса обычной машины 60 см, глубина у моделей разная, поэтому модель выбирают до замера, а не после. Вариантов четыре:
- Прямо в санузле. Проще всего по коммуникациям, но съедает площадь, которой и так мало.
- В нише. Машину прячут за дверцами, зато нишу надо предусмотреть до черновых работ.
- В колонне над унитазом. Экономит место, но требует точного расчёта высоты.
- В коридоре. Санузел освобождается, а воду и канализацию приходится выводить за его пределы.
Перенос мокрых зон и объединение санузлов
Переносить мокрые зоны над жилыми комнатами соседей нельзя. Порядок переустройства и перепланировки устанавливает Жилищный кодекс РФ и местная администрация, и решение принимают до начала работ. Если санузел объединяют со смежным помещением через снос перегородки, сначала выясняют, несущая она или нет, и только потом идут на согласование.
Согласование получают до сноса и до переноса точек воды. Работы, сделанные раньше разрешения, потом приходится либо узаконивать, либо возвращать назад.
Ванна или душевая зона
Стандартная ванна имеет размер 150–170 × 70 см. В малый санузел обычно берут модель 150 см или 120 см с сиденьем: сидя мыться неудобно, но она освобождает место под тумбу или машину.
Душевая зона вместо ванны
Здесь легко запутаться в терминах. Поддон — это готовая ванночка под душ, трап в уровень пола — канал в самой стяжке, душевая кабина — заводской модуль целиком, а душевая зона с ограждением — стеклянная перегородка в отделанном плиткой углу. Трапу нужен уклон пола к отверстию, поэтому стяжку под него нельзя сделать тонкой, и это надо проверять по высоте пола ещё на замере.
Стеклянное ограждение делают из закалённого стекла и заказывают по замеру после плитки, а не по проекту. На одном из объектов стекло заказали по чертежу, а плитка вместе с клеем «съела» 1,5 см, и проём не совпал. Стекло переделывали, и срок вырос.
Во всех трёх пакетах бюро в составе указана ванна. Душевую зону лучше обсудить на замере отдельно. Стык ванны со стеной герметизируют отдельно, и это своя небольшая тема.
Инсталляция и скрытые трубы
Инсталляция — это металлическая рама с бачком, спрятанными в стене, и подвесной унитаз, который крепится к ней. Путать инсталляцию с бачком нельзя: бачок — лишь одна из её деталей. В пакетах бюро «Стандарт» и «Комфорт» инсталляция есть, а «Эконом» даёт отдельностоящий унитаз.
Короб под инсталляцию вместе с облицовкой занимает порядка 15–20 см по глубине, а чаша подвесного унитаза обычно висит на высоте порядка 40–43 см от пола. Точные цифры берите из паспорта выбранной модели: у разных производителей они различаются.
| Пакет | Разводка труб | Унитаз | Полотенцесушитель |
|---|---|---|---|
| Эконом | наружная, базовая | отдельностоящий | в составе не указан |
| Стандарт | внутренняя, в стене или полу | подвесной на инсталляции | включён |
| Комфорт | внутренняя, в стене или полу | инсталляция | включён |
Наружная разводка дешевле и доступнее: трубу видно и до неё легко добраться. Внутренняя аккуратнее на вид, но при течи придётся вскрывать стену или пол. Общие требования к монтажу внутренних водопровода и канализации изложены в СП 73.13330.2016, по нему и проверяют схему разводки.
Полотенцесушитель бывает водяным, от горячей воды, и электрическим. Водяной зависит от циркуляции в стояке, электрическому нужна отдельная розетка с защитой. Ещё одна частая ошибка: короб закрыли плиткой без ревизионного люка, а через полгода понадобился кран или счётчик. Плитку пришлось вскрывать. Люк ставят под кнопкой смыва или отдельно, но доступ к кранам и счётчикам обязателен.
Плитка и керамогранит: формат
Керамическая плитка и керамогранит — не синонимы. Керамогранит плотнее, у него ниже водопоглощение, зато он тяжелее в укладке и тяжелее режется. Отсюда и разница в цене работы.
- Эконом. Керамическая плитка 20×90 и 30×60.
- Стандарт. Керамогранит 30×60 и 60×60.
- Комфорт. Керамогранит 60×60 и 60×120.
Крупный формат даёт меньше швов, но требует ровной стены, и укладка стоит дороже. В тесном санузле его подгоняют по раскладке: слишком крупная плитка оставляет узкие подрезки у стен. Раскладку начинают от самой заметной стены, а не от угла, а подрезку уводят в неприметное место.
Для пола смотрят на маркировку производителя по скольжению: мокрый глянец в ванной опасен. Как выбирать плитку в целом и не переделывать, мы разбирали в статье «Как выбрать плитку в квартиру и не переделывать».
Гидроизоляция под плиткой
Под плитку идёт обмазочная гидроизоляция: она заходит на стены, а в душевой зоне поднимается выше. Высоту захода и число слоёв определяет инструкция производителя состава. Не путайте её с плёночной «хвостовой» изоляцией, это другой материал. Требования к отделочным и изоляционным покрытиям собраны в СП 71.13330.2017.
На одном объекте плитку заказали без раскладки и запаса, а последние коробки пришли из другой партии с чуть иным тоном. Разницу видно на свету, и стену пришлось доделывать другим рисунком.
Свет, потолок, вентиляция
Свет в санузле делают из трёх частей: общий, у зеркала и подсветка ниши. Степень защиты светильников от влаги (IP) зависит от того, в какой зоне они стоят, и порядок задают ПУЭ и ГОСТ. Конкретные значения смотрите в паспорте светильника и уточняйте у электрика до закупки.
Розетки нужны у зеркала, для стиральной машины и для электрического полотенцесушителя. Все они идут через УЗО или дифавтомат. Потолок в санузле в каждом пакете бюро натяжной, с закладными и выводами под светильники. Подробности мы вынесли в отдельную статью, здесь их не повторяем.
Вентиляция — то, что дизайнеры забывают, а потом плачут швы. Вентканал нельзя заглушать коробом, решётка должна пропускать воздух, а вытяжной вентилятор ставят по необходимости. От работы вытяжки зависят плесень и состояние швов. На одном объекте шахту закрыли плиткой «для красоты», и через сезон в углах пошла чёрная сыпь.
Где дизайн ломается на объекте
Перечислим расхождения между проектом и реальной стеной, которые видим чаще остальных:
- Кривые углы. Плитка ложится с переменным швом, и раскладка «плывёт».
- Стояки не в осях. Инсталляция и короб получаются шире, чем на чертеже.
- Перепад пола к трапу. Без запаса по высоте уклон не набирается.
- Размер люка. Его делают по кнопке, а не по фактическому доступу к кранам.
- Нет запаса плитки. Докупить тот же тон часто нельзя.
Отдельно о картинках из нейросети: они не привязаны ни к трубам, ни к стенам и годятся только как настроение. Расставить по ним приборы нельзя.
Порядок работ менять нельзя, и у каждого шага своя причина:
- Проект. Без него закупка и черновые идут вслепую, а ошибки всплывают на плитке.
- Закупка. Плитка, сантехника и ограждение нужны на объекте до начала отделки, чтобы размеры считались по факту.
- Черновые работы. Стены, полы и разводка должны быть закончены до изоляции.
- Гидроизоляция. Её кладут на подготовленное основание до плитки, иначе она не защитит стену.
- Плитка. Кладут по готовой раскладке, поверх изоляции.
- Сантехника. Приборы ставят после плитки, иначе её придётся резать вокруг уже стоящих.
- Свет. Финишный монтаж светильников, чтобы не испачкать их в грязных работах.
Гарантия бюро на работы составляет 1 год: это общий факт о компании, а не обещание по конкретному санузлу.
Во что обойдётся санузел

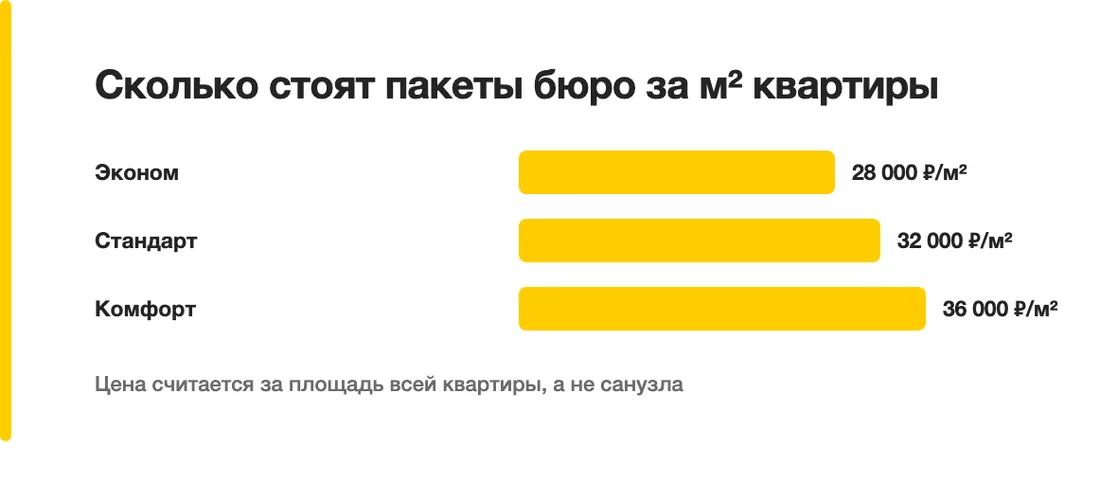

Пакеты «Эконом» 28 000, «Стандарт» 32 000 и «Комфорт» 36 000 ₽/м² считаются за площадь всей квартиры. Пересчитывать их на метраж санузла нельзя: получится цифра, не имеющая отношения к реальной смете. Санузел в квартире почти всегда дороже среднего квадратного метра, потому что в нём больше плитки, изоляции и сантехники.
Рабочий диапазон по Тюмени в 2026 году на работы без материалов выглядит так:
| Работа | Цена |
|---|---|
| Облицовка стен плиткой | 1 800–3 500 ₽/м², крупный формат дороже |
| Гидроизоляция | 400–800 ₽/м² |
| Монтаж инсталляции с подвесным унитазом | 6 000–10 000 ₽ |
| Установка ванны | 4 000–8 000 ₽ |
Цена растёт от пяти причин: крупный формат, перенос точек воды, монтаж короба, душевой трап и нестандартные размеры под заказ. Это ориентиры, а не смета: итог зависит от геометрии стен и состава работ.
С чем идти на замер
Чтобы замер прошёл быстро и по делу, подготовьте короткий список:
- Расстановка. Где стоят унитаз, умывальник и ванна или душ, и что вы готовы поменять.
- Стиральная машина. Модель и место, куда её ставить.
- Формат плитки. Какой размер хотите и где нужны подрезки.
- Свет и розетки. Сколько точек нужно и для каких приборов.
Точную цену санузла даёт только осмотр помещения. Можно вызвать замерщика: он измерит стояки, вентшахту и уровни пола и скажет, что из вашего плана встанет, а что придётся менять.
На что опираемся
- СП 73.13330.2016
- СП 71.13330.2017
Частые вопросы
Сколько стоит ремонт санузла?
Стоимость ремонта санузла определяют после замера: она зависит от геометрии стен и состава работ. Крупный формат плитки, перенос точек воды, короб, душевой трап и нестандартные изделия увеличивают смету. Пакеты бюро от 28 000 до 36 000 ₽/м² рассчитаны на площадь всей квартиры — умножать эти цены на площадь санузла нельзя.
Чем отделать санузел?
Для отделки санузла подойдут керамическая плитка или керамогранит. Керамогранит плотнее и меньше впитывает воду, но сложнее в укладке и резке. Для пола выбирайте материал с учётом маркировки производителя по скольжению: мокрый глянец опасен.
Как спрятать трубы в санузле?
Трубы можно скрыть в стене, полу или коробе, но к кранам и счётчикам обязательно оставляют доступ через ревизионный люк. Размер люка выбирают так, чтобы через него можно было добраться до оборудования.
Можно ли увеличить санузел за счёт коридора?
Возможность увеличить санузел за счёт коридора нужно выяснять до ремонта, при согласовании перепланировки. Переносить мокрые зоны над жилыми комнатами соседей нельзя. Если требуется снести перегородку, сначала выясняют, несущая ли она; разрешение получают до сноса и переноса точек воды.
Как сделать вытяжку в санузле?
Для вытяжки нужно оставить вентканал открытым и поставить решётку, которая пропускает воздух; вытяжной вентилятор добавляют по необходимости. Расположение и сечение вентшахты выясняют на замере, чтобы при устройстве коробов не перекрыть канал.
