+7 (3452) 288-255

Из чего складывается смета на ремонт

Две сметы на одну квартиру могут отличаться вдвое, и обе будут честными — просто в одной посчитано то, чего в другой нет. Разбираем блоки расчёта и то, что искать глазами.

Развёрнутая смета на ремонт квартиры на столе

В смете на ремонт квартиры работы занимают 35–45 %, материалы — 55–65 %. Внутри работ дороже всего санузел: 18–25 % бюджета всей квартиры при доле площади 5–7 %. Смета без строк «вывоз мусора», «доставка и подъём» и «расходники» неполная — они добавят к итогу ещё 8–12 %.

Две сметы на одну и ту же квартиру могут отличаться вдвое, и обе будут «честными» — просто в одной посчитано то, чего в другой нет. Разберём, из каких блоков состоит нормальный расчёт и что искать глазами, когда его прислали на почту.

Крупные блоки сметы

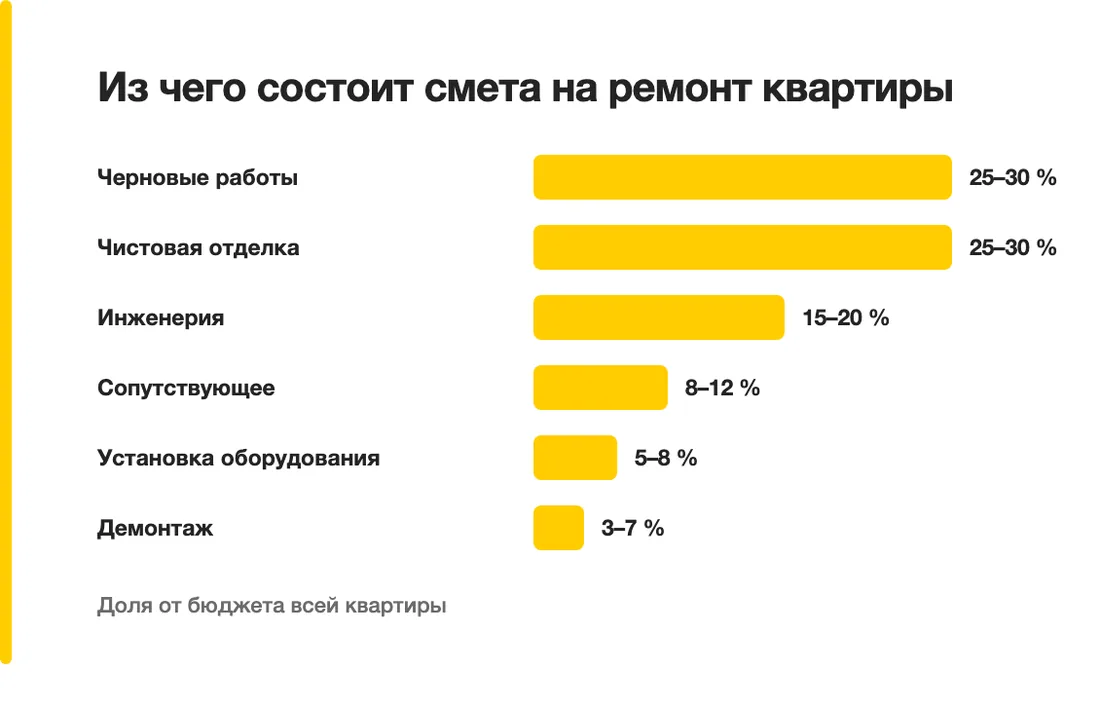

Из чего состоит смета на ремонт квартиры: доли блоков в бюджете
БлокДоля бюджетаЧто внутри
Демонтаж3–7 %Снос перегородок, снятие старой отделки, вывоз мусора
Черновые работы25–30 %Перегородки, штукатурка, стяжка, гидроизоляция
Инженерия15–20 %Электрика, водоснабжение, канализация, вентиляция
Чистовая отделка25–30 %Полы, потолки, покраска, плитка, двери
Установка оборудования5–8 %Сантехника, розетки, выключатели, светильники
Сопутствующее8–12 %Доставка, подъём, расходники, уборка, технадзор

Где деньги концентрируются

Бюджет распределяется по квартире крайне неравномерно. По нашим объектам:

  • Санузел — 18–25 % бюджета при 5–7 % площади. Гидроизоляция, разводка, плитка с подрезкой, инсталляция, тёплый пол, вентилятор.
  • Кухня — 12–16 %. Усиленная линия под варочную панель и духовку, вывод под мойку и посудомойку, фартук.
  • Электрика по квартире — 8–12 %. В двушке 60–90 точек, каждая — штроба, кабель, подрозетник, монтаж.
  • Стены и потолки — 20–25 % при самой большой площади: за метр это самый дешёвый блок.

Практический вывод: обои подешевле почти не двигают итог, а «давайте ещё тёплый пол и вторую раковину» двигают на десятки тысяч.

Что чаще всего «забывают» включить

  1. Вывоз строительного мусора. Двушка даёт 8–15 м³ при демонтаже. Контейнер с вывозом — 6–12 тыс. ₽.
  2. Доставка и подъём материалов. Тонна смеси на пятый этаж без лифта — отдельная строка.
  3. Черновые материалы и расходники. Грунтовка, профили, саморезы, малярный скотч, плёнка, диски, мешки. 4–7 % бюджета.
  4. Электрика от щита. Часть подрядчиков считает разводку, но не сам щит с автоматами.
  5. Финишная уборка. После ремонта нужна не обычная уборка, а строительная.
  6. Технадзор. Если ремонт ведёт бригада без прораба, контроль ложится на вас.

Как читать присланную смету

Нормальная смета — 5–15 листов построчно: вид работы, единица измерения, объём, цена за единицу, сумма. Черновые и чистовые материалы — отдельными разделами.

Если весь расчёт уместился в одну строку «отделочные работы — 900 000 ₽», проверить в нём нечего и спорить потом будет не о чем. Требуйте детализацию до начала работ, а не после.

Три вопроса, которые стоит задать по любой смете:

  • Цена твёрдая или приблизительная? По статье 709 ГК РФ при твёрдой цене подрядчик не вправе требовать её увеличения, даже если недооценил объём.
  • Какие работы считаются дополнительными и как они оформляются?
  • Кто закупает материалы и по каким ценам — по чеку или с наценкой?

Почему смета всё равно растёт

Рост на 15–30 % — норма рынка. Причины повторяются:

  • Геометрия от застройщика. Допуск по СП 71.13330.2017 для простой штукатурки — до 3 мм на метр. Выравнивание «в ноль» под покраску добавляет 700–1 500 ₽ на метр стены.
  • Смена решений заказчиком. Каждое изменение после начала работ — переделка сделанного.
  • Скрытые дефекты вторички. Гнилые трубы, алюминиевая проводка, перепад пола 8 см — видно только после демонтажа.

Заложите резерв 15 % сразу. Тогда рост сметы будет плановым событием, а не поводом останавливать ремонт на середине.

На что опираемся

  • СП 71.13330.2017
  • ст. 709 ГК РФ

Частые вопросы

Какая часть сметы приходится на материалы?

Материалы занимают 55–65 % бюджета ремонта, работы — 35–45 %. Поэтому рекламная цена «работы от 4 500 ₽ за м²» и полная стоимость ремонта отличаются в два-три раза.

Может ли подрядчик поднять твёрдую цену по договору?

По статье 709 ГК РФ при твёрдой цене подрядчик не вправе требовать её увеличения, даже если недооценил объём работ. Дополнительные работы оформляются отдельным соглашением с вашей подписью.

Сколько закладывать резерва?

15 % от сметы. Рост на 15–30 % — норма рынка из-за геометрии стен, скрытых дефектов и смены решений заказчиком по ходу работ.

Кто должен покупать материалы — я или подрядчик?

Обе схемы рабочие. Если закупает подрядчик, просите чеки и фиксируйте в договоре, что наценки нет либо она названа цифрой. Если закупаете сами — заложите время: сорванная поставка плитки останавливает бригаду, а её простой всё равно оплачивается.

Что такое допсоглашение и когда его подписывают?

Это документ на работы, которых не было в изначальной смете: вскрыли пол и нашли гнилые трубы, вы передумали по планировке. Правило простое — сначала подписанное допсоглашение с ценой, потом работы. Устное «там мелочь, потом посчитаем» превращается в спор.

Что мы делаем

Рассчитаем ремонт и сделаем дизайн-проект бесплатно

Замерщик приедет, посчитает смету по вашей квартире и оставит её вам. Дизайн-проект — в подарок к расчёту. 12 лет на рынке, 380+ сданных объектов и 200+ дизайн-проектов, гарантия 1 год на все виды работ.

  • Дизайн-проект — бесплатно, к расчёту
  • Выезд замерщика и смета — бесплатно
  • Фиксированная цена в договоре
Посмотреть работы бюро →

Шаг 1 из 3

Что ремонтируем?
