Стяжка пола нужна не в каждой квартире

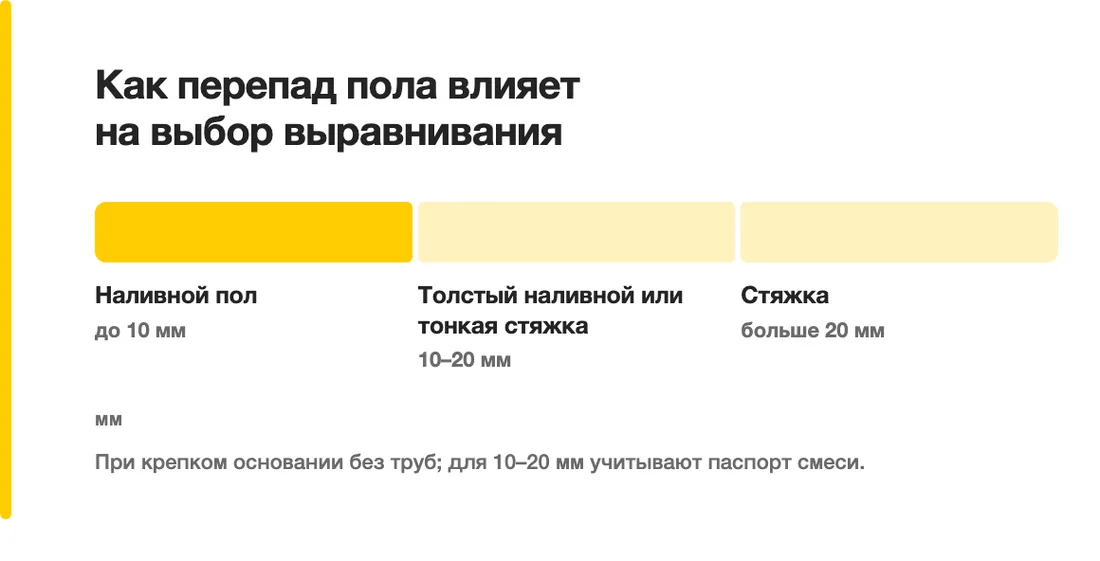

Стяжка нужна не в каждой квартире: при перепаде до 10 мм и крепком основании хватает наливного пола. Полный слой заливают, если перепад больше 20 мм, по плите идут трубы или старая стяжка бухтит. В Тюмени 50 мм под ключ стоят 1200–1900 ₽/м² и сохнут больше месяца.

Стяжка нужна при перепаде больше 20 мм, трубах или тёплом поле по плите, разных отметках комнат и бухтящем старом слое. До 10 мм по крепкому основанию хватает наливного пола. В Тюмени слой 50 мм под ключ стоит 1200–1900 ₽/м² и сохнет больше месяца. Сначала меряют рейкой от порога, потом вызывают бригаду.
Нужна ли стяжка пола в конкретной квартире
Стяжка — слой между плитой и покрытием. Она выравнивает пол, прячет трубы, держит тёплый контур и задаёт уклон к трапу. Если ни одной из этих задач нет, а плита уже в допуске, лишние 5 см цемента только поднимают двери, грузят перекрытие и сдвигают чистовую отделку на месяц.
По СП 29.13330.2011 стяжку предусматривают, когда надо выровнять нижний слой, укрыть трубопроводы, раздать нагрузку по звукоизоляции или сделать уклон на перекрытии. Это список задач, а не правило «в каждой новостройке лить заново».
| Что на объекте | Решение |
|---|---|
| Просвет до 10 мм, слой не бухтит, труб в полу нет | Наливной пол. Полную стяжку не делают |
| Перепад 10–20 мм, смесь по паспорту тянет такую толщину | Толстый наливной или тонкая стяжка, считают по деньгам |
| Перепад больше 20 мм или комнаты на разных отметках | Стяжка от самой низкой точки |
| Водяной тёплый пол, трубы, уклон к трапу | Стяжка, толщина по нормам, не «сколько осталось мешков» |
| Старый слой бухтит на площади шире ладони | Снять до бетона и залить заново |
| Доски по лагам, перекрытие не бетон | Цемент не лить. Сухой пол или пересчёт балок |
Решение принимает замер, а не привычка бригады. На части сдач в Тюмени застройщик уже оставил черновой слой. Его сбивают только если он сыпется, гуляет по высоте между комнатами или не проходит рейку.
Когда заливку можно не делать
Отказ от стяжки — нормальный итог, если основание крепкое. Платить за 5 тонн раствора ради «чтобы было по уму» имеет смысл только там, где тонкий слой честно не работает.
- Просвет в допуске. Под ламинат, линолеум и кварцвинил рейка 2 м не должна показывать щель больше 2 мм, под плитку терпят до 4 мм. Эти величины относятся к готовому полу по СП 71.13330.2017, и подложка их не спрячет.
- Нет пустоты под старым слоем. Молоток даёт звонкий звук, а не глухой «бух». Пыли после проведения рукой почти нет. Такой пол грунтуют и оставляют.
- Высота уже на пределе. Подъём на 40–60 мм упирается во входную дверь, в радиатор или в створку балконного блока. Тогда ищут тонкий ровнитель, а не новую стяжку.
- Локальная яма. Одно пятно у стояка закрывают ремонтным составом. Заливать из-за него всю комнату — лишний месяц и лишние деньги.
Наливной пол при этом не становится стяжкой. Его рабочий диапазон — миллиметры и, у отдельных смесей, до 15–30 мм, если так написано на мешке. Яму в 40 мм он не вытягивает: материал стекает в низ, а по краям остаётся лужа из воды.
С чего вообще начинать пол и какое покрытие садится на какое основание, разобрано отдельно в материале про ремонт пола в квартире. Здесь вопрос уже, нужен ли новый слой или хватает того, что есть.
Как проверить пол до вызова бригады
Замер занимает вечер. Нужны правило 2 м, рулетка и любой уровень. Лазер быстрее, но и без него картина по комнатам уже годная, чтобы не купить лишние десятки мешков.
- Отметка от входной двери. От порога или от чистого пола лестничной клетки откладывают будущую высоту вместе с покрытием. Если стяжка и ламинат окажутся выше порога, вода с площадки пойдёт в квартиру, а полотно перестанет закрываться.
- Просвет под рейкой. Правило кладут вдоль, поперёк и по диагонали, в каждой комнате минимум в трёх местах. Записывают худшую щель, а не «в среднем ровно». Худшая точка и задаёт толщину.
- Простукивание. Глухой звук на пятне шире ладони — отслоение. Этот кусок снимают до бетона, даже если сверху он выглядит гладким.
- Пирог покрытия. Складывают стяжку, клей или подложку и само покрытие. Плитка с клеем толще ламината на 5–10 мм. Эту разницу закладывают в отметку, иначе в проёме появится ступенька.
- Вес на перекрытие. Слой 50 мм цементно-песчаной смеси весит около 90–100 кг/м². На бетонной плите панельного и кирпичного дома это обычно допустимо, на деревянных балках старого фонда — нет.
Дальше сравнивают худший просвет с таблицей выше. До 10 мм и без труб — наливной. Выше 20 мм, трубы или общий уровень по квартире — стяжка. Между этими цифрами считают оба варианта в рублях: иногда толстый наливной уже дороже тонкой стяжки.
Отметку фиксируют до заказа дверей и кухни. Полотно и цоколь подгоняют под готовый пол, а не наоборот. Переделка порога после установки кухни стоит дороже, чем час с рейкой в пустой квартире.
Какие стяжки пола есть
В сметах Тюмени словом «стяжка» называют четыре разные работы. Цена за квадрат без названия технологии ничего не говорит: 50 мм раствора и 8 мм наливного пола — это разные сроки, вес и задача.
- Мокрая цементно-песчаная. Раствор марки М150 тянут правилом по маякам. Берёт любую толщину и любой уклон, на одной комнате обычно дешевле механизированной установки. Сохнет дольше всех и сильнее зависит от воды в замесе.
- Полусухая. Воды меньше, в смесь добавляют фибру, подача идёт по шлангу, верх затирают диском. На площадь от 40–50 м² часто выигрывает по календарю: ходить можно на следующий день. На комнату 9 м² вызов установки может стоить как вся работа.
- Наливной пол. Тонкий ровнитель от 3 до 15–20 мм по ровной плите или уже готовой стяжке. Он убирает рябь под линолеум. Перепад в несколько сантиметров — не его работа.
- Сухая. Засыпка и листы, либо фанера по лагам. Её берут, когда нельзя мочить соседей, нельзя ждать месяц или нельзя добавить около 100 кг/м². В мокрой зоне под плитку она проигрывает цементной.
Состав, пропорция и уход за цементным слоем лежат в статье про цементно-песчаную стяжку: что залить и сколько сушить. Ниже — только выбор типа под задачу квартиры, без повторения рецепта замеса.
Керамзит под стяжку имеет смысл, когда пол надо поднять на 8–12 см: закрыть толстые трубы или догнать отметку соседней комнаты. Сверху по засыпке всё равно нужен жёсткий слой не тоньше минимума для стяжки по теплоизоляции, иначе по стыкам засыпки пойдёт трещина. Это не способ «сэкономить цемент до нуля».
Какая должна быть стяжка пола
Готовый слой проверяют тремя вещами: марка, толщина в самом тонком месте и просвет под рейкой. Формулировка «залили, вроде ровно» к приёмке не подходит. Щель, которую сегодня закрыли взглядом, завтра станет качающейся плиткой.
Толщина и прочность
Пункт 8.2 СП 29.13330.2011 задаёт нижнюю границу у трапа: 20 мм по плите перекрытия и 40 мм по тепло- или звукоизоляции. Над трубопроводом, включая водяной тёплый пол, толщина стяжки должна быть минимум на 45 мм больше диаметра трубы. Двадцать миллиметров — граница уклона у слива, а не экономный слой на всю комнату.
По голому перекрытию в комнатах на практике держат 30–50 мм. Тоньше 30 мм маяк вылезает из раствора, слой крошится у стен. Пункт 8.3 того же свода требует бетон не ниже класса В12,5 или раствор не ниже 15 МПа, то есть марку М150. Под полимерное покрытие планка выше: 20 МПа, марка М200, это уже пункт 8.4.
Ровность, санузел и влажность
Просвет под двухметровой рейкой для готового пола по СП 71.13330.2017 — не больше 2 мм у линолеума и паркета и не больше 4 мм у плитки и цементных покрытий. Стяжку принимают с тем же запасом. Отклонение от горизонтали в жилой комнате имеет смысл держать около 0,2% длины: на 4 м это 8 мм, для шкафа без подкладок уже заметно.
В туалете и ванной пол делают на 15–20 мм ниже соседних комнат либо отделяют порогом не выше 20 мм. Так написано в пункте 4.8 СП 29.13330.2011. Иначе любая протечка сразу уходит в коридор. Уклон к трапу задаёт стяжка, обычно около сантиметра на метр, а не толщина плиточного клея в последний день.
Перед покрытием смотрят влажность, а не дату в договоре. Для стяжек на цементном вяжущем СП 71.13330.2017 ограничивает весовую влажность перед покрытием величиной не более 5%. Ламинат и кварцвинил часто просят суше, это уже паспорт покрытия. Первые 7 суток слой держат под плёнкой: свод правил требует влажный уход не меньше недели, если производитель смеси не написал иное.
Какой песок используют для стяжки пола
Берут мытый песок средней крупности, I класса по ГОСТ 8736-2014. Пылевидных и глинистых частиц в таком песке не больше 2% по массе, глины в комках — не больше 0,25%. Фракция рабочая — примерно до 2,5 мм, без гальки и без «муки», от которой раствор садится.
Жёлтый песок с карьера, который в сухом виде лепится в ком, для пола не подходит. Раствор на нём долго не набирает прочность и пылит под покрытием. Речной мытый и сеяный карьерный годятся, грунт из котлована и барханный песок — нет.
Готовая смесь М150 снимает спор о песке: состав уже подобран, в смете стоят мешки, а не самосвал неизвестного качества.
Новостройка, вторичка и мокрая зона
Один вопрос в свежей сдаче, в панельном доме и в старом фонде получает три ответа. Общее одно: сначала плита и отметка от порога, потом название технологии в смете.
Квартира от застройщика
Часть домов сдают с черновой стяжкой, часть — с голой плитой. Готовый слой застройщика не сбивают по умолчанию. Если он не бухтит и худший просвет укладывается в 10 мм, дешевле вытянуть наливным, чем вывезти несколько тонн боя и залить круг заново.
Голую плиту с перепадом 15–30 мм между комнатами ровняют стяжкой. Иначе ламинат в спальне и плитка на кухне разойдутся по высоте, а двери придётся подрезать по месту. Кабель по полу и трассы кондиционера укладывают до заливки. Штробить свежий слой ради забытой линии — пилить то, за что только что заплатили.
Старая квартира
Линолеум часто лежит на советской стяжке, которая ещё держит нагрузку. Покрытие снимают, пол пылесосят и простукивают. Крепкий слой с просветом до 4 мм под плитку можно оставить, под ламинат — пролить наливным на 5–8 мм. Демонтаж в Тюмени обходится примерно в 350–700 ₽/м² плюс вынос: на 50 м² это 18–35 тысяч и несколько тонн мусора.
На доски по лагам цементно-песчаную стяжку не льют. Пять сантиметров — это около 90–100 кг на квадратный метр. Балки старого фонда такой добавки не прощают: пол проседает, а соседей снизу засыпает крошкой. Там считают нагрузку отдельно и чаще собирают сухой пол.
Залить стяжку по старой плитке можно только если плитка сидит наглухо, высоту до полотен ещё есть куда тратить, а поверхность промыта и покрыта бетоноконтактом. Звенящая плитка под новым слоем оторвётся вместе с ним. Дешевле сбить сомнительный квадрат, чем переклеивать пол через сезон.
Трап и тёплый пол
В мокрой зоне стяжка нужна почти всегда, даже если комнаты уже ровные. Ей задают понижение относительно коридора и уклон к сливу. Гидроизоляцию делают по схеме санузла: обмазка с заходом на стены, а не одна плёнка под маяками. Что смотреть перед плиткой, лучше сверить до заливки, а не после.
Водяной контур без стяжки не работает: над трубой нужен запас тех самых 45 мм сверх диаметра. Электрический мат под плитку часто утапливают в клей, если основание уже ровное, и отдельный толстый слой ему не нужен. Путать мат и водяную трубу в смете — типичная причина лишних 5 см и подрезанных дверей.
Сколько стяжку полов в Тюмени
На 2026 год мокрая работа стоит 450–800 ₽/м², полусухая — 600–1000 ₽/м². Смесь на слой 50 мм добавляет 700–1100 ₽/м². Вместе, под ключ, те же 50 мм обходятся в 1200–1900 ₽/м². На квартиру 50 м² это 60–95 тысяч без демонтажа и без подъёма мешков, если лифта нет.
| Что считаем | Цена |
|---|---|
| Работа, мокрая стяжка | 450–800 ₽/м² |
| Работа, полусухая стяжка | 600–1000 ₽/м² |
| Материал ЦПС на 50 мм | 700–1100 ₽/м² |
| Под ключ, слой 50 мм | 1200–1900 ₽/м² |
| Наливной слой 5–10 мм под ключ | 600–1100 ₽/м² |
| Демонтаж старого слоя | 350–700 ₽/м² плюс вынос |
Наливной на тех же 50 м² выходит в 30–55 тысяч и почти не съедает месяц сушки. Экономия честная, только пока толщина помещается в паспорт смеси. После 20 мм наливной по деньгам догоняет стяжку, а по трещинам её обгоняет. На одной комнате квадрат дороже: у бригад есть нижний порог выезда, и «от 450 рублей» на 8 м² не действует.
В цену «от» часто не входят лента по периметру, сетка, грунт и подъём. На 50 мм и 50 м² это около 5 тонн мешков. Стяжка сидит внутри сметы на ремонт квартиры под ключ, но толщину всё равно определяет замер, а не название пакета. Чтобы посчитать свою планировку, а не среднюю, закажите бесплатный выезд замерщика.
Сколько сохнет стяжка пола
Путают три разных срока. Схватиться верх может за сутки. Марочную прочность цемент набирает около 28 суток. Высохнуть до влажности, при которой можно класть покрытие, — отдельная и самая длинная история.
Ходить и сушить
По мокрой стяжке осторожно ходят через 2–3 суток, по полусухой — через 12–24 часа. Это не разрешение клеить ламинат. Ориентир прораба для сушки: около недели на каждый сантиметр в тёплом помещении и дольше, если слой толще 4 см или в квартире сыро.
Пять сантиметров в тепле — это больше месяца. Осенью в закрытой новостройке срок легко растягивается ещё на пару недель, потому что влаге некуда уходить.
Пушка, холод и влагомер
Тепловая пушка сушит корку и оставляет воду внизу, от этого слой трескается. Первую неделю стяжку держат под плёнкой, сквозняк убирают, обогреватель в упор не ставят. Зимой в Тюмени смесь не льют в выстуженную квартиру: по СП 71.13330.2017 отделочные работы идут при температуре поверхностей от +5 до +30 °C. Замёрзший раствор прочность не набирает, его снимают.
Плитку на цементный клей иногда кладут раньше ламината, линолеума и кварцвинила, но не «на третий день, раз уже твёрдая». Порог влажности называет производитель клея и покрытия. Грубая проверка плёнкой на сутки показывает только явную сырость. Для дорогого покрытия нужен влагомер, а не ощущение подошвой.
Что должно быть готово до заливки
Стяжка фиксирует отметку пола. Всё, что меняет высоту или проходит по плите, делают раньше. Иначе свежий слой пилят, а уже оплаченную работу вывозят мешками.
- Инженерка по полу. Кабель, трубы и контур тёплого пола укладывают и проверяют до маяков. Забытая линия после заливки — это штроба по тому, за что только что заплатили.
- Тепло в квартире. Смесь не льют по холодной плите. В январе в Тюмени ждут батареи или греют комнату целиком, а не направляют пушку в свежий слой: верх схватится, низ останется сырым.
- Дыры в перекрытии. Русты и отверстия заделывают до раствора, иначе вода уйдёт соседям. У полусухой подачи риск меньше, но открытый стык плиты всё равно закрывают.
- Коробки дверей ещё не стоят. Их ставят, когда чистая отметка уже известна. Иначе полотно режут или порог оказывается выше створки.
- Смета с толщиной. В договоре пишут миллиметры в тонком месте, марку раствора, ленту по стенам и кто вывозит мусор. Без этих строк две цены за квадрат сравнивать не с чем.
За 12 лет работы и больше 380 сданных объектов лишняя заливка встречается не реже пропущенной. Обе ошибки стоят десятков тысяч: одна — в демонтаже и сроке, другая — в плитке, которая качается через сезон.
Ошибки, после которых слой переделывают
На объектах повторяется один и тот же набор. Деньги теряют не на марке цемента, а на пропущенном замере и на спешке с покрытием. Ниже то, что приходится снимать.
- Залили при просвете 6 мм. Квартира получила лишние 4–5 см, двери встали на пол, соседей месяц слушали мешалку. Хватило бы наливного слоя и недели срока.
- Налили поверх бухтения. Новый пласт оторвался вместе со старым. Плитка зазвенела к следующему сезону, снимать пришлось оба слоя.
- Не сложили толщину покрытий. Стяжку вывели в одну отметку, а плитка с клеем оказалась выше ламината. В проёме появилась ступенька, порог лепили из остатков.
- Песок с глиной и лишняя вода. Поверхность пылит, замки ламината расходятся. Экономия на самосвале уходит на шлифовку, грунт и повторную заливку тонкого слоя.
- Нет ленты по стенам. Стяжка упирается в перегородки, передаёт шаг вниз и трескается в углах. Ленту ставят до заливки и срезают уже после набора прочности, до плинтуса.
- Покрытие на сырое основание. Линолеум вспучивается, ламинат встаёт домиком. Надпись «прошло десять дней» влажность не заменяет.
Принимают работу рейкой 2 м, простукиванием и отметкой от порога. Ленту, толщину над трубами и уклон в санузле смотрят до покрытия: потом их не увидеть. Щель больше допуска из СП 71.13330.2017 — повод ровнять сейчас. Подложка этот допуск не задавит.
На что опираемся
- СП 29.13330.2011
- СП 71.13330.2017
- ГОСТ 8736-2014
Частые вопросы
Сколько стяжку полов?
В Тюмени в 2026 году работа по мокрой стяжке стоит 450–800 ₽/м², по полусухой — 600–1000 ₽/м². Смесь на слой 50 мм добавляет 700–1100 ₽/м², под ключ такой слой выходит в 1200–1900 ₽/м². На квартиру 50 м² это 60–95 тысяч без демонтажа и без подъёма мешков, если лифта нет. Объявление «от 400 рублей» почти никогда не включает ленту, сетку и вынос мусора.
Сколько сохнет стяжка пола?
По мокрой стяжке ходят через 2–3 суток, по полусухой — через 12–24 часа, но это ещё не сухой пол. Цемент набирает марочную прочность около 28 суток, а слой 50 мм в тёплой квартире сохнет до покрытия больше месяца: примерно неделя на сантиметр и дольше на толстом слое. Плитку иногда кладут раньше ламината, только когда влажность уже в норме производителя клея.
Сколько стяжка пола сохла?
Корка сверху твердеет за несколько дней, а внутри слой 40–50 мм ещё отдаёт воду. В тёплой квартире на 5 см уходит больше месяца, в сырую тюменскую осень срок длиннее, потому что влага остаётся в закрытом помещении. Перед ламинатом и линолеумом смотрят влагомер: СП 71.13330.2017 для цементной стяжки держит потолок не более 5% по массе, а паспорт покрытия часто просит суше. Тепловая пушка этот срок не сокращает, она сушит верх и даёт трещины.
Можно ли стяжкой залить полы?
Залить можно бетонную плиту, крепкую старую стяжку и глухо сидящую плитку после бетоноконтакта, если до дверей ещё есть запас высоты. Нельзя лить на гнилые лаги, на пыль, на бухтящий слой и тонкой коркой на мягкий утеплитель. Стяжка остаётся основанием, а не полом, по которому живут: голый цемент пылит, сверху нужно покрытие. В санузле этой же заливкой задают понижение на 15–20 мм и уклон к трапу.
Можно ли делать стяжку пола?
В квартире с бетонным перекрытием можно, если помещение отапливается. СП 71.13330.2017 ведёт отделочные работы при температуре поверхностей от +5 до +30 °C, поэтому в выстуженной новостройке зимой смесь не льют: замёрзший раствор не набирает прочность. Мокрый слой способен протечь вниз, стыки плиты закрывают заранее, на большой площади чаще выбирают полусухую подачу. Шумные работы ставят в часы, которые разрешает местный закон о тишине.
Какие стяжки пола есть?
В квартире обычно четыре варианта. Мокрая цементно-песчаная марки М150 тянется по маякам и берёт любую толщину, включая уклон в санузле. Полусухая идёт с фиброй и затиркой, её удобно закрывать на всю площадь за одну смену. Наливной пол — слой примерно до 10–20 мм, он не заменяет стяжку при ямах в несколько сантиметров, а сухой пол из засыпки и листов берут там, где нельзя добавить около 100 кг/м².
Какой песок используют для стяжки пола?
Нужен мытый песок средней крупности, I класса по ГОСТ 8736-2014: пыли и глины не больше 2% по массе, глины в комках не больше 0,25%. Жёлтый карьерный, который в сухом виде лепится в ком, не берут, раствор на нём пылит и слабо держит покрытие. Речной мытый и сеяный карьерный подходят. Готовая смесь М150 закрывает спор о песке: в смете мешки, а не самосвал неизвестного состава.
Какая должна быть стяжка пола?
Для жилой комнаты по СП 29.13330.2011 достаточно раствора не ниже 15 МПа, марка М150, под полимерное покрытие — 20 МПа, марка М200. У трапа толщина по плите не меньше 20 мм, по звукоизоляции не меньше 40 мм, над трубой слой толще её диаметра минимум на 45 мм. Просвет под рейкой 2 м держат в пределах 2 мм под ламинат и линолеум и 4 мм под плитку. В ванной пол опускают на 15–20 мм относительно коридора или ставят порог не выше 20 мм.
