Когда ходить по плитке и чем закрывать швы

После укладки плитки пол не сразу готов к мебели и затирке: сроки берёт паспорт клея, обычно сутки до ходьбы и около недели до нагрузки. Пока швы пустые, пол простукивают и проверяют правилом. Дальше — затирка, отмывка, силикон в углах и ступенчатый пуск тёплого пола.

Свежеуложенная плитка на полу с открытыми швами до затирки, резиновый шпатель и губка

После укладки плитки клей выдерживают по паспорту смеси — обычно сутки до ходьбы и около недели до мебели. Пока швы пустые, пол простукивают и проверяют правилом: пустоты и ступеньки ещё можно исправить. Затирку кладут в сухие швы, в углах и у ванны — санитарный силикон, не затирку. Тёплый пол включают ступенчато, ориентир не раньше 28 суток.

Порядок работ после укладки плитки один: выдержка клея, проверка, расшивка швов, затирка, отмывка, герметик в углах — и только потом тёплый пол. Сроки называет паспорт клея, не ощущение «сверху уже светлая».

Когда ходить по плитке

По цементному плиточному клею ходить начинают, когда смесь набрала прочность по паспорту — около суток. Быстросхватывающийся состав держит раньше, ориентир 2–4 часа. Клей светлеет раньше, чем крепнет: «высохло» и «набрало прочность» — разные процессы.

Мебель и тяжёлое — ориентир около 7 суток, полный набор прочности около 28. Сквозняк, солнце, обогреватель и фен сушат верх раньше слоя под плиткой, края отходят.

  • Первые часы. Если топтать сразу, плитку ведёт, швы плывут, под углами пустоты.
  • Стремянка и мешки. По свежему полу их не тащат: на пути кладут картон или доски.

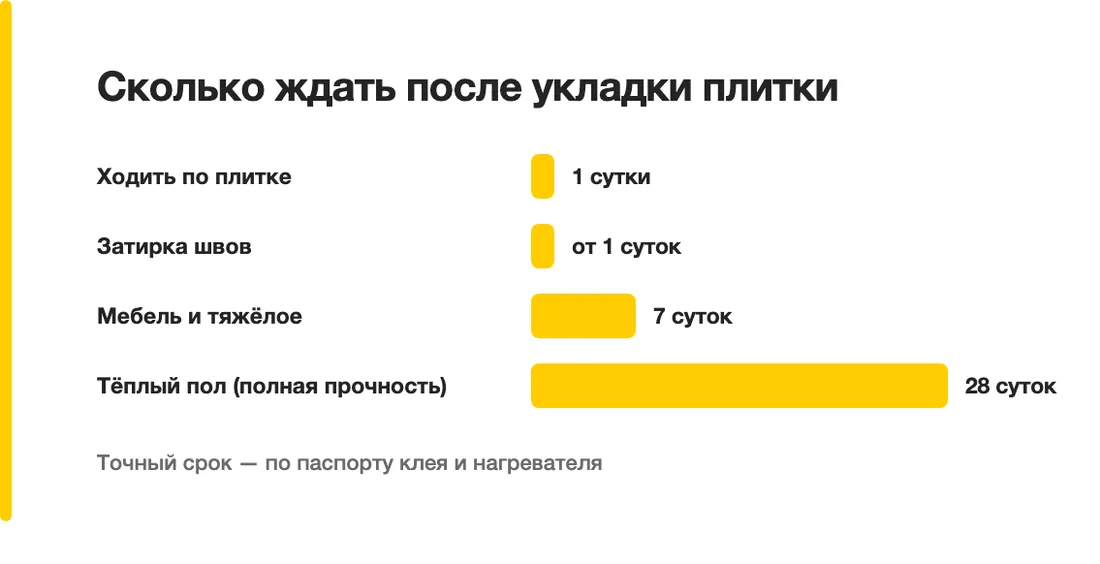

Сколько ждать после укладки плитки: Ходить по плитке — 1 сутки, Затирка швов — от 1 суток, Мебель и тяжёлое — 7 суток, Тёплый пол (полная прочность) — 28 суток
Точный срок — по паспорту клея и нагревателя

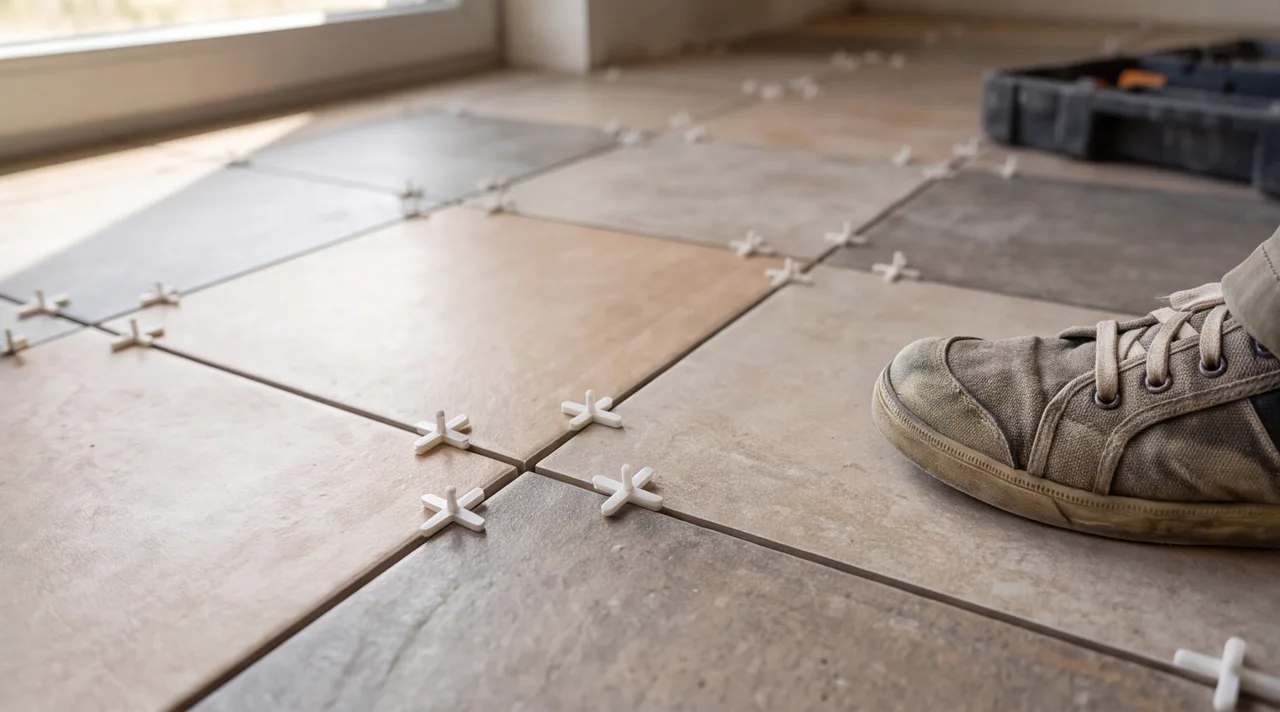

Свежеуложенная плитка с пластиковыми крестиками в швах, по которой аккуратно ходят после укладки
Через сутки плитка держит вес, но раствор под ней ещё набирает прочность — точечный удар опасен.иллюстрация

Проверка до затирки

Пока швы пустые, плитку ещё можно подцепить, добавить клея или заменить. После затирки это уже вскрытие. В зоне душа проливают воду и смотрят застои у трапа. Шов должен быть ровным по ширине, крестики не торчат.

  1. Простукивание. Костяшками или рукоятью шпателя проходят каждую плитку. Глухой звук — пустота под плиткой, ещё не отслоение.
  2. Правило и боковой свет. Рейка поперёк стыков ловит ступеньки. Лампа сбоку высвечивает перепады, сколы и разнотон партий.

Порядок допуска на пустоты и перепад задаёт СП 71.13330.2017 по отделочным покрытиям. Гарантия бюро на работы — 1 год.

Когда затирать швы

Перед затиркой швы чистят от клея, пыли и крестиков — это расшивка. Глубину смотрят по паспорту затирки, обычно около 2/3 толщины плитки. Клей в канале даёт корочку, состав просядет.

Срок — обычно от суток на стандартном клее, быстрый клей и температура не ниже +5 °C — по паспорту смеси. Влажный клей под швом даёт пятна, затирка тускнеет. Пористую плитку увлажняют по паспорту, ширину шва задаёт крестик.

  1. Нанести по диагонали. Резиновый шпатель ведут под углом, наискосок к швам. Вдоль ряда состав выдирает из канала.
  2. Держать густоту и глубину. Недобор глубины — затирка проседает, слишком жидкая смесь даёт усадочные трещины. Затереть «за день» нельзя: плитка ещё едет в живом клее.

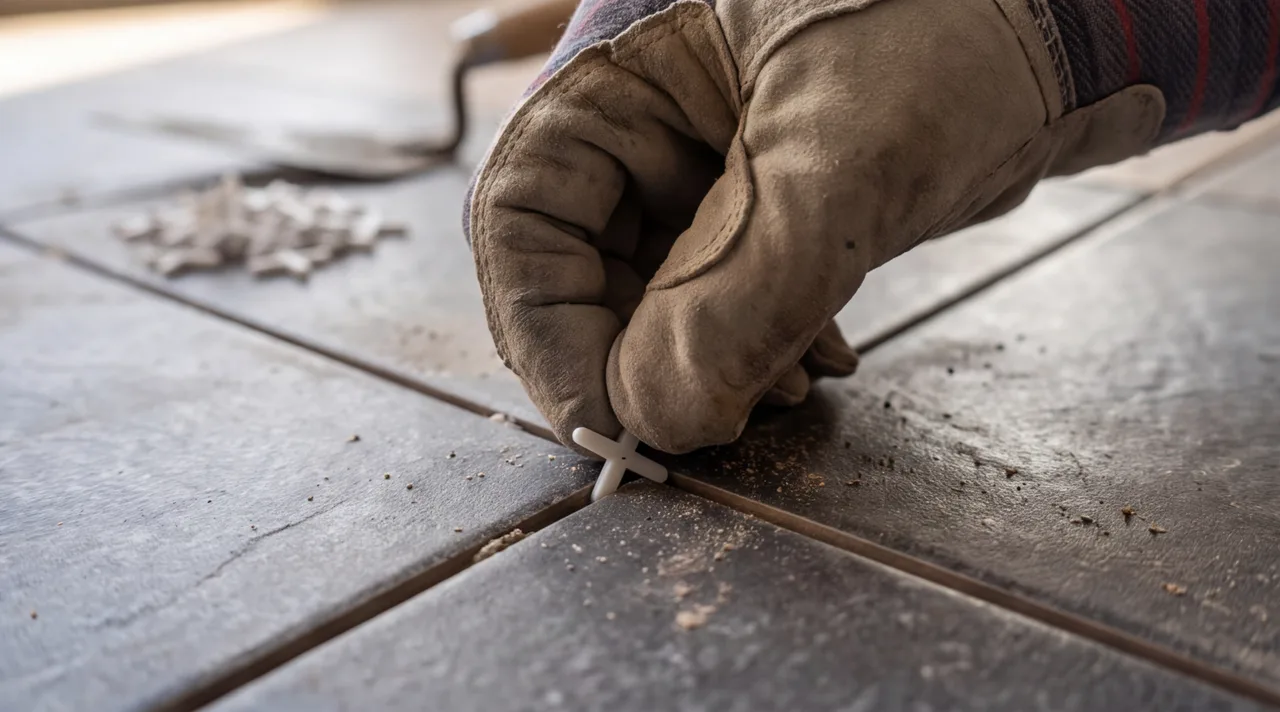

Рука вынимает пластиковый крестик из шва между плитками перед затиркой
Крестики вынимают до застывания клея — иначе они остаются в шве под затиркой.иллюстрация

Цементная или эпоксидная затирка

Цементная затирка — сухая смесь с водой или латексом. Эпоксидная — два компонента смолы.

Цементная и эпоксидная затирка
ПараметрЦементнаяЭпоксидная
СоставСмесь плюс вода или латексСмола, два компонента
ВлагаВпитываетНе впитывает, не плесневеет

Сухие комнаты и жилой пол закрывают цементной с полимерной добавкой: дешевле, цвет при высыхании светлеет. Ванную, душ и фартук — эпоксидной или влагостойкой цементной с пропиткой: не впитывает, отмывать сразу, новичку сложнее. Цвет проверяют на обрезке, белая на полу темнеет от пыли.

В пакетах ремонта квартиры под ключ ЭКОНОМ идёт керамическая плитка 20×90 и 30×60, в СТАНДАРТ и КОМФОРТ — керамогранит в санузле. Тип затирки на сайте не указан.

Как отмыть плитку

Цементную затирку снимают отжатой влажной губкой кругами, воду меняют, затем сухая ткань. Мокрая губка вымывает состав из шва: пятна цвета и впадины.

  1. Первый проход. Губку отжимают почти насухо и ведут кругами, не вдоль шва. Воду меняют, как только она молочная.
  2. Налёт цементной плёнки. Если не смыли вовремя, плёнку снимают кислотным очистителем после набора прочности затирки — срок по паспорту. На полированную плитку кислоту не льют без пробы на обрезке.

Эпоксидную смывают сразу спецсоставом: засохшую уже не отмыть, только механически. Матовый керамогранит въедает затирку в поры — нужна пропитка до затирки. Глянец абразивом не скребут, первые недели химию на швы не льют.

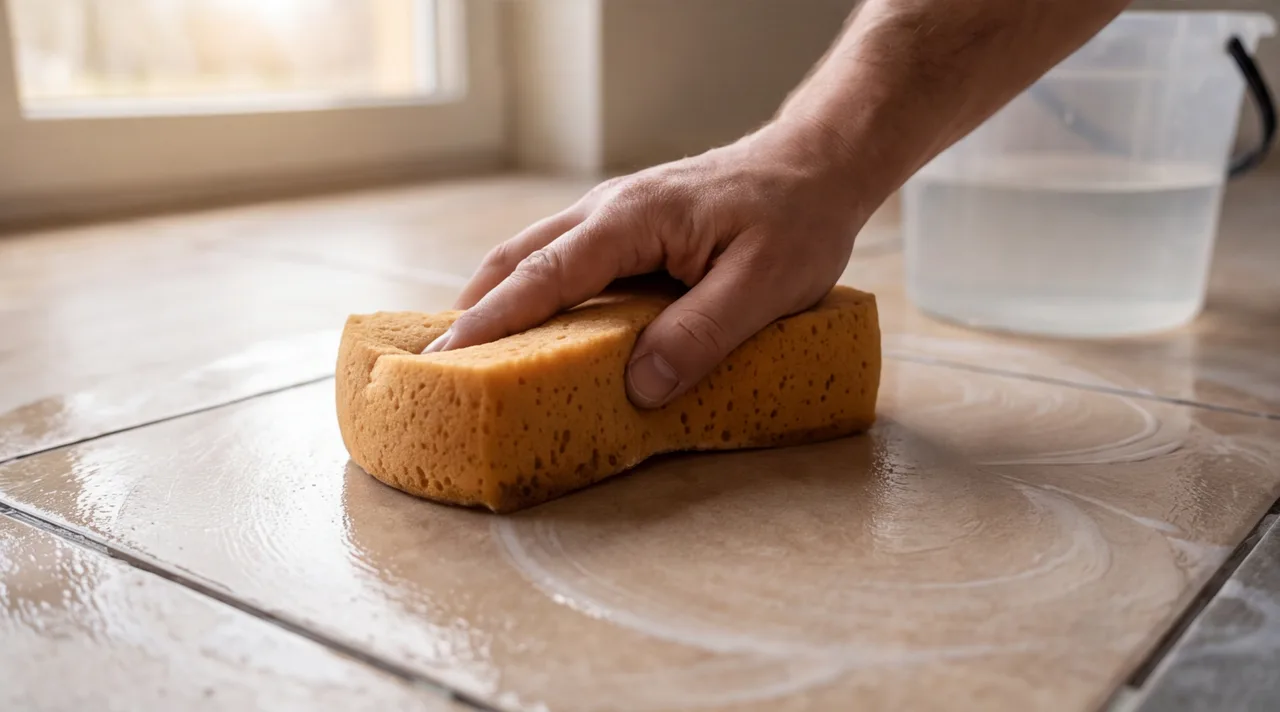

Влажная губка стирает цементную дымку с поверхности плитки после затирки швов
Цементную дымку смывают в первые часы — засохнув, она превращается в белый налёт, который берёт только кислота.иллюстрация

Стыки в углах закрывают силиконом

Затирка в стыке пол–стена, стена–стена, стена–ванна и вокруг раковины с унитазом трещит: основание и плитка двигаются по-разному. Это стык, его заполняют санитарным силиконом под цвет затирки. Как узел у чаши собирают на плитке в ванной.

  • Ванна. Перед герметизацией чашу наполняют водой и сливают после полимеризации. Иначе герметик порвётся при первом наборе.
  • Кромка. Поверхность сухая и обезжиренная, по краям малярный скотч. Старый герметик с плесенью вырезают и меняют, не моют и не красят.

Ошибка — забить стык затиркой: трещина за сезон-два. Деформационный шов в квартире обычно порог и стык комнат, шаг задаёт СП 29.13330.2011 по полам.

Когда включать тёплый пол

Контур включают после набора прочности клея и стяжки — по паспорту клея и нагревателя, ориентир не раньше 28 суток. Первый пуск ступенчатый: малая мощность, подъём около +5 °C в сутки. Резкий нагрев гонит пар из клея: плитка отходит, швы и плитка трескаются.

Контур не включают «проверить, работает» на свежем полу. Сопротивление кабеля проверяют до укладки, мультиметром, без нагрева. Электрический и водяной контур пускают одинаково, температуру поверхности берут из паспорта нагревателя и нормы.

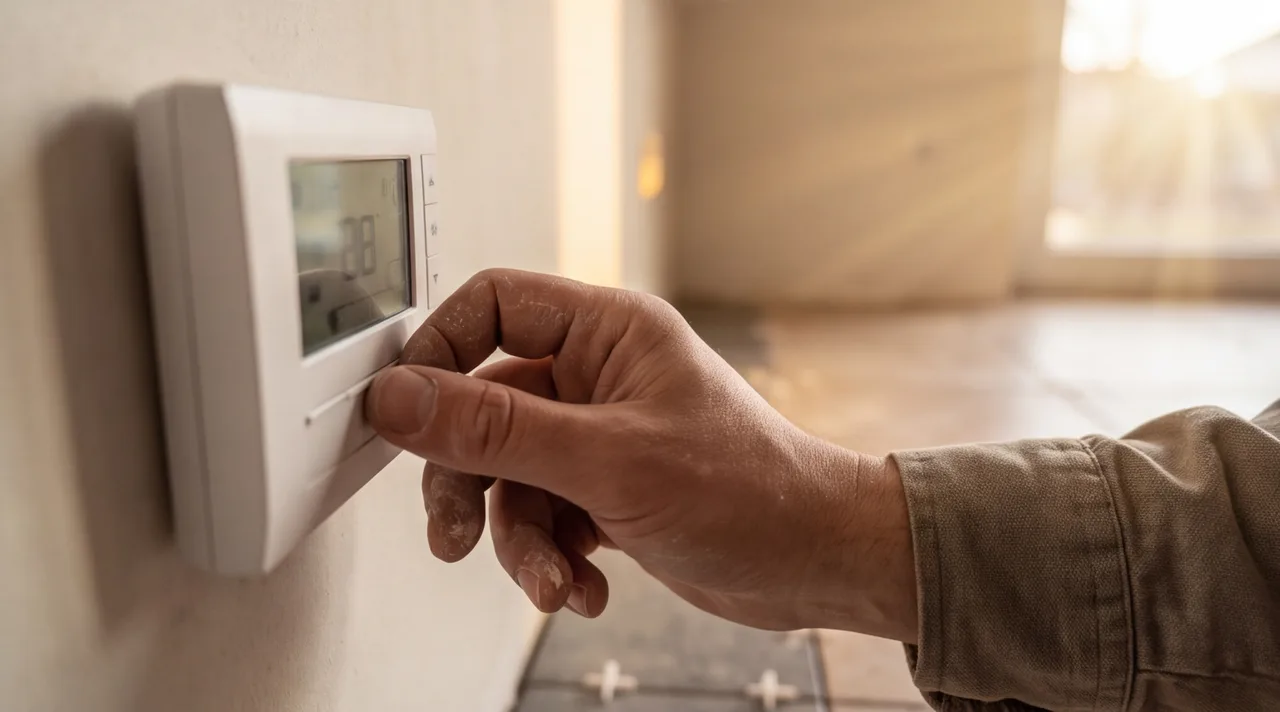

Термостат электрического тёплого пола на стене рядом с уложенной кафельной плиткой
Тёплый пол включают на минимум через 3–4 недели и поднимают температуру на пару градусов в сутки, не сразу до нужной.иллюстрация

Какие бывают раскладки плитки

Запрос «какие укладки плитки» обычно про раскладку, а не про клей. Раскладку выбирают до укладки, после — только перекладка. Как собрать рисунок на полу — в тексте как положить плитку на пол.

  • Прямая, шов в шов. «Сетка» проще и даёт меньше подрезки, но требует ровной геометрии плитки.
  • Вразбежку, «кирпичная». Ряды со сдвигом, подходит длинным форматам вроде 20×90 из пакета ЭКОНОМ. Сдвиг — не больше трети длины по рекомендации производителя плитки.
  • Диагональ под 45°. Визуально расширяет комнату, но нужны ровные стены и больше подрезки. Процент запаса считает мастер по раскладке.

Ёлочка и модульный «римский набор» — декор с большой подрезкой, затирка по резам нужна аккуратнее.

На что опираемся

  • СП 71.13330.2017
  • СП 29.13330.2011

Частые вопросы

Какие укладки плитки

В запросе «какие укладки плитки» обычно имеют в виду раскладку — рисунок швов, а не способ крепления на клей. В квартире ставят прямую сетку шов в шов, вразбежку «кирпичом», диагональ под 45°, ёлочку из узкой плитки и модульный «римский набор». Раскладку выбирают до укладки: после остаётся только перекладка. Чем больше подрезки, тем аккуратнее потом затирка по резам.

Когда можно ходить по плитке после укладки

По цементному плиточному клею ходить начинают по паспорту смеси, обычно около суток. Быстросхватывающийся состав держит раньше, ориентир 2–4 часа. Мебель и тяжёлое — ориентир около 7 суток, полный набор прочности около 28. «Высохло» и «набрало прочность» — разные процессы: клей светлеет раньше, чем крепнет.

Через сколько после укладки затирают швы

Перед затиркой швы расшивают: чистят от клея, пыли и крестиков, глубину смотрят по паспорту затирки, обычно около 2/3 толщины плитки. Срок — обычно от суток на стандартном клее, быстрый клей — по паспорту. Если затереть сразу, плитка ещё едет в живом клее, и рисунок плывёт.

Когда включать тёплый пол после укладки плитки

Контур включают после набора прочности клея и стяжки — по паспорту клея и нагревателя, ориентир не раньше 28 суток. Первый пуск ступенчатый: малая мощность, подъём около +5 °C в сутки. Резкий нагрев гонит пар из клея, плитка отходит. Сопротивление кабеля проверяют до укладки мультиметром, без нагрева.

Какую затирку брать: цементную или эпоксидную

Цементная затирка — сухая смесь с водой или латексом: дешевле и проще в работе, но впитывает влагу и грязь. Эпоксидная — два компонента смолы: не впитывает, не плесневеет, держит бытовую химию, отмывать нужно сразу. Сухие комнаты закрывают цементной с полимерной добавкой, ванную, душ и фартук — эпоксидной или влагостойкой цементной с пропиткой.

Как проверить плитку до затирки

Пока швы пустые, плитку ещё можно подцепить, добавить клея или заменить. Простукивают костяшками или рукоятью шпателя: глухой звук — пустота под плиткой, ещё не отслоение. Рейка поперёк стыков ловит ступеньки, боковой свет — перепады и разнотон партий. В зоне душа проливают воду и смотрят застои у трапа.

Рассчитаем ремонт и сделаем дизайн-проект бесплатно

Замерщик приедет, посчитает смету по вашей квартире и оставит её вам. Дизайн-проект — в подарок к расчёту. 12 лет на рынке, 380+ сданных объектов и 200+ дизайн-проектов, гарантия 1 год на все виды работ.

  • Дизайн-проект — бесплатно, к расчёту
  • Выезд замерщика и смета — бесплатно
  • Фиксированная цена в договоре
Посмотреть работы бюро →

Шаг 1 из 3

Что ремонтируем?
