Сухая стяжка пола: кому подходит и кому нет
Сухая стяжка — это не заливка, а сборка: керамзитовый песок и листы ГВЛ. В Тюмени в 2026 году такой пол под ключ выходит 1800–2800 ₽/м². Разбираем, где схема работает, где ломается, и почему ждать месяц здесь не нужно.

Сухая стяжка — это мелкий керамзитовый песок и два листа ГВЛ сверху, без раствора. В Тюмени в 2026 году такой пол под ключ выходит 1800–2800 ₽ за м², цифра растёт вместе с толщиной засыпки. Финиш стелют уже на следующие сутки, поэтому на деревянных перекрытиях и при жёстком графике это рабочий ход. В санузле и если в полу водяные трубы схему не берут: лист боится воды, а контуру нужен раствор вокруг.
Когда в поиске набирают «поле сухая стяжка», обычно имеют в виду одно: выровнять пол без раствора и не сидеть месяц, пока слой отдаёт влагу. Ниже — как это собирают и сколько стоит в Тюмени в 2026 году.
Что такое сухая стяжка
По перекрытию рассыпают мелкий керамзитовый песок, выводят горизонт по маякам, сверху кладут гипсоволокнистые листы. Раствора нет, воды в слой не льют, мешалку во двор не ставят.
«Кнауф-суперпол» часто называют самой технологией, хотя это марка готового элемента. На заводе склеивают два листа ГВЛ по 10 мм со смещением фальца: размер 1200×600×20 мм, масса около 17,6 кг на 0,72 м². На квадрат готовой плоскости сами листы весят порядка 24 кг, без засыпки.
ГВЛ путают с ГКЛ на слух. Гипсоволокно — плотный лист, волокно сидит в массиве, его и кладут на пол как силовую плиту. Гипсокартон — картонная оболочка с сердечником: на пол его не ставят, сомнется и размокнет от первой протечки.
Какой песок идёт в засыпку
В мешок должна попасть не «керамзит с карьера», а песок. По ГОСТ 32496-2013 керамзитовый песок — это зерна меньше 5 мм. В тюменской рознице мешки Кнауф идут фракцией 0–5 мм, расход 10 л на м² на каждый сантиметр слоя, мешок 40 л закрывает 4 см на квадрате.
Крупный гравий 10–20 мм оставляет пустоты. Лист тогда качается, через сезон слышен ход под ногой. Насыпная плотность засыпки по паспорту 400–800 кг/м³: на слое 40 мм это примерно 16–32 кг/м², плюс листы. Мокрый цемент на 50 мм тянет 90–100 кг на квадрат — деревянным лагам разница заметна сразу.
Виды стяжки: чем отличаются
Раз с названием разобрались, дальше путаница в видах. Заказчик говорит «стяжка», а бригада слышит то раствор, то машинную полусухую, то наливку из ведра. Подменять одну работу другой нельзя.
- Мокрая, цементно-песчаная. Классический раствор с водой. Даёт силовую плоскость, но несёт влагу в перекрытие и требует паузы на твердение и сушку.
- Полусухая. Воды меньше, кладут со станцией или вручную, ходят раньше, чем по мокрой. Это всё ещё цемент, не листы.
- Наливной пол. Тонкий самовыравнивающийся слой, обычно до 10 мм. Им не набирают перепад в несколько сантиметров и не заменяют черновую силу.
- Сухая, засыпка плюс ГВЛ. Сборка без раствора. Держит нагрузку листами, горизонт задаёт песок, влаги в слой не льют.
Если нужно сравнить не только эту схему, а вообще какую стяжку выбрать под плиту, лаги и контур отопления — виды, вилка 400–700 ₽/м² по мокрым технологиям и состав сметы разобраны отдельно.
Когда сухая подходит, когда нет
Смысл сухой схемы не в моде, а в весе и календаре. Там, где перекрытие не любит лишние центнеры, или чистовой пол нужен на этой неделе, листы выигрывают у раствора.
Где схема уместна
- Лаги в старом фонде. Засыпка и листы легче цементного слоя на тех же сантиметрах. Дерево играет, мокрый массив это не прощает: трещины и отрыв от основания.
- Большой перепад без лишнего веса. Яму закрывают песком, а не наращивают раствор. Плита не получает лишнюю тонну на комнату.
- Жёсткий график заезда. Пока соседи ждут, пока цемент отдаст влагу, здесь уже кладут ламинат. Для тех, кто считает дни до ключей, это главный аргумент.
В жилых комнатах и прихожей при сухом режиме это рабочий пирог. На бетонной плите новостройки схема тоже собирается, но там чаще берут полусухую: дешевле по материалу и спокойнее под плитку во влажных зонах.
Где её не ставим
В санузле и при водяном отоплении в полу сухую схему не монтируем. ГВЛ без отдельной гидроизоляции боится воды, а трубам нужен раствор вокруг, иначе контур не держит тепло и не защищён.
Даже влагостойкий лист не превращает сборный пол в душевой поддон: протечка у сифона идёт в засыпку, песок намокает, плоскость садится. Для ремонта ванной комнаты берут гидроизоляцию и цементный или полусухой слой с уклоном к сливу, не ГВЛ на керамзите.
Водяной контур в тело сухой стяжки не закладывают. Труба должна сидеть в растворе: так её фиксируют, закрывают и раздают тепло. Между гранулами песка ей не место, лист сверху контур не заменяет.
Пирог монтажа по слоям
Порядок здесь жёсткий: пропуск одного слоя потом не подмазать. СП 29.13330.2011 прямо допускает сборные стяжки из гипсоволокнистых листов, когда хотят уйти от мокрых процессов.
- Подготовка основания. Снимают рыхлое покрытие, выметают пыль и мусор. Камешек или комок штукатурки под засыпкой потом читается бугром под листом.
- Плёнка на бетон. По плите стелют пароизоляцию, полотна внахлёст, края заводят на стены выше будущего пола. Без плёнки влага из перекрытия идёт в песок, засыпка тяжелеет и садится.

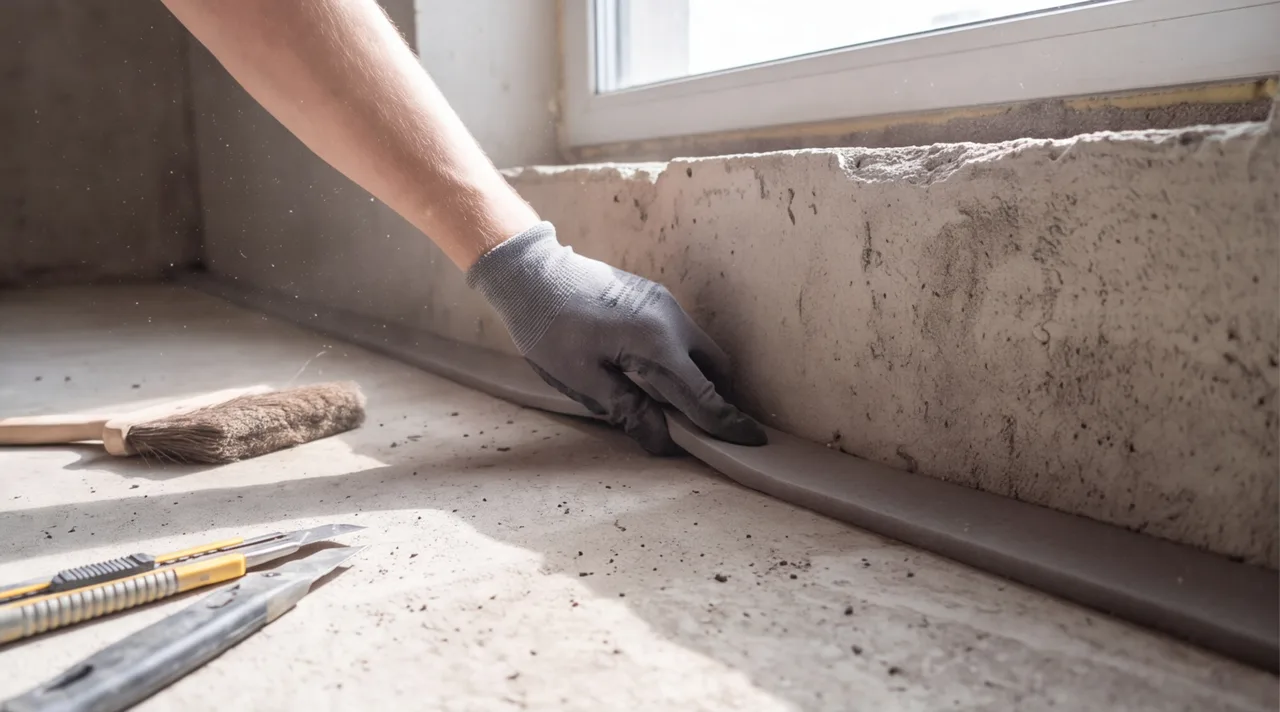

- Кромочная лента. По периметру клеят демпфер. Лист не должен упираться в стену намертво: иначе скрип у плинтуса и трещина по краю.

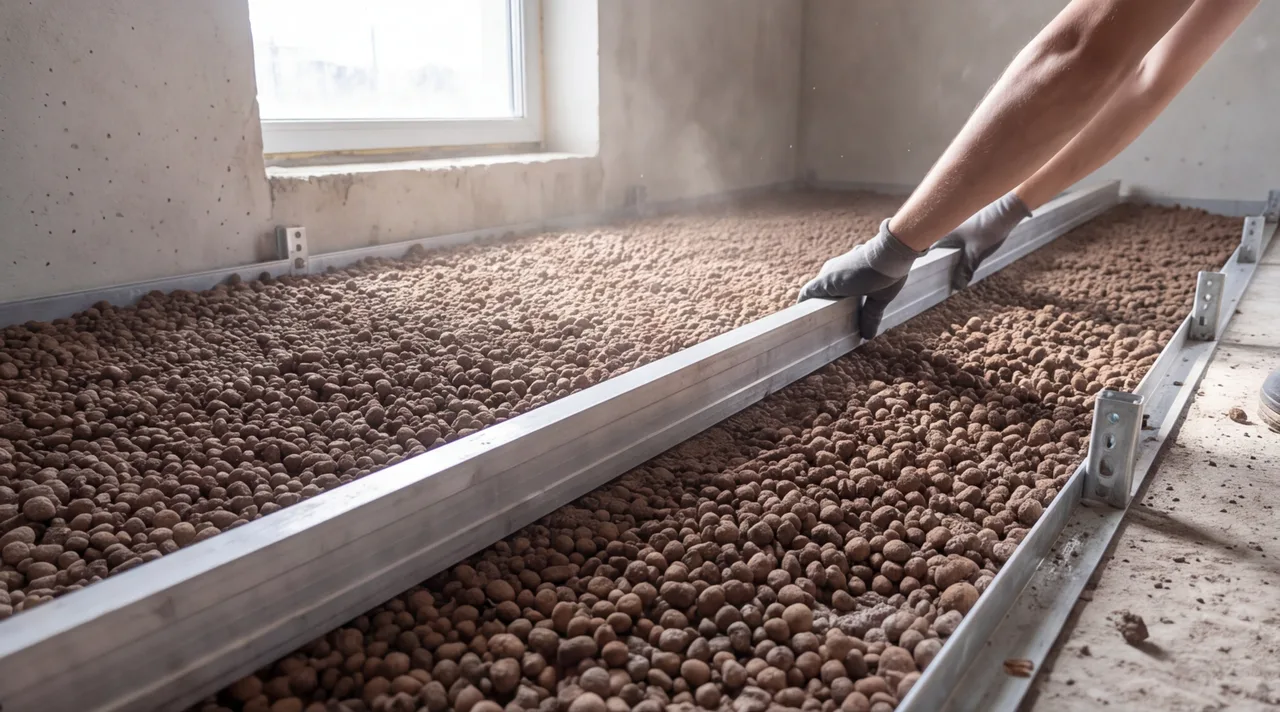

- Засыпка и горизонт. Песок сыплют не тоньше 20 мм по паспорту системы, рекомендуемый верх слоя — около 100 мм. Маяки и лазер задают плоскость, засыпку уплотняют, иначе через месяцы пол просядет.

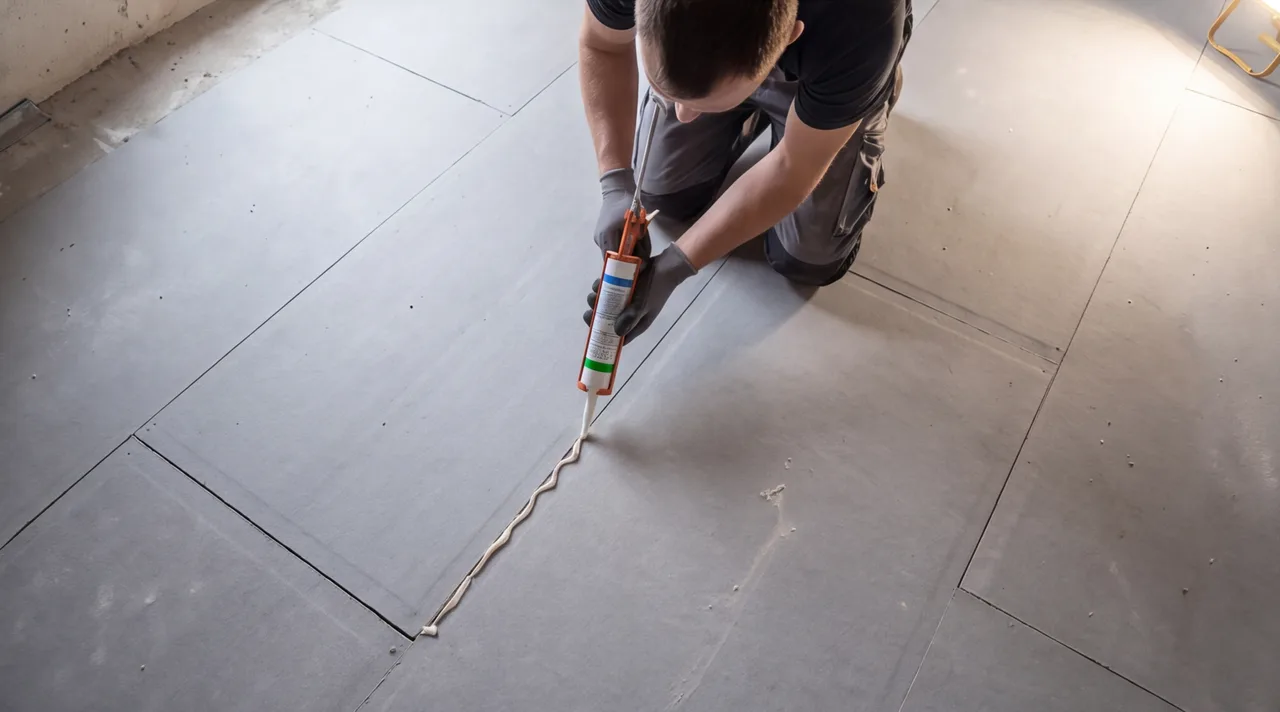

- Листы со смещением. Элементы кладут фальцем на фальц, стыки соседних рядов сдвигают на треть или половину листа. Совпадение швов даёт трещину по одной линии.

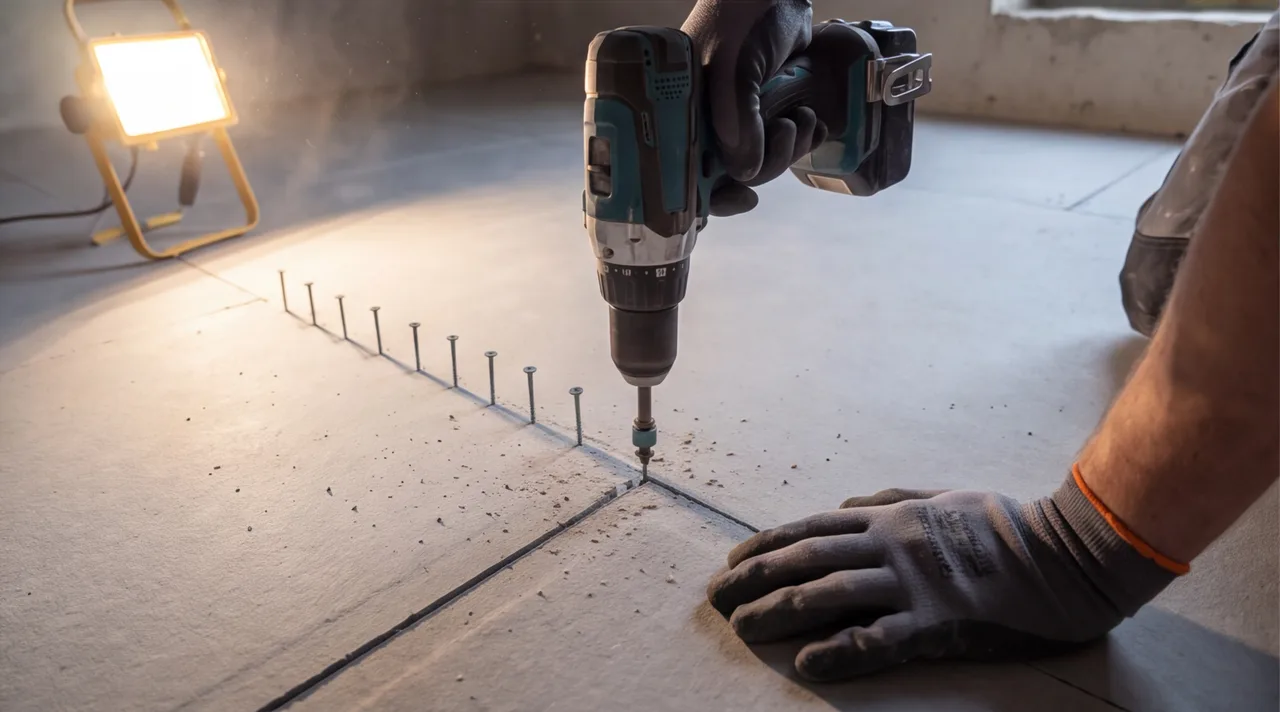

- Клей и саморезы. Фальцы проклеивают, крепёж ставят по краю листа, шляпку топят. Торчащий саморез потом рвёт подложку ламината и читается под линолеумом.
По дереву вместо полиэтилена кладут подкладочную бумагу: плёнка на лагах запирает влагу в дереве. Температура в комнате при монтаже — не ниже +10 °C, листы заранее лежат в квартире, чтобы набрать ту же влажность, что и воздух.
Сроки: почему не надо ждать
Вопрос «сколько сохнет стяжка» к сухой схеме почти не относится. Она не сохнет, её собирают. По паспорту системы финиш стелют спустя сутки после монтажа: клей на фальцах схватился, ходить уже можно.
С мокрым слоем другая физика. СП 71.13330.2017 требует держать цементную стяжку во влажных условиях не меньше 7 суток, под укрытием. Это уход за раствором, чтобы он набрал прочность, а не ответ «когда уже сухо». Покрытие, которое боится влаги, ждут дольше: из массива должна уйти вода до безопасной влажности, на толстом слое это недели, не дни.
Для одного клиента эта пауза ничего не стоит. Он делает капитальный цикл, стены ещё в штукатурке, месяц на пол не давит. Для другого — критично: мебель едет в пятницу, а раствор залили в понедельник. Тогда сухая схема экономит не деньги на материале, а календарь заезда.

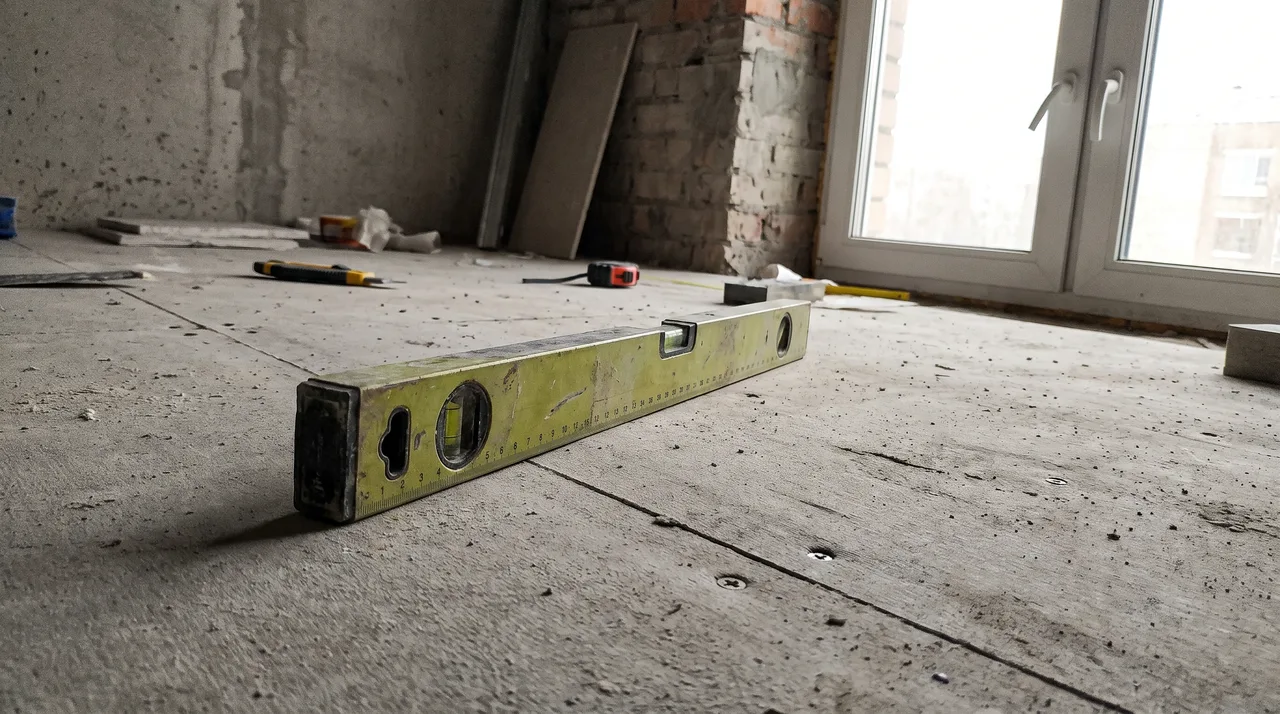

Путать набор прочности и готовность под ламинат нельзя. По цементу уже ходят, а дерево, уложенное рано, вспучивает через сезон. На сборном полу этот риск другой: не влага из раствора, а сырой песок, если плёнку забыли или засыпку привезли мокрой.
Частые ошибки на объектах
Брак по сухой стяжке редко виден в день сдачи. Пол ровный, листы лежат, заказчик ставит ламинат. Скрип и просадка приходят через два-три месяца.
- Ленту забыли или не приклеили. Лист трётся о штукатурку, у стены ход и щелчок. Плинтус это маскирует неделю, потом звук идёт по всей комнате.
- Пыль и мусор оставили под засыпкой. Комок шпаклёвки под песком даёт бугор. Лист ложится на кочку, рядом пустота, через сезон плоскость гуляет.
- Песок не уплотнили. Сыпанули, маяки вытащили, сразу листы. Ходят, гранулы переупаковываются, пол садится на миллиметры, появляются скрипы на стыках.
- Швы в одну линию. Ряды кладут как плитку шов в шов. Нагрузка идёт по одной трещине, лист раскрывается именно там.
- Шляпки не утопили. Под тонким линолеумом саморез читается точкой, под ламинатом рвёт подложку. Исправить после покрытия — разбирать чистовой пол.
- Плёнку на бетоне пропустили. Из плиты тянет влагу, засыпка сыреет, ГВЛ снизу темнеет. Особенно в новостройке, где перекрытие ещё отдаёт воду.
Ещё одна экономия, которую вижу регулярно: вместо калиброванного песка везут обычный керамзит подешевле. Фракция гуляет, пыли много, крупные гранулы торчат. Через полгода пол живёт, а в смете было «как Кнауф, только выгоднее».
Стоимость по Тюмени
Сухая схема дороже цементной по материалу и быстрее по срокам. В 2026 году ориентир под ключ — 1800–2800 ₽/м², работа плюс материал. Вилка едет за толщиной засыпки и перепадом основания: чем яма глубже, тем больше мешков.
Для сравнения: мокрые и полусухие работы в городе держатся в диапазоне 400–700 ₽/м². Разница не в наценке за марку, а в листах. Элемент пола в тюменской рознице стоит около 820 ₽ за 1200×600 мм, это примерно 1100–1200 ₽ на м² только ГВЛ. Мешок засыпки 40 л — около 490 ₽, на слой 40 мм уходит мешок на квадрат.

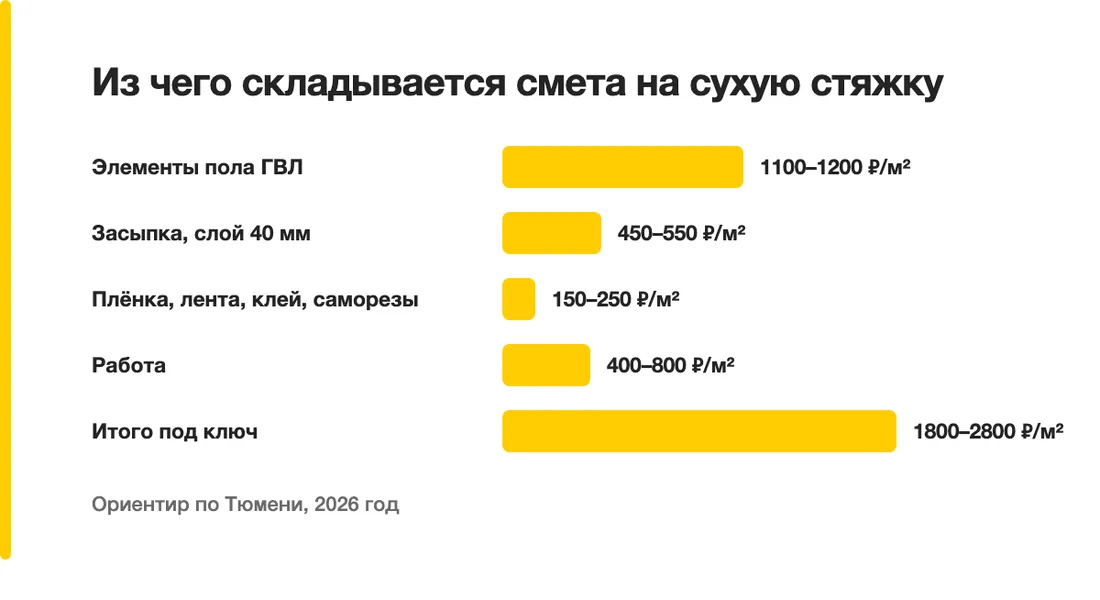

| Статья сметы | Ориентир |
|---|---|
| Элементы пола ГВЛ, розница | 1100–1200 |
| Засыпка на слой 40 мм | 450–550 |
| Плёнка, лента, клей, саморезы | 150–250 |
| Работа | 400–800 |
| Итого под ключ, типичный слой | 1800–2800 |
Цифра уходит вверх, если засыпка толще 100 мм и сверху добавляют ещё лист, или материалы тащат вручную без лифта. Падает на ровной плите при 20–30 мм засыпки и нормальном заезде.
Не путайте эту строку с пакетом на квартиру. Ремонт квартиры под ключ в бюро считают за метр площади жилья: ЭКОНОМ 28 000 ₽/м², СТАНДАРТ 32 000 ₽/м², КОМФОРТ 36 000 ₽/м², работы и материалы по всему циклу. Пол там один этап, не вся смета.
Какую стяжку выбрать в итоге
Универсального ответа нет. Смотрят четыре вводных, и только потом спорят про рубли за квадрат. Если хотя бы одна вводная против сухой схемы, её не берём только из-за скорости.
- Тип перекрытия. Бетонная плита выдержит и раствор, и листы. Деревянные лаги — повод считать вес: сухая сборка здесь уместнее мокрого массива.
- Влажность помещения. Жилая комната с сухим режимом — да. Санузел, постирочная, зона у душевого трапа — нет, там другой пирог.
- Что сверху. Ламинат, линолеум, ковролин по сборному полу кладут спокойно. Водяной контур требует раствора. Под тонкий эластичный материал поверхность иногда ещё проходят тонким наливом.
- Сроки ремонта. Если чистовой пол нужен в ближайшие дни — сухая схема закрывает календарь. Если впереди ещё месяцы отделки, переплата за листы часто не окупается.
На типовой новостройке Тюмени я чаще оставляю полусухую в жилых и цемент с гидроизоляцией в мокрых. Сухую беру точечно: старый фонд, слабое перекрытие, жёсткий срок заезда. Чтобы прикинуть слой по вашей плите, нужен замер перепада, не фото «пол вроде ровный». Можно оставить заявку на бесплатный выезд замерщика: снимет горизонт, посчитает толщину засыпки и запишет состав отдельной строкой в смете.
На что опираемся
- СП 29.13330.2011
- СП 71.13330.2017
- ГОСТ 32496-2013
Частые вопросы
Сколько стяжку полов
Объём считают по площади комнаты и толщине засыпки: расход песка 10 л на м² на каждый сантиметр слоя, плюс сами листы ГВЛ. В деньгах по Тюмени 2026 года сухая схема под ключ держится в диапазоне 1800–2800 ₽/м², мокрые и полусухие работы — 400–700 ₽/м². Точную цифру даёт замер перепада, а не калькулятор «средней квартиры».
Сколько сохнет стяжка пола
Сухая стяжка не сохнет: её собирают, и финиш стелют спустя сутки после монтажа. Цементно-песчаный слой по СП 71.13330.2017 держат влажным не меньше 7 суток, а покрытие, которое боится влаги, ждут ещё неделями, пока из массива уйдёт вода. Путать день, когда уже ходят, и день, когда можно класть ламинат, нельзя.
Сколько стяжка пола сохла
Если пол уже лежит и спрашивают «сколько сохла», смотрят технологию. Сборный пол на ГВЛ готов под покрытие примерно через сутки, ждать месяц там нечего. Мокрый раствор мог «сохнуть» неделями: ходят раньше, чем из слоя уходит влага, и ламинат, уложенный рано, вспучивает уже после заезда.
Можно ли стяжкой залить полы
Залить раствором можно бетонную плиту, это обычный черновой этап. Сухая схема как раз не заливка: песок сыплют, листы кладут, воды в слой нет. По деревянным лагам мокрый тяжёлый массив не льют, там как раз уместна сборка на ГВЛ.
Можно ли делать стяжку пола
Можно, если комната тёплая и коммуникации уже проложены. Сухую сборку ведут при температуре не ниже +10 °C, листы заранее лежат в квартире. По сырой плите без пароизоляции песок не сыплют: влага из перекрытия идёт в засыпку, и пол потом садится.
Какие стяжки полы есть
На квартирах обычно четыре технологии, и путать их нельзя. Мокрая цементно-песчаная и полусухая — это раствор, наливной пол — тонкий финиш, сухая — засыпка плюс ГВЛ. Какую брать, решают по перекрытию, влажности комнаты, тёплому полу и срокам, а не по привычке бригады.
Какой песок используют для стяжки пола
Для сухой схемы нужен керамзитовый песок фракции 0–5 мм, по ГОСТ 32496-2013 это зерна меньше 5 мм, не гравий-утеплитель 10–20 мм. Для цементно-песчаного раствора берут мытый кварцевый песок без глины. Карьерный «как привезли» и крупный керамзит в засыпку не годятся: пустоты, пыль, просадка.
Какая должна быть стяжка пола
Плоскость держат в горизонте, без ям и волн, слой выбирают под перекрытие и покрытие. Сборный пол по СП 29.13330.2011 — это допустимая стяжка из гипсоволокнистых листов, не «самоделка вместо раствора». В санузле и под водяной контур нужна другая конструкция: гидроизоляция и раствор, не ГВЛ на песке.
