Ремонт ванной комнаты: что входит и сколько стоит
Сколько стоит ремонт ванной комнаты в Тюмени в 2026 году и что в него входит, если считать не «за квадрат», а по факту работ. Разбираем капитальный цикл, вариант без ванны и те три пункта сметы, без которых свежую плитку потом вскрывают.

Ремонт ванной комнаты в Тюмени в 2026 году на типовые 4 м² стоит 80 000–280 000 ₽ под ключ. Сумма зависит от того, меняют ли трубы и оставляют ли ванну. Без ванны — это либо душ вместо чаши, либо работа вокруг старой ванны без демонтажа. В смете решают не плитка, а гидроизоляция, уклон пола и доступ к стоякам: пропуск любого из трёх потом вскрывает свежую отделку.
Что входит в ремонт ванной комнаты
Запрос «ремонт ванна комната» почти всегда про мокрое помещение целиком, а не про одну чашу. В типовой квартире Тюмени это 2,8–4,5 м² в хрущёвке и панельке и 4–6 м² в новостройке. Плитка сидит на черновой подготовке, а любая протечка уходит к соседям снизу.
Ремонт ванны ванной комнаты — две связанные задачи: оболочка помещения и сантехника. Если поменять местами чистовую отделку и трубы, до скрытой течи добираются уже через свежий керамогранит.
Под ключ и работы «под плитку» — разные пакеты. Черновые заканчиваются ровным полом и стенами с гидроизоляцией, чистовые — установленной сантехникой и герметичным швом.
- Демонтаж. Снимают старую плитку, сантехнику и, если решено менять, саму ванну; оставлять чашу можно, но гидроизоляцию под ней тогда не переделать.
- Разводка и электрика. Меняют трубы воды и канализации, ставят УЗО и свет — иначе новая плитка просто прячет износ стояков и скруток.
- Гидроизоляция и стяжка. Пол и низ стен закрывают обмазкой, пол опускают на 15–20 мм относительно смежной комнаты, иначе протечка уйдёт за порог.
- Чистовая отделка. Плитка или керамогранит, потолок, установка сантехники и проверка узлов на воду до того, как повесят зеркало.
Отдельно считают перенос мокрых точек и совмещение санузла. Снос ненесущей перегородки между ванной и туалетом — перепланировка, её оформляют по статье 26 ЖК РФ через проект и жилищную инспекцию. Замена ванны на душ в тех же границах помещения согласования не требует.
Сколько стоит ремонт ванной комнаты в Тюмени
Считать ванную строго «за м²» неточно: разводка, люк и порог стоят почти одинаково на 3 и на 5 м². Смета прыгает не от площади, а от трёх решений — менять ли трубы, оставлять ли ванну и какой брать формат плитки. Ниже вилка по Тюмени на 2026 год для помещения около 4 м².

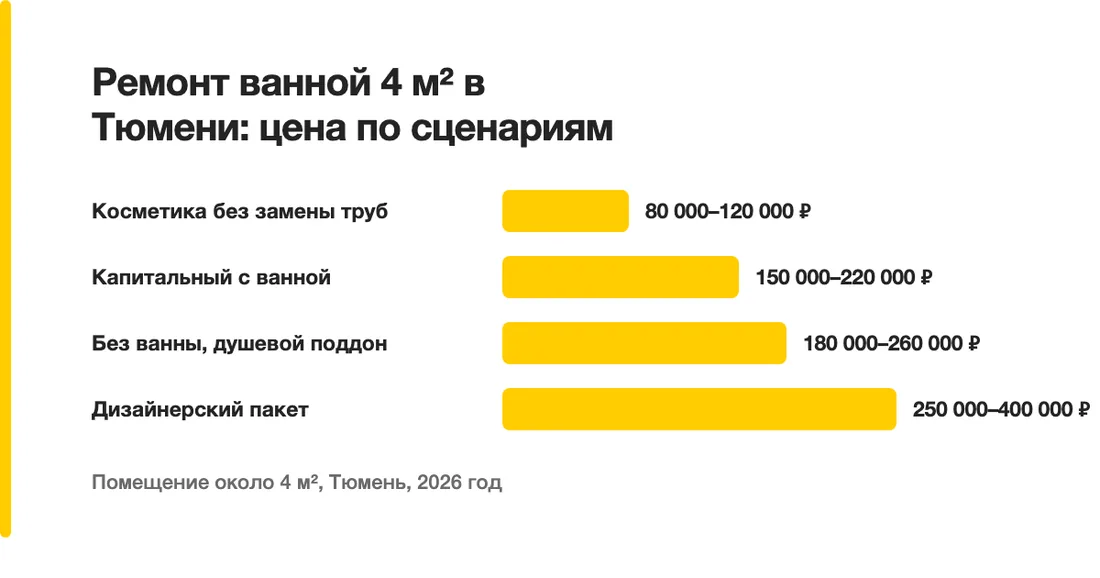

| Сценарий | Что внутри | Итого |
|---|---|---|
| Косметика без замены труб | Плитка, потолок, смесители, новый шов | 80 000–120 000 ₽ |
| Капитальный с ванной | Демонтаж, трубы, гидроизоляция, плитка, новая чаша | 150 000–220 000 ₽ |
| Без ванны, душевой поддон | То же плюс уклон пола и трап | 180 000–260 000 ₽ |
| Дизайнерский пакет | Проект, крупный формат, скрытые системы | 250 000–400 000 ₽ |
В цифры заложена рядовая сантехника: акриловая ванна 15 000–35 000 ₽ или поддон со стеклом 25 000–70 000 ₽, унитаз, раковина, смеситель. Не заложены мебель на заказ и стиральная машина. Три пакета бюро — черновой, чистовой и дизайнерский — на странице с тарифами; ванная там идёт как часть квартиры, а не отдельный прайс за метр.
Из чего складывается смета на 4 м²
Заказчик смотрит на плитку, а бюджет съедают скрытые работы. На капитальном цикле черновая часть держит 40–50% сметы. Если гидроизоляции нет отдельной строкой, её скорее всего просто не делают.
| Позиция | Цена |
|---|---|
| Демонтаж плитки и сантехники | 8 000–15 000 ₽ |
| Разводка воды и канализации, полипропилен PN20 | 18 000–35 000 ₽ |
| Обмазочная гидроизоляция, 2 слоя | 6 000–12 000 ₽ |
| Стяжка с уклоном к сливу | 5 000–12 000 ₽ |
| Укладка плитки, пол плюс стены около 18 м² | 28 000–55 000 ₽ |
| Плитка и затирка, материал | 18 000–70 000 ₽ |
| Электрика: свет, УЗО, тёплый пол | 8 000–25 000 ₽ |
| Потолок и установка сантехники | 16 000–30 000 ₽ |
Крупноформатная плитка 60×120 добавляет к работе 15–25%: перепад больше 2 мм на метр даёт ступеньку на шве. Эпоксидная затирка в мокрой зоне стоит 350–600 ₽ за м² против 150–250 ₽ у цементной.
В каком порядке делают ремонт
Последовательность в санузле жёстче, чем в жилой комнате: каждый слой закрывает предыдущий. На объектах бюро с 2013 года одна и та же ошибка — класть плитку до опрессовки труб. Дальше капля на фитинге стоит вскрытия стены.

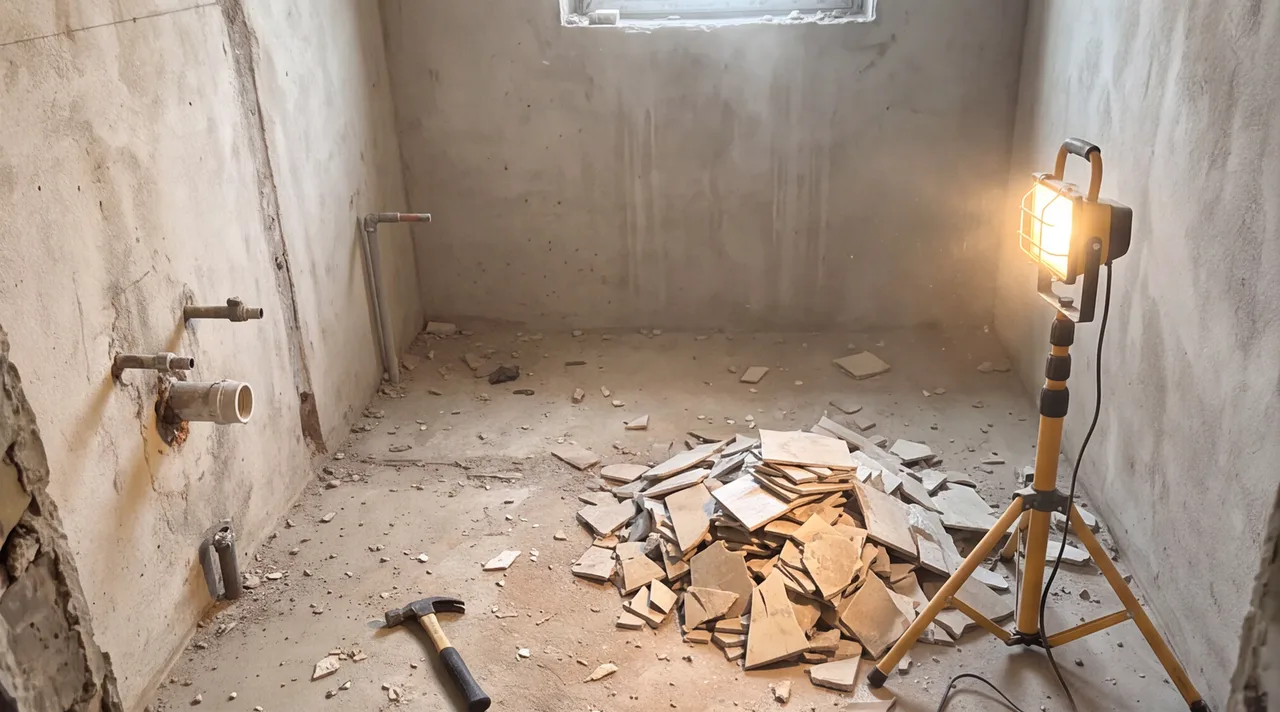

- Демонтаж и ревизия стояков. Снимают отделку и сантехнику, смотрят общедомовые трубы и тягу в вентканале; если стояк ржавый, менять его после плитки уже поздно.
- Штробы, трубы, электрика. Разводят воду, канализацию и кабель, ставят закладные под смеситель и инсталляцию; пропуск закладной потом бьёт отверстие в готовой плитке.
- Опрессовка. Систему держат под давлением по СП 73.13330.2016 до приёмки черновых работ; без акта трубы закрывать нельзя.
- Гидроизоляция и стяжка. Обмазку наносят в два слоя с лентой в углах, пол льют с уклоном к трапу или ванне; сушка — сутки-двое на слой и ещё несколько дней на стяжку.
- Плитка и потолок. Сначала стены или пол — зависит от формата, затем потолок, чтобы пыль от штроб не села на полотно.
- Сантехника и герметик. Чашу, унитаз и раковину ставят после затирки, шов вокруг ванны закрывают санитарным силиконом на заполненной водой чаше.
В новостройке к списку добавляется приёмка у застройщика: кривую стяжку и мёртвую вентиляцию дешевле чинить до вашего ремонта, чем после плитки.
Ремонт ванной комнаты без ванны
Три похожих запроса — «без ванной», «без ванны» и «ремонт ванны комнаты без ванны» — на деле про два разных сценария. Их путают даже в сметах: один дешевле капитального цикла, второй дороже. Если чашу оставляете, сначала имеет смысл свериться с разбором, какую ванну ставить.
Оставить старую ванну и обновить комнату вокруг
Так делают, когда эмаль держится, форма устраивает, а бюджет не тянет демонтаж чугуна 90–120 кг без лифта. Ванну закрывают плёнкой, плитку режут в борт. Экономия — 25 000–50 000 ₽.
Минус жёсткий: под ванной остаётся старый пол. Если там нет нормальной гидроизоляции, протечка сифона вскроется только у соседей. Плитка подходит к борту внахлёст, а не под край, и через год-два шов в этом месте расходится чаще, чем на новой чаше.
Убрать ванну и сделать душ
Ремонт ванной комнаты без ванны в пользу поддона или душа в пол имеет смысл в санузле до 3,5 м² и там, где чашей не пользуются. Поддон 90×90 экономит 40–60 см в плане — этого хватает на стиральную машину или проход к унитазу. Для семьи с детьми до 6–7 лет ванну обычно оставляют.
Душ в пол дороже поддона. Нужен трап, уклон стяжки 1–2% и гидроизоляция стен мокрой зоны на всю высоту, а не на 20 см. Линейный трап стоит 8 000–25 000 ₽, стекло — 12 000–45 000 ₽, к сроку добавляется 4–7 дней.
| Вариант | К смете | Срок | Когда берут |
|---|---|---|---|
| Старая ванна на месте | минус 25–50 тыс. ₽ | без изменения | чаша целая, бюджет жёсткий |
| Новая ванна 150–170 см | база | база | есть дети, привычка лежать в воде |
| Душевой поддон 90×90 | плюс 10–30 тыс. ₽ | плюс 1–2 дня | санузел до 3,5 м² |
| Душ в пол с трапом | плюс 35–70 тыс. ₽ | плюс 4–7 дней | нужен пол без порожка |
Готовую кабину-коробку почти не ставим: уплотнители текут через 2–3 года, заменить без порчи плитки нельзя. Рабочая схема — поддон или трап плюс стекло.
Черновые работы под плитку

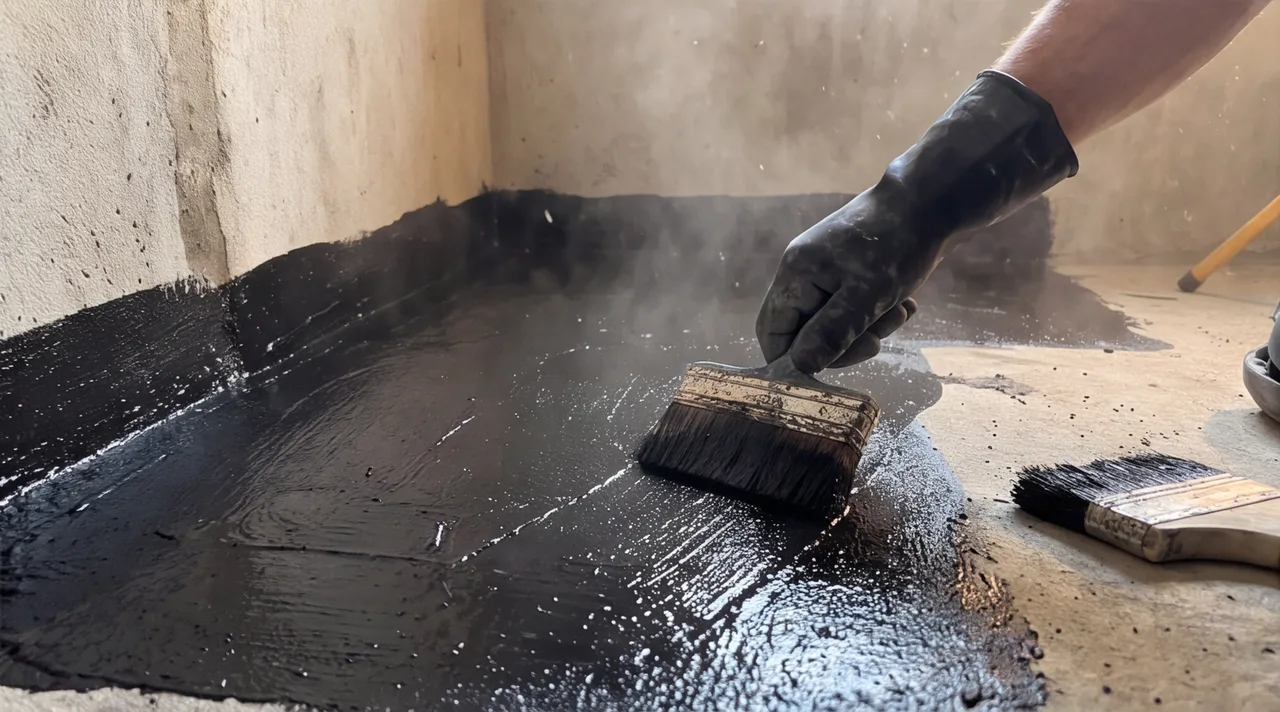

Этот слой решает, протечёт санузел через год или нет. По СП 29.13330.2011 «Полы» гидроизоляция во влажных помещениях обязательна, в примыкании к стенам её заводят непрерывно на высоту не меньше 200 мм от покрытия пола, а в зоне душа без поддона — на всю высоту замачивания. Пол в ванной делают на 15–20 мм ниже смежной комнаты либо ставят порог не выше 20 мм.
Частая экономия — промазать только пол и забыть углы, трубы и зону за ванной. Течь проявляется через 8–12 месяцев, когда обои у соседей снизу уже вспухли, а вскрывать плитку приходится за ваш счёт.
На объектах берём обмазку на цементном вяжущем — Ceresit CR 65, Knauf Flächendicht или аналог. Два слоя, расход 1,5–2 кг/м², лента в углах и вокруг гильз. Битумную мастику под плитку не кладём: плиточный клей к ней не липнет.

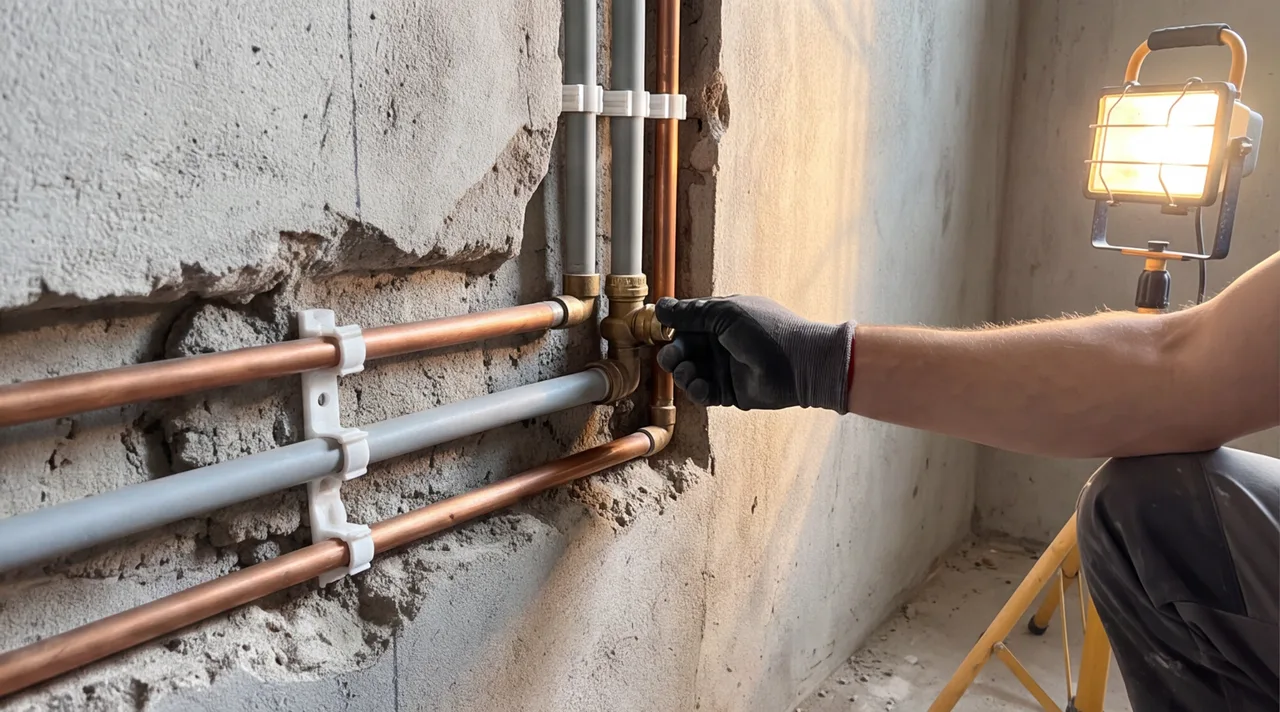

- Трубы. Для скрытой разводки ставим полипропилен PN20 на пайке или сшитый полиэтилен с минимумом фитингов в стене; металлопластик на обжимных кольцах в штробе оставляет риск течи.
- Ревизия. Люк напротив счётчиков и запорной арматуры оставляем даже если он бьёт по раскладке плитки; без доступа любой вентиль превращается в демонтаж стены.
- Электрика. По ГОСТ Р 50571.7.701-2013 внутри чаши зона 0, над ванной и душем зона 1 — там только оборудование с IP44 и выше, розетки не ближе 60 см от борта и только через УЗО 10 мА.
Вентиляцию проверяют до чистовой. По СП 60.13330.2020 для санузла без окна нужна вытяжка не меньше 25 м³/ч. В панельках Тюмени шахта часто едва тянет, тогда ставят вентилятор с обратным клапаном за 2 000–4 500 ₽.
Чистовая отделка: плитка, потолок, сантехника

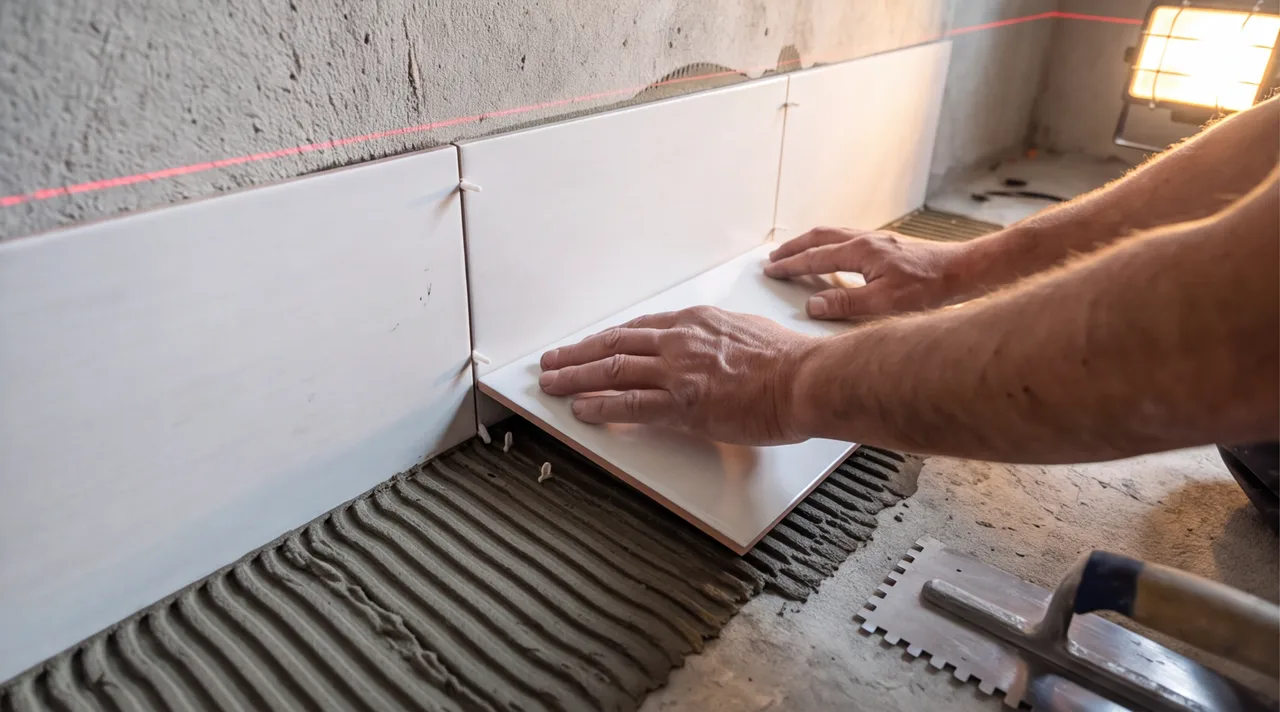

На стены в мокрой зоне идёт керамика или керамогранит. ПВХ-панели оставляем даче: швы темнеют, заменить одну ламель без порчи соседних почти нельзя. Для пола берут плитку с водопоглощением не выше 3% по ГОСТ 6787-2001.
Формат 60×120 визуально раздвигает санузел 4 м², но требует штукатурки с допуском 2 мм на метр. Кабанчик 10×20 режется проще и дешевле в укладке на 800–1 200 ₽ за м². Мозаику в нише душа считают отдельно: работа 2 500–4 000 ₽ за м².
- Потолок. Во влажной зоне ставят влагостойкий натяжной или реечный; гипсокартон без защиты швов разбухает от пара за один отопительный сезон.
- Смеситель. Скрытый корпус замуровывают до плитки и потом его не вынуть без вскрытия; накладной на стойке проще менять через 7–8 лет.
- Шов ванна-стена. Его делают санитарным силиконом на ванне, наполненной водой, иначе борт просядет и порвёт шов; как собирают узел — в статье про герметик для ванны.
Стиральную машину в санузле закладывают на черновой стадии: ниша 60×60 см, розетка на отдельной линии и слив с воздушным разрывом. Ставить «потом, как встанет» после плитки — лотерея: иногда не хватает 15 мм до короба инсталляции.
Сроки: сколько дней занимает ремонт ванной
Календарь в санузле считает не бригада, а сушка. Обмазка меж слоями — 24–48 часов, стяжка 20–40 мм — от 5 до 10 дней до плитки, затирка — сутки до воды. Ускорять это пушкой на полную нельзя: сверху корка, внутри сырое, через месяц плитка бухтит.
| Сценарий | Срок | Что растягивает |
|---|---|---|
| Косметика, трубы не трогают | 10–14 дней | плитка под заказ |
| Капитальный с ванной | 18–28 дней | сушка стяжки и опрессовка |
| Душ в пол вместо ванны | 22–35 дней | уклон, трап, проверка слива |
| Совмещение санузла | плюс 7–14 дней | согласование и снос перегородки |
Материалы под заказ тормозят объект. Крупный керамогранит едет 7–14 дней, скрытый смеситель при отсутствии на складе — до трёх недель. Пока позиция не на объекте, плитку в зоне смесителя не кладут.
Гарантия бюро на работы — 1 год. На скрытые трубы она имеет смысл только если есть акт опрессовки и фото гидроизоляции до плитки. Без снимков чернового слоя спорить с подрядчиком через полгода бесполезно.
Ошибки, из-за которых вскрывают свежую плитку
Большая часть переделок на чужих объектах в Тюмени — не кривые швы, а то, что нельзя увидеть, пока не потечёт. Ниже то, что ломает ремонт ванной комнаты через 6–18 месяцев.
- Нет уклона к сливу. Вода стоит лужей у порога или под дверцей душа; правится только вскрытием стяжки, косметикой здесь не обойтись.
- Гидроизоляция без ленты в углах. Плоскость пола держит, а примыкание к стене — нет, и вода уходит именно туда, за ванну и в перекрытие.
- Трубы закрыли без опрессовки. Микротечь на фитинге проявляется после первого скачка давления в сети, обычно вечером в час пик.
- Розетка над бортом ванны. Нарушение зон по ГОСТ Р 50571.7.701, плюс удар при мокрых руках; перенос после плитки — это штроба в готовой стене.
- Нет люка к счётчикам. Заменить прокладку на вентиле без долбления плитки невозможно, и это всплывает в первый же год на опрессовке УК.

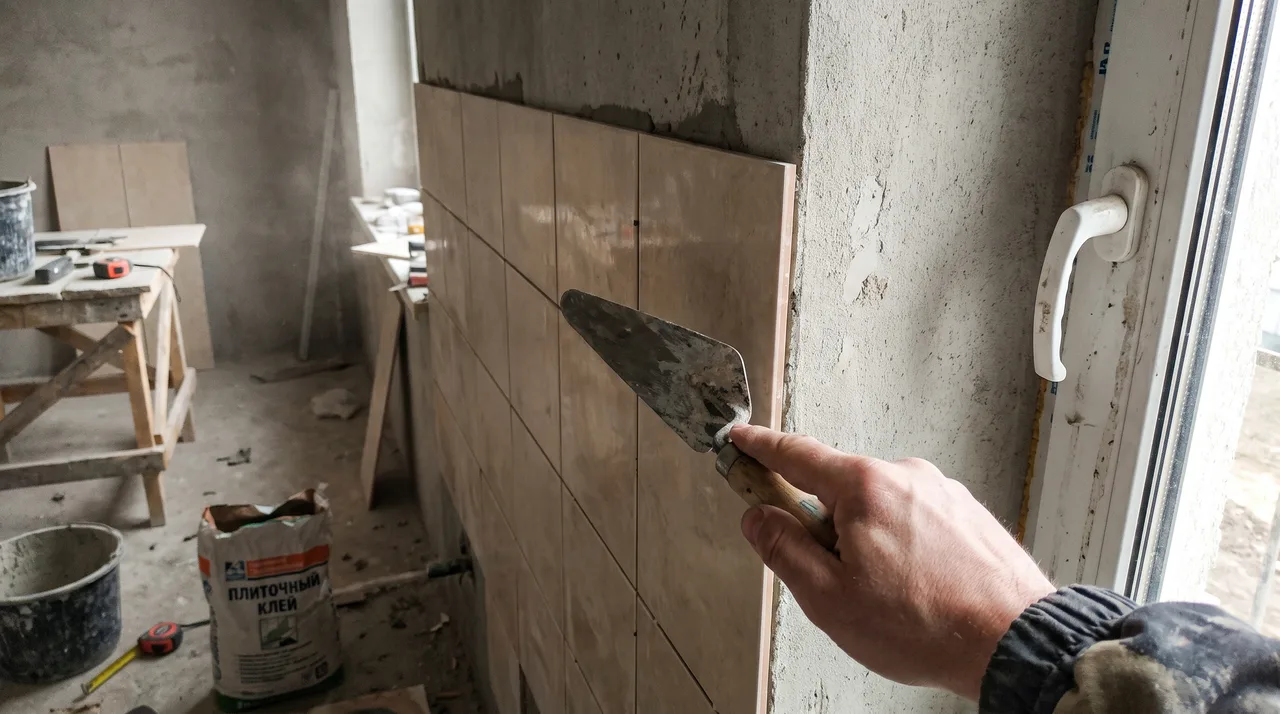

Приёмку черновых работ лучше проводить самому, с фонариком и уровнем, до плитки. Смотрят непрерывность обмазки нахлёстом на стены, уклон пола, закладные и люк. Если бригада говорит «потом закроем, не видно будет» — это как раз то место, которое потом вскрывают.
Смету без обмеров не считают: в панельке 1980-х и в новостройке одного метража разброс по стоякам и кривизне стен — 15–25%. Выезд замерщика у бюро бесплатный, на месте видно, можно ли оставить ванну, нужен ли душ и где спрятать ревизию.
На что опираемся
- СП 73.13330.2016
- СП 29.13330.2011
- СП 60.13330.2020
- ГОСТ Р 50571.7
- ГОСТ 6787-2001
- ст. 26 ЖК РФ
Частые вопросы
Сколько стоит ремонт ванной комнаты в Тюмени в 2026 году?
На типовые 4 м² косметика без замены труб укладывается в 80 000–120 000 ₽, капитальный ремонт с новой ванной — в 150 000–220 000 ₽, вариант с душем вместо чаши — в 180 000–260 000 ₽. Дизайнерский пакет с крупным форматом и скрытыми системами выходит на 250 000–400 000 ₽. В эти вилки входят работа и рядовые материалы, сама сантехника среднего класса заложена, мебель на заказ — нет.
Что значит ремонт ванной комнаты без ванны?
Фразу понимают двумя способами. Первый — оставить старую чашу на месте и обновить вокруг неё плитку, потолок и смесители: дешевле на 25 000–50 000 ₽, но гидроизоляцию под ванной не переделать. Второй — убрать ванну совсем и поставить поддон или душ в пол: это уже другой узел слива, уклон стяжки и гидроизоляция стен на всю высоту мокрой зоны.
Можно ли сделать ремонт ванной, не снимая саму ванну?
Да, если чаша без трещин и устраивает по размеру. Борта закрывают плёнкой, плитку режут вокруг, шов обновляют в конце. Трудозатраты растут на 15–20 процентов, потому что часть работ у бортика делается вручную, а завести новую плитку под край старой ванны ровно почти не получается.
Сколько дней занимает ремонт ванной комнаты?
Косметика без стяжки — 10–14 рабочих дней. Капитальный цикл с гидроизоляцией и новой разводкой — 18–28 дней, из них 5–10 уходит на сушку слоёв, а не на руки. Душ в пол добавляет ещё 4–7 дней на уклон и проверку трапа. Срок считают по готовности мокрых слоёв, а не по желаемой дате заезда.
Нужно ли согласовывать ремонт, если совмещаем санузел или убираем ванну?
Замена ванны на душ в тех же границах помещения согласования не требует. Снос перегородки между ванной и туалетом — это перепланировка, её оформляют по статье 26 Жилищного кодекса РФ через проект и жилищную инспекцию. Несущие стены и стояки общего имущества трогать без УК нельзя.
Что входит в ремонт ванной комнаты под ключ?
Под ключ — это демонтаж, разводка воды и электрики, гидроизоляция, стяжка, плитка, потолок, установка сантехники и проверка на протечки. Не входит мебель на заказ, зеркало-шкаф и техника вроде стиральной машины, если это не прописано отдельной строкой. Черновой пакет останавливается перед плиткой: стены и пол готовы под чистовую отделку.
