Ремонт ванной под ключ: что входит и сколько стоит

Люди ищут «ванны ключ ремонт ванной», когда хотят отдать мокрое помещение целиком и понять сумму до договора. Ниже — состав работ, вилка по Тюмени на 2026 год, сроки 15–25 рабочих дней и дыры в смете, из-за которых потом вскрывают свежую плитку.

Готовая ванная с плиткой, чашей и смесителем после ремонта под ключ

Полный цикл ванной в Тюмени — это демонтаж, гидроизоляция, трубы, плитка и установленная сантехника, а не одна облицовка. В пакетах бюро на 2026 год работы с материалами стоят 28 000, 32 000 и 36 000 ₽ за м². На 3–5 квадратов уходит от 15 до 25 дней работы, график держит сушка стяжки. Смета заметно ниже 28 000 ₽/м² почти всегда режет скрытые слои — потом их вскрывают вместе со свежей плиткой.

Что входит в ремонт ванной под ключ

В поиске пишут «ванны ключ ремонт ванной» и «ремонт ванной ключом», когда хотят отдать мокрое помещение целиком, а не выбрать чашу в магазине. В тюменской квартире такая комната чаще всего 3–5 м², в студии новостройки бывает до 7 м². На этой площади сидят вода, канализация, пар и электрика сразу, поэтому «под ключ» здесь — закрытый контур, а не плитка по готовым стенам.

На выходе собственник получает рабочее мокрое помещение: пол не пускает воду к соседям, трубы спрятаны, розетки переживают пар, вытяжка не гонит запах обратно, чаша и смесители стоят на своих местах. Если из сметы выпал любой скрытый слой, это уже не полный цикл, а облицовка поверх старой инженерии.

Из каких работ складывается цикл

Состав, который мы закладываем на объектах, выглядит так.

  • Демонтаж. Снимают плитку, стяжку и приборы до основания, иначе новая обмазка ляжет на чужой клей и откроет путь воде в перекрытие. Оставить старый слой «чтобы быстрее» — значит закрыть трещины и пропуски, которые потом видны только у соседей снизу.
  • Гидроизоляция. Берут обмазку, не пароизоляционную плёнку: плёнка держит пар, а в санузле нужна защита от лужи. Высоту захода на стены и порядок слоёв задаёт СП 71.13330.2017, цифру «на глаз» здесь не ставят.
  • Стяжка. Она выводит уровень и, если проектом заложен трап, даёт уклон к нему. Наливной пол — это уже тонкое финишное выравнивание перед плиткой, его со стяжкой не путают и не заменяют одно другим.
  • Разводка воды и канализации. Трубы из металлопластика либо из полипропилена прячут в штробу или в слой пола. Сифон под чашей и раковиной — отдельная деталь, его с трапом в полу не смешивают.
  • Электрика и вентиляция. Розетки во влажной зоне — с защитой IP44, стиральную машину сажают на свою линию. На вытяжку ставят обратный клапан: без него шахта гонит влажный воздух обратно, и тёмные пятна на потолке появляются уже к следующей зиме.
  • Чистовая оболочка. Пол и стены закрывают плиткой или керамогранитом, потолок делают реечным, влагостойким ГКЛ или ПВХ, затем ставят сантехнику и зеркало. Инсталляция — скрытая рама подвесного унитаза, а не «подводка», как иногда пишут в сметах с Авито.

В пакетах бюро этот контур уже сидит внутри квартиры, а не продаётся отдельной строкой. ЭКОНОМ даёт наружную разводку на один санузел и отдельностоящие приборы без полотенцесушителя. СТАНДАРТ на сайте помечен как «Оптимальный»: внутренняя разводка, инсталляция, тумба, полотенцесушитель. КОМФОРТ держит тот же инженерный каркас, но с более крупным керамогранитом в мокрой зоне.

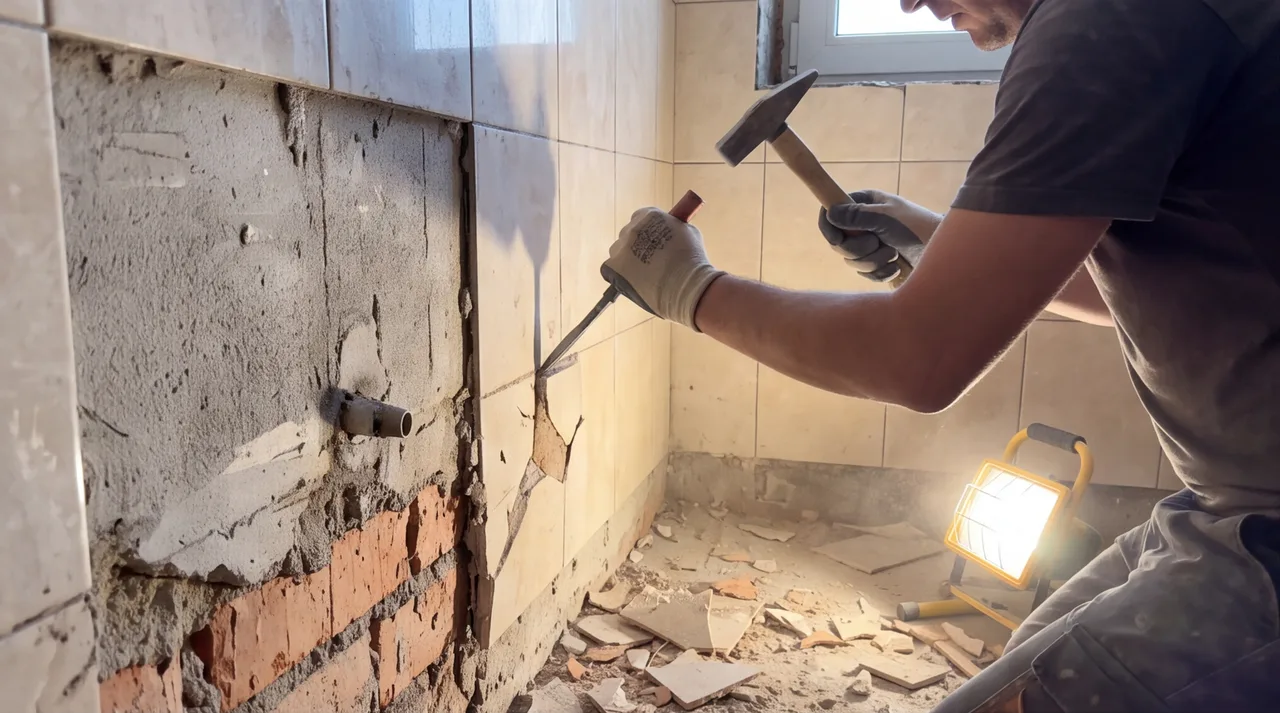

Демонтаж старой плитки в ванной перед ремонтом под ключ в Тюмени: рабочий сбивает облицовку перфоратором
Под ключ — это демонтаж до голых стен, а не новая плитка поверх старойиллюстрация

Сколько стоит ремонт ванной под ключ в Тюмени в 2026 году

Считать мокрую комнату «как гостиную, только меньше» нельзя: трубы, люк и порог почти не дешевеют, если площадь уехала с пяти метров на три. Поэтому рядом с пакетом за м² всегда смотрят построчную вилку — иначе не понять, за что просить смету и где подрядчик демпингует.

Ниже ориентир по рынку Тюмени на 2026 год. Это работа без чистовой плитки и без самой чаши. Гидроизоляцию обычно считают вместе с мастикой, потому что слой без материала не существует.

Отдельные работы в санузле, Тюмень, 2026 год, без чистовых материалов
Вид работыЕдиницаЦена
Снятие плитки и приборовм²400–800 ₽
Обмазочная гидроизоляциям²500–1 100 ₽
Стяжка с уклономм²700–1 400 ₽
Выравнивание стен под керамикум²700–1 200 ₽
Укладка плитки, пол и стеным²900–2 200 ₽
Вода и канализация на комнатусанузел18 000–35 000 ₽
Электромонтаж: розетки, свет, вытяжкасанузел8 000–25 000 ₽

Сложить строки и разделить на площадь — ещё не пакет. Чаша, смесители, зеркало, керамогранит и потолок живут отдельно и легко удваивают сумму. Разбор, сколько стоит плитка на пол и стены, как раз про вилку по раскладке и формату, без которой строка «укладка» в смете ничего не говорит.

Пакеты бюро и почему «дешевле 28 000» — другая услуга

Под ключ в бюро — работы и материалы вместе. Цифры пакетов на 2026 год такие: ЭКОНОМ — 28 000 ₽/м², СТАНДАРТ — 32 000 ₽/м², КОМФОРТ — 36 000 ₽/м². Ниже этой нижней планки полный цикл с материалами у нас не считается. Состав каждого пакета открыт на странице ремонта квартиры под ключ.

Если подрядчик называет «ванна под ключ ремонт ванной» сильно ниже пакета, он почти наверняка считает только руки бригады. Смеси и плитка тогда приедут отдельным счётом, а гидроизоляцию и замену подводок могут вообще не поставить в акт. Когда построчная смета в пересчёте на метр выходит заметно ниже ЭКОНОМа, в ней нет того набора, который сидит в пакете.

От чего сумма уходит вверх и вниз

Цена растёт, когда точки уводят от стояка, кладут диагональ или крупный формат, меняют стояки, прячут инсталляцию в стену или таскают мешки без грузового лифта. Каждый из этих пунктов бьёт не «чуть-чуть»: перенос смесителя на соседнюю стену — это новая штроба, новая гильза и новый узел в канализации, а не сдвиг на ладонь.

Цена падает на типовых 3–4 м², если сантехнику оставляют на старых осях и берут простой формат без подрезки по диагонали. Ремонт ванны под ключ в таком сценарии короче по календарю: меньше штроб, меньше ожидания поставки нестандартной чаши.

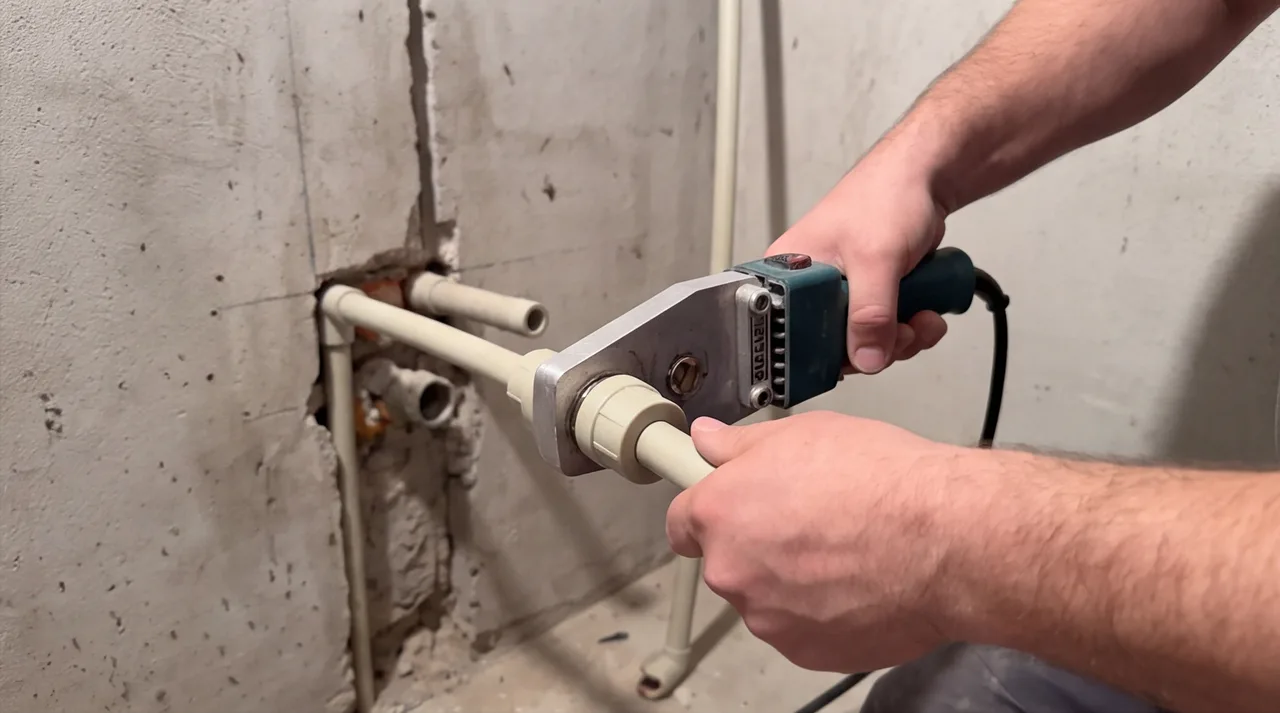

Черновая разводка труб водоснабжения при ремонте ванной под ключ — сварка полипропиленовых труб паяльником
Разводка труб спрятана в стене, но именно она чаще всего двигает сметуиллюстрация

Подготовленная разводка труб для установки унитазов в санузле
Черновая сантехническая разводка труб перед монтажом унитазов. Фото: MTA Capital Construction Mega Projects.jpg) · CC BY 2.0

Порядок работ и сроки

В мокрой зоне каждый слой закрывает предыдущий, поэтому прыгать через этап нельзя. После стяжки плитку не кладут в тот же день: клей не держится на сыром основании, и через сезон облицовка бухтит. На 3–5 м², если санузел делают отдельно от квартиры, суммарно уходит от 15 до 25 дней работы.

Шумные этапы — перфоратор и снятие старой плитки — в жилом доме ограничены СанПиН 1.2.3685-21 по шуму в помещениях. Это не «когда бригаде удобно», а рамка, из-за которой демонтаж редко укладывают в один вечер.

  1. Обмер и расчёт, 1 день. Снимают оси стояков, вентканал, уклон пола и точки под стиральную машину. Без этого смета рисует полный цикл одной строкой, и на объекте всплывают допники.
  2. Снятие старой отделки, 1–2 дня. Снимают покрытие и приборы до плиты. Если оставить прежний кафель «как основание», пол поднимется, дверь начнёт задевать порог, а обмазка не получит нормального контакта.
  3. Трубы и кабель начерно, 2–3 дня. Кладут воду, канализацию и проводку, ставят закладные под смеситель и раму унитаза. Пропуск закладной потом сверлят уже в готовой плитке.
  4. Обмазка и слой пола, затем сушка. Обмазку и стяжку делают до облицовки. Сколько сохнет основание, зависит от толщины и смеси — срок берут из паспорта материала и из СП 29.13330.2011, а не из желания сдать объект к выходным.
  5. Укладка керамики, 3–5 дней. Кладут пол и стены, оставляют люк к вентилям. Закрыть ревизию «чтобы швы не портить» — значит потом долбить стену ради одной прокладки.
  6. Приборы и потолок, 2–3 дня. Ставят чашу, смесители, унитаз, зеркало, собирают потолок. Шов вдоль борта делают на заполненной водой ванне, иначе борт просядет и порвёт герметик.
  7. Уборка и приёмка, 1 день. Проверяют уклон, тягу вытяжки, работу УЗО и отсутствие капель на фитингах. Акт без этих пунктов — бумага, по которой через полгода не доказать, что течь была уже на приёмке.

Если санузел идёт вместе с квартирой, стяжка сохнет параллельно штукатурке в комнатах, и календарь короче. Отдельный заход только в ванную, наоборот, держит паузу сушки в чистом виде: бригаде нечем закрыть простой.

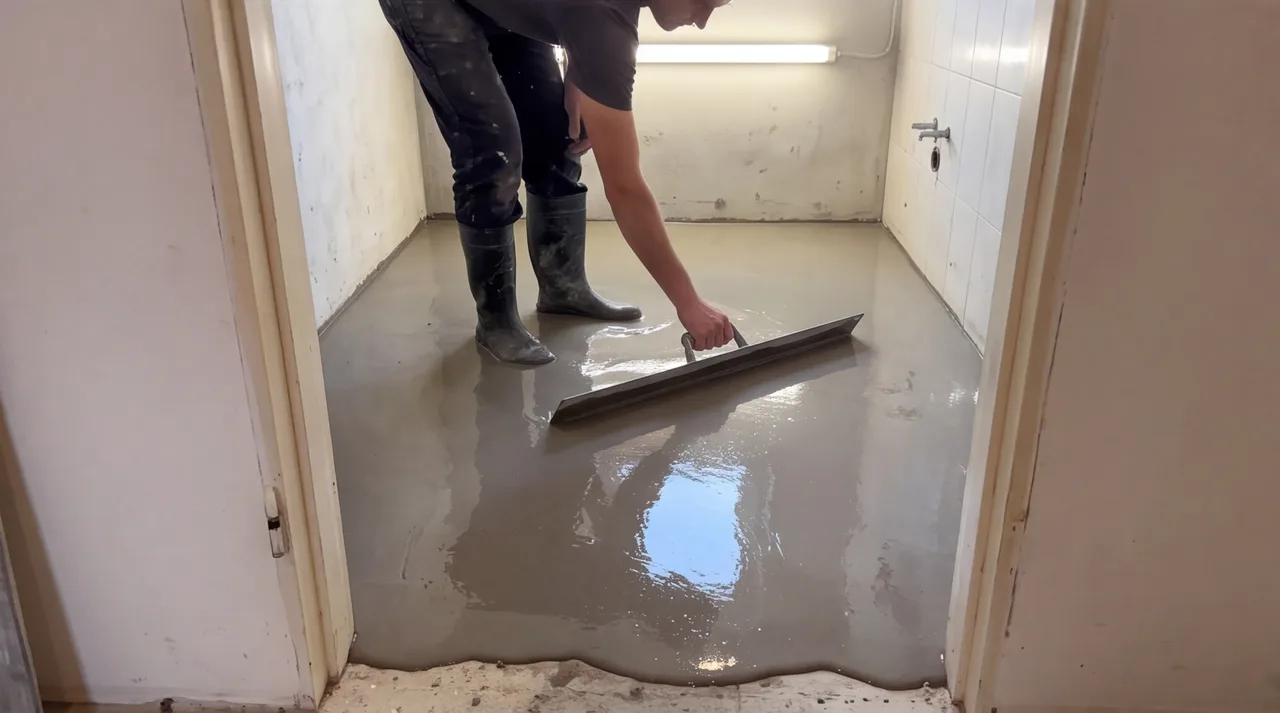

Заливка наливного пола в ванной комнате в процессе ремонта под ключ — выравнивание перед укладкой плитки
Пол сохнет несколько дней — это время закладывают в график заранее, а не подгоняют потомиллюстрация

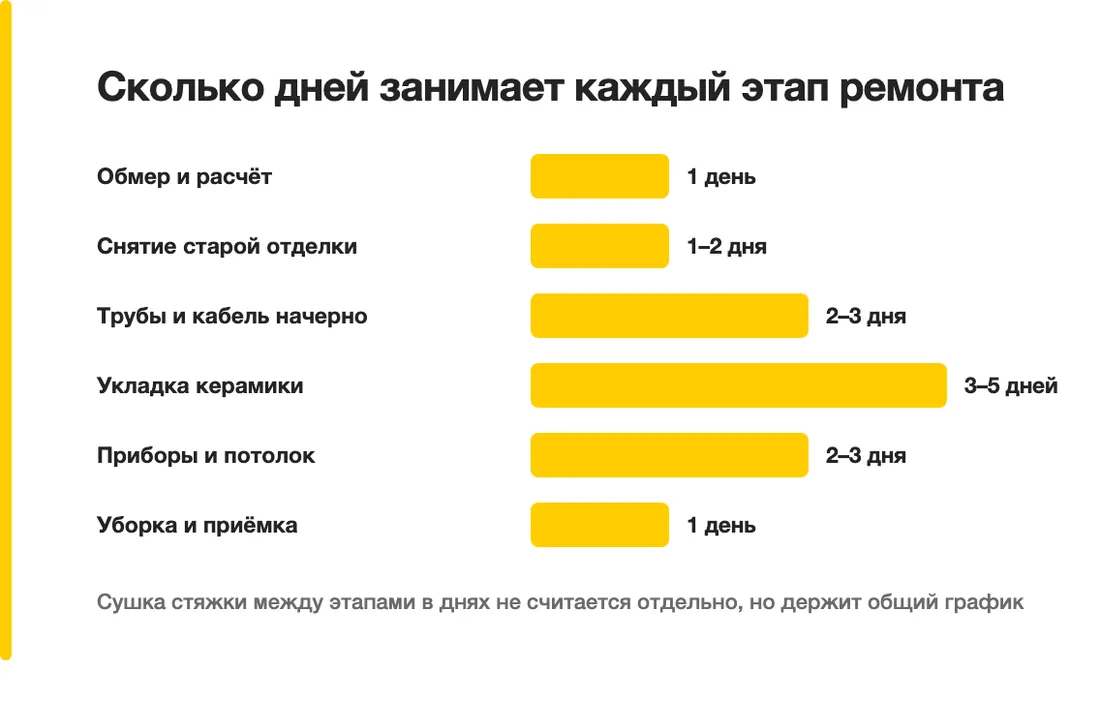

Сколько дней занимает каждый этап ремонта: Обмер и расчёт — 1 день, Снятие старой отделки — 1–2 дня, Трубы и кабель начерно — 2–3 дня, Укладка керамики — 3–5 дней, Приборы и потолок — 2–3 дня, Уборка и приёмка — 1 день
Сушка стяжки между этапами в днях не считается отдельно, но держит общий график

На чём экономят при ремонте ванной и чем это кончается

Демпинг на мокрой зоне почти никогда не живёт в плитке. Режут то, чего не видно на фото готового санузла. За 12 лет и 380+ объектов бюро одно и то же вскрывали чаще остального — не кривой шов, а скрытый слой, который «сэкономили, потому что заказчик торопил».

Самый дорогой минус в смете — один проход обмазки по полу, который не поднимают на стену. Вода уходит в угол и к стояку, а не через середину плитки. Счёт за ремонт соседей снизу приходит через месяцы, когда новую облицовку уже жалко вскрывать.

  • Один слой обмазки вместо двух. Второй проход закрывает пропуски кисти и стыки. Без него гидроконтур дырявый ещё до плитки, просто это не видно под керамогранитом.
  • Нет обратного клапана на вытяжке. Шахта в панельке часто дышит в обе стороны. Через полгода потолок и швы темнеют, и винят «сырую ванную», хотя воздух просто возвращался из стояка.
  • Ржавые общедомовые трубы и гибкие шланги оставляют. Новая чаша сидит на изношенной резьбе. Течь открывается на стыке нового смесителя и старого металла, а не в самой ванне.
  • Плитку кладут на сырую стяжку. Клей держит первые недели, потом облицовка отходит пузырями. Переделка — это снова демонтаж, а не затирка поверх.
  • Тонкостенная труба в штробе. Фитинг в стене течёт тихо. Чтобы добраться, снимают ряд свежей плитки и часть стяжки, и цена «экономии» на трубе перекрывает разницу в смете.
  • Керамику кладут вторым слоем на старый кафель. Пол поднимается, дверь задевает покрытие, перекрытие получает лишний слой клея и керамики. Обмазку под низом при этом не проверить и не переделать.

В расчёте бюро эти строки не выпадают: иначе гарантийный год на скрытые работы превращается в спор без фото. Как именно позиции попадают в расчёт, разобрано в тексте про то, как в бюро считают смету — там видно, почему одна строка «санузел под ключ» для приёмки бесполезна.

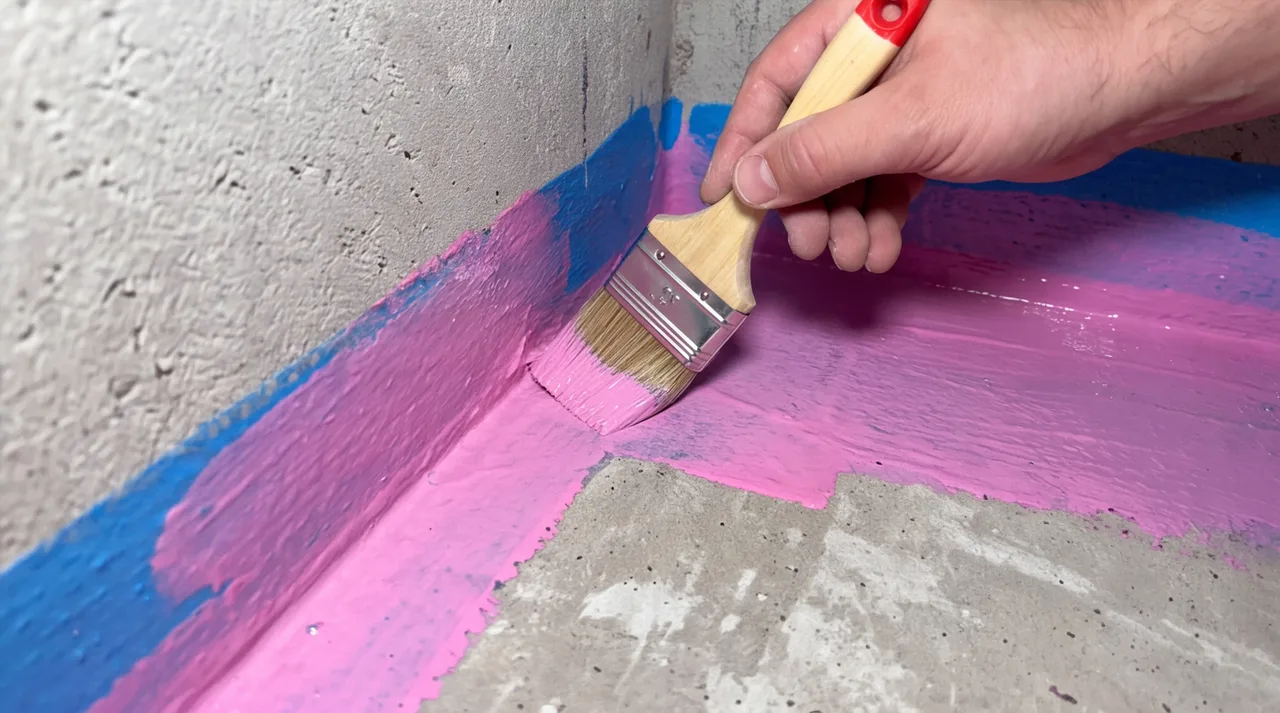

Нанесение гидроизоляции в углу ванной комнаты перед укладкой плитки — этап, на котором часто экономят
Гидроизоляцию не видно под плиткой — экономия на ней всплывает не сразу, а через год-дваиллюстрация

Что спросить у подрядчика до договора

До подписи имеет смысл говорить не про «сделайте красиво», а про состав, деньги и кто платит, если потечёт. Договор подряда описывает статья 702 ГК РФ: одна сторона делает работу и сдаёт результат, вторая принимает и платит. Если в бумаге нет результата по пунктам, спорить потом нечем.

  • Разбивка работ по шагам. Не одна фраза «ремонта ванны ключ», а снятие отделки, обмазка, стяжка, трубы, электрика, плитка, монтаж приборов. Без расшифровки любая скрытая работа потом оказывается «сверх сметы».
  • Что сидит в цене за метр. Смеси и плитка внутри ставки или руки отдельно. Под ключ без этой оговорки сравнивать нельзя: ставка только за руки и пакет с плиткой — разные услуги.
  • Кто платит, если вода уйдёт вниз. На гарантийный срок это должно быть в договоре, а не в переписке. Иначе после залива начинается круговая порука между бригадой, УК и страховой.
  • Гарантия на скрытое и на чистовое. Трубы и обмазка живут дольше затирки, и их лучше развести. В бюро год гарантии на все работы, и это должно стоять в тексте, а не в устной фразе прораба.
  • Порядок оплаты. Аванс, этапы, акты. Статья 708 ГК РФ как раз про даты старта и финиша: без них в договоре «завтра закончим» ничего не стоит.
  • Как фиксируют изменения. Допсоглашение, а не голосовое в мессенджере. Смена плитки или перенос смесителя меняет и деньги, и календарь.

В договоре обязаны быть перечень работ сметой-приложением, даты старта и финиша, схема оплаты и гарантия. Качество результата закрывает статья 721 ГК РФ, а если слой сделан с отступлением от сметы и норм — статья 723 ГК РФ даёт заказчику право требовать исправление. Восемь бригад бюро работают по одной форме договора, чтобы на объекте не появилась «своя» устная схема.

Смету без обмеров не считают: в старой панельке и в новостройке одного метража разница по стоякам и кривизне стен видна только на месте. Бесплатный выезд замерщика как раз для этого — замерить оси, понять, что оставлять, и собрать сумму до того, как в чат пришлют ориентир с потолка.

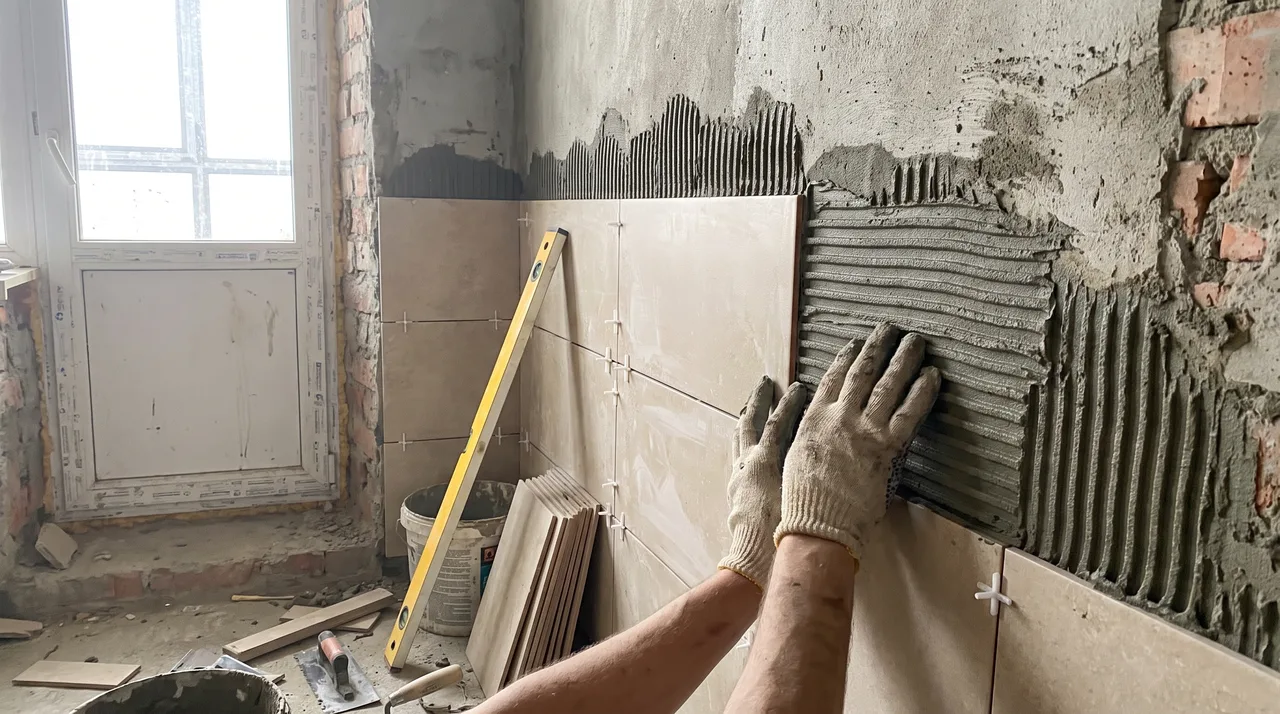

Укладка плитки на стену ванной комнаты с проверкой уровнем — контроль качества при ремонте под ключ
Проверка уровнем на каждом ряду — то, что стоит спросить у подрядчика заранее, а не после приёмкииллюстрация

На что опираемся

  • СП 71.13330.2017
  • СП 29.13330.2011
  • СанПиН 1.2.3685-21
  • ст. 702 ГК РФ
  • ст. 708 ГК РФ
  • ст. 721 ГК РФ
  • ст. 723 ГК РФ

Частые вопросы

Сколько стоит ремонт ванной под ключ в Тюмени?

В пакетах бюро на 2026 год работы с материалами стоят 28 000 ₽/м² в ЭКОНОМе, 32 000 ₽/м² в СТАНДАРТе и 36 000 ₽/м² в КОМФОРТе. Итог по самой ванной зависит от площади 3–5 м² и от того, меняют ли стояки и переносят ли точки. Если смета полного цикла выходит заметно ниже 28 000 ₽/м², в ней обычно нет материалов или нет скрытых слоёв.

Сколько стоит ремонт под ключ?

Запрос «сколько стоит ремонт под ключ» в Тюмени чаще про квартиру целиком, а не про одну комнату. По пакетам бюро это те же 28 000, 32 000 и 36 000 ₽ за м² работ и материалов. Отдельный санузел считают иначе: разводка и приборы почти не дешевеют, если комната меньше на метр.

Сколько стоит ремонт ключей?

Так в поиске сокращают «ремонт под ключ», а не работу со слесарным инструментом. Речь про полный цикл ванной: демонтаж, гидроизоляция, трубы, плитка, сантехника. Ориентир по Тюмени 2026 года — от 28 000 ₽/м² с материалами в пакете бюро, а не ставка бригады без смесей и плитки.

Что входит в ремонт ванной под ключ?

В полный цикл входят демонтаж, гидроизоляция, стяжка, разводка воды и канализации, электрика, вентиляция, плитка, потолок и чистовая сантехника. В ЭКОНОМе — наружная разводка и отдельностоящие приборы без полотенцесушителя. В СТАНДАРТе и КОМФОРТе — внутренняя разводка, инсталляция, тумба и полотенцесушитель.

Сколько дней занимает ремонт ванной 3–5 м²?

На обычный санузел уходит от 15 до 25 дней работы, если его делают отдельно от квартиры. График держит не плитка, а высыхание стяжки: срок зависит от толщины и смеси, его смотрят по паспорту материала и СП 29.13330.2011. Если ванную делают вместе с квартирой, стяжка сохнет параллельно другим комнатам.

Рассчитаем ремонт и сделаем дизайн-проект бесплатно

Замерщик приедет, посчитает смету по вашей квартире и оставит её вам. Дизайн-проект — в подарок к расчёту. 12 лет на рынке, 380+ сданных объектов и 200+ дизайн-проектов, гарантия 1 год на все виды работ.
