Как считают смету на ремонт квартиры

Разбираем, как в Тюмени считают сметный расчет на ремонт: из чего складывается цена за квадратный метр, какие пункты чаще всего пропадают из документа и как проверить смету перед подписанием договора. С таблицей цен и чек-листом на пять пунктов.

Стол с чертежом планировки, калькулятором и рулеткой для расчета сметы ремонта

Сметный расчет — это документ, который переводит ремонт из разговоров в рубли и квадратные метры: перечень работ, материалов и их стоимость по каждой позиции. В Тюмени составление подробной сметы занимает от одного до трех дней и обычно входит в стоимость проекта, если заказываешь ремонт под ключ. Отдельно смету считают от 150 до 400 рублей за м² или фиксированной суммой 10-30 тысяч рублей за квартиру. Главная ошибка — подписывать договор по смете на одну страницу без разбивки по видам работ: потом эти «недостающие» позиции всплывают допниками уже на объекте.

Что такое сметный расчет и зачем он нужен на самом деле

Сметный расчет — это построчный документ: вид работы или материала, единица измерения, количество, цена за единицу и сумма. В отличие от устной оценки «квартира под ключ — 2,5 миллиона», смета показывает, из чего эта сумма сложилась и на чем можно сэкономить, если бюджет не тянет.

На объектах чаще всего вижу два сценария. Клиент либо вообще не просит смету и потом удивляется, откуда допники, либо получает смету на одну страницу с укрупненными позициями «черновые работы — 450 000 рублей» — и это не смета, а коммерческое предложение. Разница принципиальная: по нормальной смете можно сверить каждый рубль с тем, что реально сделано на объекте.

Специалист снимает замеры стен лазерным дальномером перед составлением сметного расчета на ремонт квартиры
Смета начинается не с прайса, а с рулетки: без точных обмеров любая цифра — гадание.иллюстрация

Из чего состоит смета ремонта квартиры

Любая смета на ремонт делится на три блока: работы, материалы и сопутствующие расходы. По опыту наших объектов в Тюмени материалы обычно занимают 40-55% сметы при черновом ремонте и до 60% при чистовом с плиткой и сантехникой среднего сегмента.

  • Работы. Демонтаж, штукатурка, стяжка, электромонтаж, сантехника, плитка, малярные работы — каждая позиция со своей единицей измерения: м², м.п., точка, комплект.
  • Материалы. Сухие смеси, профиль, кабель, плитка, обои, краска — считаются по факту расхода с запасом 5-10% на подрезку и брак.
  • Сопутствующие расходы. Вывоз строительного мусора, доставка материалов на этаж, защита дверных проемов и окон пленкой, аренда подъемника при работе выше пятого этажа без грузового лифта.

Отдельная строка — непредвиденные расходы, обычно 5-7% от суммы сметы. Это не способ накрутить цену, а резерв на скрытые дефекты: гнилую стяжку под старым линолеумом или кривизну стен, которая вскрывается только после демонтажа.

Как в Тюмени считают сметный расчет: по площади или по факту объемов

Есть два подхода, и подрядчики их часто смешивают, из-за чего клиенту сложно сравнивать предложения между собой.

Расчет по площади квартиры

Берется общая площадь помещений и умножается на цену за м² по выбранному пакету — черновой, чистовой или дизайнерский ремонт. Это быстрый способ прикинуть бюджет на старте, но он не учитывает конкретику: высоту потолков, количество розеток, форму комнат.

Расчет по факту объемов

Замерщик выезжает на объект, снимает точные размеры каждой поверхности и считает материалы и работы отдельно по каждому помещению. Именно так собирается сметный расчет, который ложится в договор — с точностью до квадратного метра стяжки в конкретной комнате, а не усредненного показателя по квартире.

В бюро мы делаем бесплатный выезд замерщика перед тем, как готовить смету: без реальных цифр с объекта расчет по площади может разойтись с фактом на 15-20% в любую сторону.

Прораб сверяет размеченные на стене объемы работ с расчетом сметы по факту, а не по площади
Площадь квартиры одна, а объем работ — разный: углы, ниши и проемы считают отдельно.иллюстрация

Сколько стоит сметный расчет и ремонт по нему в Тюмени

Отдельно составление подробной сметы у частных сметчиков в Тюмени стоит 150-400 рублей за м² или фиксированно 10 000-30 000 рублей за квартиру площадью 50-70 м². У большинства ремонтных бригад и бюро смета входит в стоимость договора, если работы в итоге заказываются у них же.

Ориентировочная стоимость ремонта по смете, Тюмень, 2026 год
Тип ремонтаЦена за м²Срок для квартиры 60 м²
Черновой ремонт (стяжка, штукатурка, электрика, разводка)3 500-5 500 ₽5-7 недель
Чистовой ремонт (под ключ с материалами среднего сегмента)6 000-9 500 ₽7-10 недель
Дизайнерский ремонт (индивидуальные решения, сложная геометрия)9 500-16 000 ₽10-14 недель

Цены в таблице — по пакетам ремонта под ключ, ориентир для первого разговора с подрядчиком. Точная цифра появляется только после замера: разница между двухкомнатной квартирой в панельном доме и такой же по площади квартирой со скругленными стенами в монолите легко доходит до 25%.

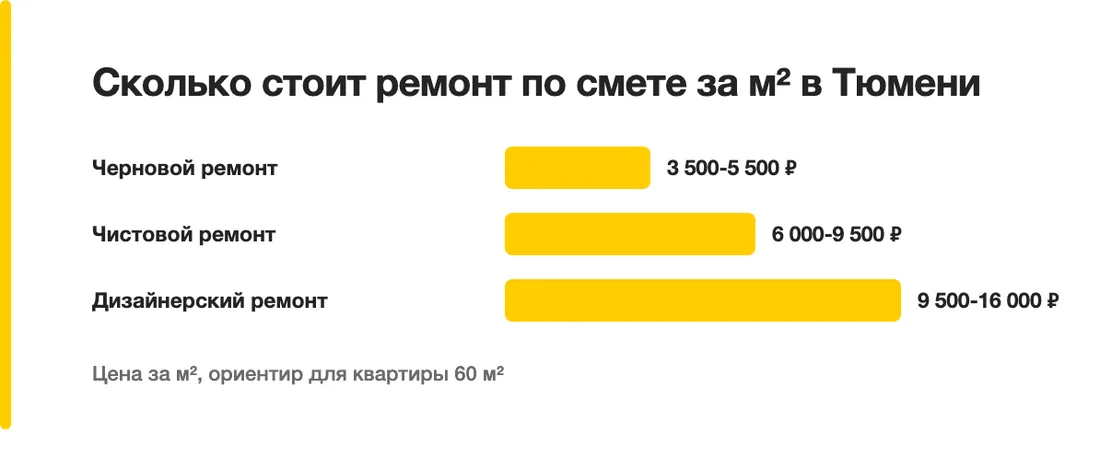

Сколько стоит ремонт по смете за м² в Тюмени: Черновой ремонт — 3 500-5 500 ₽, Чистовой ремонт — 6 000-9 500 ₽, Дизайнерский ремонт — 9 500-16 000 ₽
Цена за м², ориентир для квартиры 60 м²

Какие пункты чаще всего пропадают из сметы

За 12 лет на объектах одни и те же строки выпадают из смет чаще всего — не по злому умыслу, а потому что их сложно оценить до вскрытия стен и полов.

  • Демонтаж старых коммуникаций. Если в квартире советская проводка алюминием или чугунные стояки, демонтаж и утилизация часто идут отдельной строкой, которую забывают включить в базовый расчет.
  • Штробление под скрытую разводку. Особенно в монолитных домах, где штробить приходится вручную из-за прочности бетона — это не то же самое, что штробление в кирпиче или газоблоке.
  • Гидроизоляция санузла. Часто прописана как «материалы включены», но не указан расход мастики и количество слоев — а это разница в 8-12 тысяч рублей на средний санузел, подробнее об этом мы писали в статье про ремонт ванной.
  • Вывоз мусора после каждого этапа. Разовый вывоз после демонтажа обычно есть в смете, а промежуточные вывозы после стяжки и штукатурки — не всегда.

Если в смете нет этих позиций, они не исчезают — они появляются позже как допники, обычно уже в процессе, когда торговаться поздно.

Проложенные в штробе трубы и электропроводка в стене квартиры до закрытия — скрытые работы из сметы ремонта
Пока стена открыта, ошибку в смете еще можно исправить — после штукатурки уже нет.иллюстрация

Как проверить смету перед подписанием договора

Смету стоит читать построчно, а не пролистывать до итоговой суммы внизу страницы. Порядок проверки, который я обычно предлагаю клиентам на объекте:

  1. Сверить площади с обмерным планом. Каждая позиция по стенам, полу и потолку должна ссылаться на конкретное помещение, а не на общую площадь квартиры — иначе невозможно проверить, не занижена ли площадь под стяжку в самой большой комнате.
  2. Проверить единицы измерения. Кабель считается в метрах погонных, а не в штуках, розетки — в точках с указанием марки. Если единицы измерения «услуга» или «комплект» без расшифровки, за этим часто прячется недосчитанный объем.
  3. Уточнить, что входит в цену материалов. Указана марка плитки, клея, смеси или написано просто «материалы»? Во втором случае подрядчик оставляет себе право подставить более дешевый аналог, а разницу забрать.
  4. Спросить про доставку и подъем на этаж. Если дом без грузового лифта выше пятого этажа, подъем материалов вручную — отдельная статья расходов, которую честные подрядчики указывают заранее.
  5. Найти строку про непредвиденные расходы. Ее отсутствие не значит, что расходов не будет — значит, что о них поговорят потом, когда сумма уже согласована морально.

Если подрядчик уходит от ответа на любой из этих пунктов, стоит попросить смету в более подробном виде до подписания, а не после первого платежа.

Что делать, если смета поехала в процессе ремонта

Даже точная смета по факту обмера может измениться, если демонтаж вскрывает то, что не было видно на этапе замера: гнилые лаги под полом, трещины в плите перекрытия, проводку без заземления. Это нормальная часть ремонта, а не признак недобросовестности подрядчика.

По статье 743 Гражданского кодекса РФ подрядчик обязан согласовать с заказчиком дополнительные работы и их стоимость до того, как приступить к ним, если они не были учтены в изначальной технической документации и смете. На практике это значит: любое изменение сметы оформляется допсоглашением с подписью обеих сторон, а не устной договоренностью на объекте.

Если подрядчик предлагает «утрясти» доплату наличными без изменения документов, это повод насторожиться: без бумажного следа невозможно доказать, что допник вообще был согласован, а не выдуман задним числом.

Отделочные работы при этом должны соответствовать СП 71.13330.2017 «Изоляционные и отделочные покрытия» — если подрядчик меняет технологию по ходу работ, например заменяет штукатурку по маякам на упрощенное шпаклевание стен, это тоже повод пересчитать смету, а не молчать о замене.

Скрытая ржавая труба под старой стяжкой пола, обнаруженная в процессе ремонта — причина пересчета сметы
Скрытые проблемы всплывают не по вине сметчика — они просто не видны, пока не вскрыли пол.иллюстрация

Сметный расчет и договор подряда: что должно быть прописано

Смета — это приложение к договору, а не отдельный документ для галочки. По статье 709 ГК РФ цена в договоре подряда включает компенсацию издержек подрядчика и причитающееся ему вознаграждение, и если смета составлена и согласована сторонами, цена работы определяется именно ей.

В договоре должно быть прямо написано, что смета является неотъемлемой частью договора и приложена к нему, а не просто упомянута словами. Тогда при споре о том, что входило в стоимость работ, у обеих сторон есть один документ для сверки, а не два противоречащих друг другу понимания сделки.

Мы прикладываем подробную смету к каждому договору и показываем реальную структуру стоимости ремонта под ключ до того, как клиент вносит предоплату — по сданным объектам видно, что итоговая сумма в среднем расходится со сметой не больше чем на 3-5%, и это расхождение — как раз скрытые дефекты, а не произвольные накрутки.

Прораб и заказчик подписывают договор подряда со сметой на ремонт квартиры на фоне строительных материалов
Пункт про сроки и порядок оплаты в договоре важнее красивых цифр в смете.иллюстрация

На что опираемся

  • СП 71.13330.2017
  • ст. 709 ГК РФ

Частые вопросы

Сколько стоит сделать сметный расчет для ремонта квартиры в Тюмени

Отдельно составление подробной сметы у частных сметчиков в Тюмени стоит от 150 до 400 рублей за квадратный метр или фиксированной суммой 10 000-30 000 рублей за квартиру. Если ремонт заказывается под ключ у бригады или бюро, смета обычно входит в стоимость договора и готовится после бесплатного выезда замерщика на объект.

Чем смета отличается от коммерческого предложения

Коммерческое предложение — это укрупненная оценка вроде «черновые работы 450 000 рублей» без разбивки по видам работ и материалам. Смета — построчный документ с единицами измерения, количеством и ценой каждой позиции, по которому можно сверить, что реально сделано на объекте.

Можно ли менять смету после подписания договора

Смету можно менять, но по статье 743 Гражданского кодекса РФ дополнительные работы и их стоимость подрядчик обязан согласовать с заказчиком до начала этих работ. На практике изменения оформляются допсоглашением с подписью обеих сторон, а не устной договоренностью на объекте.

В чем разница между сметой по площади и сметой по факту обмера

Смета по площади — это цена за квадратный метр из выбранного пакета, умноженная на общую площадь квартиры, быстрый способ прикинуть бюджет на старте. Смета по факту обмера составляется после выезда замерщика, который снимает точные размеры каждой поверхности, и такой расчет ложится в договор с точностью до квадратного метра в конкретной комнате.

Нужно ли платить за смету, если потом не начнешь ремонт с этим подрядчиком

Это зависит от условий подрядчика: часть бюро закладывает стоимость сметы в цену будущего договора и не берет плату отдельно, если работы в итоге заказаны у них. Перед выездом замерщика стоит уточнить это прямо, чтобы не получить неожиданный счет за расчет, которым в итоге не воспользуешься.

Как понять, что смету специально занизили ради получения заказа

Заниженная смета обычно выдает себя укрупненными позициями без марок материалов и без строки на непредвиденные расходы. Если в расчете нет резерва 5-7% на скрытые дефекты и не указано, что входит в цену материалов, велика вероятность, что итоговая сумма вырастет уже в процессе ремонта за счет допников.

Рассчитаем ремонт и сделаем дизайн-проект бесплатно

Замерщик приедет, посчитает смету по вашей квартире и оставит её вам. Дизайн-проект — в подарок к расчёту. 12 лет на рынке, 380+ сданных объектов и 200+ дизайн-проектов, гарантия 1 год на все виды работ.

  • Дизайн-проект — бесплатно, к расчёту
  • Выезд замерщика и смета — бесплатно
  • Фиксированная цена в договоре
Посмотреть работы бюро →

Шаг 1 из 3

Что ремонтируем?
