Сколько стоит отделка квартиры в Тюмени
В Тюмени в 2026 году стоимость отделки считают построчно или пакетом: работы от 150 ₽/м², полный цикл с материалами 28 000–36 000 ₽/м². В статье — чем черновая сдача отличается от чистовой, как идут этапы и что спросить у подрядчика до аванса.

Отделка — это слои поверхностей, а не обязательно замена труб и кабеля. В Тюмени в 2026 году построчные работы держатся в вилке 150–2 200 ₽ за м² или точку, полный цикл с материалами у бюро — пакеты ЭКОНОМ 28 000 ₽/м², СТАНДАРТ 32 000 ₽/м² и КОМФОРТ 36 000 ₽/м². Цифра ниже 28 000 ₽/м², если обещают полный цикл с материалами, значит, что из состава что-то выпало. Дальше — как отличить виды, из чего складывается стоимость отделки кв м, как идут этапы и что зафиксировать в договоре до аванса.
Что входит в отделку и какая нужна вам
В конце работы у вас либо жилые комнаты с финишем, либо подготовленный контур без покрытий. Разница не в слове на вывеске, а в том, какие слои уже лежат и какие ещё предстоит закрыть.
Отделку и полный ремонт с инженерией часто ставят знаком равенства. Это разные корзины. Отделка может идти поверх старых труб и старой проводки. Если коммуникации не трогают, это другой объём, другие деньги и другой срок.
На одном объекте в новостройке вскрыли пол в квартире «с чистовой сдачей»: вместо нормальной стяжки лежал тонкий слой, который уже бухтел у стены. По буклету жильё было готово, по пирогу — нет. За 12 лет и 380+ объектов такие расхождения смета ловит на замере, а не в день заезда.
Какой объём вам подходит
Ниже не учебная классификация, а то, что реально приходит на замер в Тюмени. От состояния квартиры зависит, с какого слоя начинается работа и сколько в смете строк.
- Черновая сдача. Стены без покрытия, стяжки и разводки часто нет, поэтому цикл делают от плиты: сети, пол, штукатурка, финиш. Срок самый длинный, зато нет чужого слоя, который потом вскрывается.
- Предчистовая, или white box. Стяжка, штукатурка и разводка уже есть, чистовых материалов нет: если стяжка бухтит, её не красят, её перебирают. Накрыть ламинатом «как есть» значит купить скрип через несколько месяцев.
- Чистовая сдача от застройщика. По бумагам заезд уже разрешён. На практике часто меняют покрытие пола, двери и сантехнику: то, что положили при сдаче, редко переживает первую зиму без претензий.
- Косметический ремонт. Меняет видимые поверхности — стены, пол, потолок, — коммуникации остаются на месте. На квартиру 40–60 м² обычно уходит 2–4 недели: это освежение жилого жилья, а не цикл от плиты.
- Капитальный ремонт. Вскрывают трубы и проводку; если нужно — двигают стены, льют стяжку, штукатурят по маякам. Меняется начинка квартиры, иногда и геометрия стен.
Демонтаж снимает слой до основания. Переборка разбирает только некондицию: пустоты, наплывы, вспученный участок. Если в смете написано одно, а на объекте делают другое, объём разъедется ещё до штукатурки.
Если цель — жить, а не переклеить обои, сначала смотрят, что уже есть в квартире, и только потом выбирают пакет или построчную ведомость.
Сколько стоит отделка квартиры в Тюмени в 2026 году
В поиске пишут «стоимости отделка», имея в виду вилку за метр и состав, а не определение из учебника. Стоимость отделки кв м считают двумя способами. Первый — ремонт квартиры под ключ: работы плюс материалы, одна цифра за метр. Второй — ведомость отдельных позиций, когда часть материалов заказчик берёт сам или объём нестандартный.
Таблица ниже — ориентир по Тюмени на 2026 год: работа или работа с базовым материалом, не пакет. Складывать строки «на салфетке» и ждать полный цикл с материалами дешевле 28 000 ₽/м² не стоит: в пакете лежат сантехника, двери и покрытия, а не только руки штукатура.
| Вид работы | Единица | От–до |
|---|---|---|
| Демонтаж старых покрытий | м² | 350–800 ₽ |
| Штукатурка стен машинная | м² | 550–950 ₽ |
| Шпатлёвка под покраску или обои | м² | 350–900 ₽ |
| Полусухая стяжка, работа и смесь | м² | 900–1 600 ₽ |
| Финишный наливной слой по готовой стяжке | м² | 400–700 ₽ |
| Поклейка обоев | м² | 250–650 ₽ |
| Укладка плитки, без материала | м² | 900–2 200 ₽ |
| Укладка ламината | м² | 350–600 ₽ |
| Укладка линолеума | м² | 150–300 ₽ |
| Электроточка: штроба, кабель, монтаж | точка | 1 800–3 200 ₽ |
Плитку в таблице считают как работу без кафеля и клея. Если в коммерческом предложении одна цифра за плитку, уточните, лежит ли в ней материал: иначе сравниваете руки с руками плюс коробка.

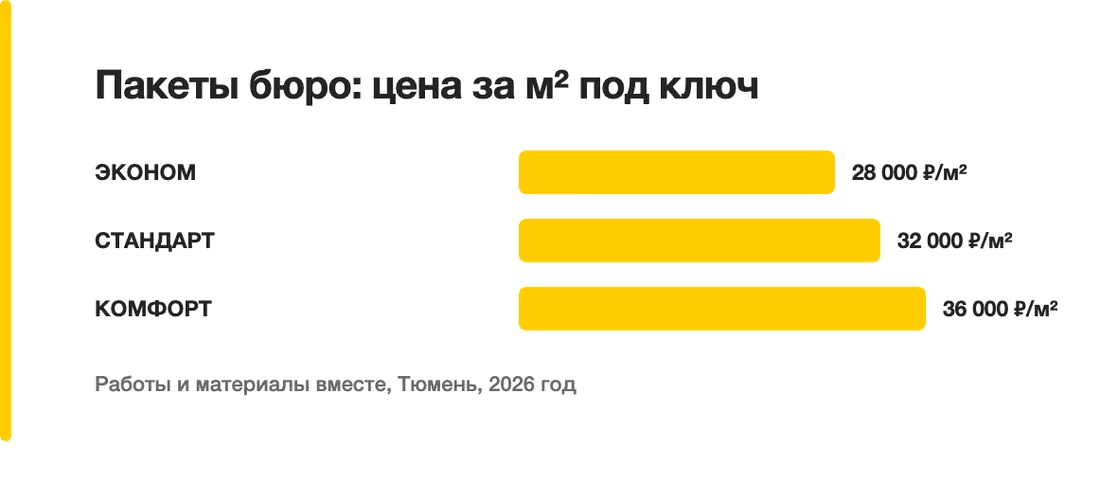

Пакеты бюро — это работы и материалы вместе, не построчная отделка. ЭКОНОМ стоит 28 000 ₽/м²: наружная разводка на один санузел, линолеум, плинтус ПВХ 5–6 см, натяжной потолок с закладными, плитка 20×90 и 30×60, обои без подгонки рисунка, монтаж дверей и чистовая сантехника.
СТАНДАРТ — 32 000 ₽/м², на сайте помечен «Оптимальный»: внутренняя разводка, ламинат 33 класса, флизелин, двери экошпон, керамогранит 30×60 и 60×60, инсталляция и подвесной унитаз. КОМФОРТ — 36 000 ₽/м²: внутренняя разводка, ламинат 33 класса или кварцвинил, обои под покраску, двери расширенной коллекции, керамогранит 60×60 и 60×120.
Обещание полного цикла с материалами дешевле пакета ЭКОНОМ почти всегда значит, что из состава выпали трубы, сантехника или сам материал. Расценка «от N ₽/м²» без уточнения обычно закрывает только работу.
От чего цифра едет вверх и вниз
Вверх толкает кривизна стен и пола выше допуска: лишние миллиметры штукатурки и стяжки — это кубы смеси и дни. Туда же перенос мокрых зон и ломаная геометрия: эркер, ниши, лишние углы. Сдвиг стояка двигает смету отдельно и заметно.
Вниз уходит серийная планировка, один санузел и ровные плиты, как сдал застройщик. Чем ближе квартира к заводской схеме, тем ближе цифра к пакету, а не к разрозненным расценкам. Требования к полам и стяжке задаёт СП 29.13330.2011: наливной пол этот документ не подменяет и тонкий слой по кривому основанию стяжкой не считает.
Порядок работ и сроки по этапам
Календарь ниже — для типовой квартиры 40–65 м². Это рабочие дни плюс паузы на набор прочности. Сжимать паузы, потому что «надо заехать к школе», значит принимать следующий слой по сырому основанию: обои отойдут, ламинат пойдёт волной.
Стяжка держит толщину и уклон, наливной слой — тонкий финиш по уже ровному основанию. Если эти слова в смете перепутаны, срок тоже поедет: финиш кладут туда, где ещё нет несущего слоя.
- Демонтаж или переборка. За 2–4 дня снимают слой до основания или только некондицию и закрывают проёмы. Если этап вычеркнуть, пыль уйдёт в холлы, а старое покрытие останется под новым.
- Черновые сети. Электрику, воду и канализацию разводят 5–10 дней. Без схемы мебели часть розеток окажется за шкафом, и штробить придётся уже по чистовому слою.
- Стяжка. Устройство занимает 2–4 дня, затем 7–14 дней полусухая набирает прочность: ходить можно раньше, класть покрытие нельзя. Кто стелет ламинат сразу, получает волны по замкам.
- Штукатурка. На слой уходит 4–8 дней плюс просушка: машинная быстрее ручной, но влага никуда не девается. Красить и клеить по сырому — пятна и отрыв полотна.
- Чистовые полы и плитка. 8–14 дней: сначала мокрые зоны, потом ламинат или линолеум. Пока плитка не набрала прочность, двери не ставят — коробку зажмёт.
- Двери, сантехника, свет. Полотно, приборы, светильники и плинтус ставят 5–9 дней. Нет закладной — нет люстры, только обещание закрыть отверстие потом.
- Уборка и сдача с актом. Вывоз мусора, протирка и обход занимают 1–2 дня. Без акта потом не доказать, что скол появился после вас.
Срок — сумма этапов плюс паузы на сушку, не столбик рабочих дней без простоев. Подробный пошаговый разбор ремонта новостройки по дням собирает тот же календарь вокруг состояния сдачи: черновая, предчистовая или чистовая.
Как считают смету и на чём экономят
Низкая ставка в строке почти всегда держится на том, что из неё заранее убрали слой или материал. Агрегатор показывает цифру за метр. Он не показывает, какой пункт срезали, чтобы ставка стала «приятной».
Смету собирают по объёмам с замера: площадь стен, пола, число точек, кривизна. Жёсткая сумма меняется только допсоглашением. Формула «по факту, как пойдёт» оставляет собственника без цифры до конца работ.
Где срезают строку и чем это кончается
Ниже четыре хода, которые всплывают, когда сравнивают только итоговую строку.
- Убирают грунт перед стяжкой. Через несколько месяцев пол отходит от плиты и звучит пустотой у стены. Переборка по жилой квартире обходится дороже той позиции, которую срезали на старте.
- Точек электрики ставят впритык. После расстановки мебели штробят по готовым обоям. Запас выводов на комнату дешевле второго захода с пылью и переклейкой.
- Каркас гипсокартона собирают из тонкого профиля. После зимы на примыкании потолка к стене открывается нитка трещины. Жёсткость каркаса на фото не видна, поэтому его и режут первым.
- Пишут «наливной пол» там, где нужна стяжка. Тонкий финиш кладут на кривое основание. Через год плоскость даёт сетку трещин, и покрытие приходится снимать.
Ещё одна развилка — принять косметику за полный цикл. Если трубы и кабель остаются на месте, это другой объём и другая бумага. Состав и цену косметического ремонта лучше сверить отдельно, чтобы не сравнивать поклейку обоев с пакетом, в котором лежат сантехника и разводка.
Приёмку отделочных слоёв сверяют по СП 71.13330.2017: плоскости, примыкания, влажность перед следующим слоем. Если подрядчик предлагает закрыть «на глаз, мы так всегда», в акте потом не на что опереться.
Что спросить у подрядчика до договора
До аванса разговор короткий и предметный. Если на вопросы отвечают «не переживайте, сделаем», сметы как документа ещё нет: есть устное обещание, которое в споре не приложить к акту.
- Какой допуск по стенам и полу попадёт в акт. Не «на глаз», а чем снимают плоскость — правилом или лазером — и куда пишут завал: порядок приёмки задаёт СП 71.13330.2017. Без цифры в акте «чуть завалило» не доказать.
- Что закрывает гарантия год, а что нет. Подрядчик отвечает за работы, за материалы — производитель со своим сроком. Усадка дома и скол от дивана — разные адресаты претензии.
- Сумма жёсткая или пересчитывается по ходу. Допы должны идти отдельной ведомостью с подписью до начала, а не устным «ну ещё чуть». Второй вариант превращает договор в черновик.
Отдельно спросите, кто принимает скрытые работы: разводку, гидроизоляцию, пирог пола. Фото в чат — не акт. Без акта скрытый слой после чистовой уже не вскрыть без порчи финиша.
Что должно быть в договоре
Нужен договор подряда, а не счёт на предоплату. Рамку спора задают статья 702 ГК РФ (предмет), статья 708 ГК РФ (сроки), статья 721 ГК РФ (качество) и статья 723 ГК РФ (ответственность за недостатки). В тексте договора это рабочие пункты, а не декоративная ссылка в подвале.
В самом документе, не в переписке, фиксируют четыре блока. Если блока нет, его не существует в момент приёмки.
- Состав работ поэтапно. Каждый слой: что делают, из чего, в каком помещении. Фраза «под ключ» без ведомости не описывает ни стяжку, ни число точек.
- Гарантия на работы. У бюро это год, и отдельным абзацем пишут, чего она не касается: расходники, сколы, чужие вмешательства после сдачи. Материалы производителя в эту строку не подмешивают.
- Порядок оплаты. Предоплата, платежи по этапам, хвост суммы после подписания акта. Формула «половина сейчас, остальное как пойдёт» оставляет собственника без рычага на приёмке.
- Календарь и шумные часы. Старт, паузы на сушку, дата готовности. В заселённом доме режим работ задаёт СанПиН 1.2.3685-21: без оговорки сдвиг из-за жалоб соседей висит в воздухе.
Статья 708 ГК РФ прямо требует начальный и конечный срок, не формулировку без дат. Если дат нет, подрядчик не берёт на себя календарь, и пенять на срыв будет нечем.
Бесплатный выезд замерщика
Вилка из таблицы — порядок цифр. Смета появляется после того, как в квартире сняли плоскости, посмотрели стяжку и посчитали точки. Без этого любой «расчёт по телефону» — ставка из объявления, а не документ.
Заявку на бесплатный выезд замерщика оставляют в форме на главной. Замерщик приедет, снимет объёмы и соберёт ведомость по фактическим стенам и полу, не по буклету ЖК. На объекты выходят 8 бригад бюро: цифра в договоре привязана к квартире, а не к средней по городу.
Пока смета и договор не подписаны, аванс платить рано: править состав дешевле на бумаге, чем по готовым обоям.
На что опираемся
- СП 29.13330.2011
- СП 71.13330.2017
- СанПиН 1.2.3685-21
- ст. 702 ГК РФ
- ст. 708 ГК РФ
- ст. 721 ГК РФ
- ст. 723 ГК РФ
Частые вопросы
Сколько стоит отделка квартиры в Тюмени в 2026 году
Построчные работы держатся в вилке 150–2 200 ₽ за м² или точку: линолеум дешевле, плитка и стяжка дороже. Полный цикл с материалами у бюро стоит 28 000 ₽/м² в пакете ЭКОНОМ, 32 000 ₽/м² в СТАНДАРТ и 36 000 ₽/м² в КОМФОРТ. Точная сумма появляется после замера, а не по телефону.
Чем черновая отделка отличается от чистовой
Черновая сдача — стены без покрытия, стяжки и сетей часто нет, цикл делают от плиты. Предчистовая, или white box, уже имеет стяжку, штукатурку и сети, но без чистовых материалов. Чистовая от застройщика по бумагам готова к заезду, на практике часто меняют пол, двери и сантехнику.
Что входит в стоимость отделки за квадратный метр
Расценка «от N ₽/м²» без уточнения обычно закрывает только работу. Под ключ — работы плюс материалы до состояния, в котором можно жить. Сравнивать пакет 28 000 ₽/м² со ставкой штукатура за метр нельзя: это разные корзины, во второй нет дверей, сантехники и покрытий.
Сколько дней занимает отделка квартиры 40–65 м²
Календарь складывается из этапов: разбор 2–4 дня, сети 5–10, устройство стяжки 2–4 плюс 7–14 на прочность, штукатурка 4–8, чистовые полы и плитка 8–14, двери и приборы 5–9, сдача 1–2. Паузы на сушку вычёркивать нельзя: следующий слой по сырому основанию не держится.
Почему отделка под ключ дешевле 28 000 ₽/м² — это риск
У бюро самый дешёвый пакет с работами и материалами — ЭКОНОМ за 28 000 ₽/м². Цифра ниже этой планки при обещании полного цикла с материалами почти всегда значит, что из состава выпали трубы, сантехника или сам материал. Сравнивать нужно ведомость работ, а не одну ставку за метр.
Смета на отделку фиксированная или считается по факту
Это нужно спросить до договора и зафиксировать в тексте. Фиксированная сумма меняется только допсоглашением. Формула «по факту» оставляет собственника без цифры до конца работ, а допы без подписи превращают договор в черновик.
