Смета на капитальный ремонт: как в ней разобраться
Разбираем, из чего состоит смета на капитальный ремонт квартиры и чем она отличается от прикидки по квадратным метрам. Показываем ориентиры по пакетам в Тюмени и список строк, которые чаще всего пропадают из итога.

Капитальный ремонт квартиры — это вскрытие и замена инженерки и черновых слоёв, а не только новая отделка. Смета считает цену по объёмам: ведомость, расценка на единицу, итог по разделам и по объекту. Ориентир по Тюмени — пакеты «Практики» по 28 000, 32 000 и 36 000 ₽/м² под ключ, а точную цифру даёт смета после замера.
Что считают капитальным ремонтом
Отвечу сразу, потому что вопрос «какой ремонт капитальный» задают чаще всего. Капитальным называют ремонт, при котором вскрывают и меняют то, что спрятано под отделкой: проводку, трубы, основание пола, поверхность стен. Если меняют только то, что видно глазом, то есть обои, покрытие пола и потолок, это косметический ремонт.
На объектах типовой набор выглядит так:
- Демонтаж. Снимают старые покрытия, перегородки по проекту, сантехнику, а вместе с ними уходит и накопившийся мусор.
- Электрика и трубы. Прокладывают новую проводку и разводку воды, потому что за годы эксплуатации именно скрытые системы изнашиваются сильнее всего.
- Стены и пол. Стены готовят под штукатурку или выравнивают, на полу делают стяжку.
- Потолки и чистовая отделка. Когда черновая часть принята, ставят потолки, кладут плитку, настилают покрытие, клеят обои, монтируют двери.
С дизайнерским ремонтом граница проходит не по инженерным работам, а по проекту и сложности. Там тоже могут менять коммуникации, но решения продуманы заранее, а отделка устроена сложнее. Состав скрытых работ при этом может быть тем же самым.
Отдельно предупрежу про путаницу: капитальный ремонт квартиры и капремонт дома — разные вещи. Во втором случае речь о взносах и общем имуществе, и к смете на вашу квартиру это отношения не имеет. Единого юридического определения капитального ремонта для частной квартиры нет, поэтому границу фиксирует договор. Чтобы понимать, как всё идёт на объекте, прочитайте в каком порядке делают работы: смета повторяет эту последовательность.
Из чего состоит смета на капитальный ремонт
Когда выясняли, что входит в капремонт, пора понять, как эти работы превращаются в цену. Смета — это расчёт цены по объёмам. Она не равна договору, не равна коммерческому предложению и не равна акту: договор фиксирует обязательства сторон, акт подтверждает сделанное, а смета отвечает на вопрос «из чего сложилась сумма».
Само право на такой расчёт заложено в Гражданском кодексе. По статье 709 ГК РФ цену работ можно определить сметой, причём она бывает приблизительной или твёрдой. Статья 743 ГК РФ разводит роли: техническая документация описывает объём и содержание работ, а смета определяет их цену. Порядок определения сметной стоимости в строительстве устанавливает Минстрой России, но для вашей квартиры важна сама логика расчёта.
Каркас любой честной сметы устроен одинаково:
- Ведомость объёмов. Это перечень работ с количеством: сколько квадратных метров стен, сколько погонных метров плинтуса, сколько точек электрики. Без неё остальные цифры висят в воздухе.
- Расценка за единицу. Каждой позиции присвоена цена за метр, штуку или точку. Если расценки нет, строку невозможно проверить.
- Итог по разделу. Объём умножают на расценку и складывают по разделам: демонтаж, электрика, сантехника и так далее.
- Итог по объекту. Суммы разделов собираются в общую цифру, которую вы и сравниваете с бюджетом.
Разделы идут в той же очерёдности, в какой работы выполняют на объекте: демонтаж, электрика, сантехника, стены, пол, потолок, двери, чистовая отделка, уборка и вывоз мусора. Внутри раздела работы, материалы, доставка с подъёмом и вывоз показывают отдельными строками. Различие принципиальное: на плитке в ванной это видно лучше всего. Укладка плитки идёт строкой работ, а сама плитка, клей и затирка идут строкой материалов. Когда всё слито в одну цену за метр, увидеть, где экономия, а где недосчёт, невозможно.
Единицы измерения в смете разные: м², погонные метры, точки, штуки. Если же вся цена выражена одной единицей «за м²», это прикидка, а не смета. Сметная стоимость и договорная цена тоже могут расходиться: у договорной другой набор позиций и свои поправочные коэффициенты.
У «Практики» пакеты считаются комплексом: работы и материалы вместе, под ключ. В смете по индивидуальному проекту разбивка подробнее, с отдельными строками на каждую позицию.
Сколько стоит капремонт в Тюмени: сметная стоимость и сроки
Теперь, когда понятен состав, смотрим цену. Слово «сколько» люди читают двояко: как деньги и как время. Начну с денег, а про сроки скажу ниже, коротко и без выдуманных цифр.
Пакеты за квадратный метр

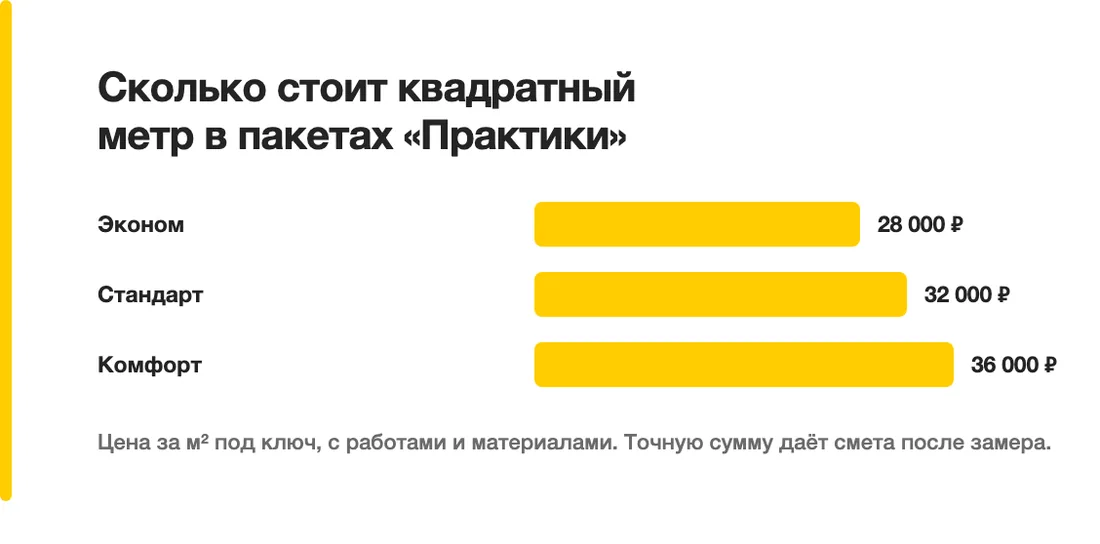

На сайте «Практики» три пакета, цена указана за м² под ключ, то есть с работами и материалами. Они различаются прежде всего тем, какие материалы заложены в чистовую отделку.
| Пакет | Цена за м² | Что в основе |
|---|---|---|
| Эконом | 28 000 ₽ | линолеум, наружная разводка труб на один санузел, керамическая плитка 20х90 и 30х60 |
| Стандарт (на сайте «Оптимальный») | 32 000 ₽ | ламинат 33 класса, инсталляция и подвесной унитаз, керамогранит 30х60 и 60х60 |
| Комфорт | 36 000 ₽ | ламинат 33 класса или кварцвинил, обои под покраску, двери расширенной коллекции, керамогранит 60х60 и 60х120 в санузле |
Обратите внимание, что керамогранит и керамическая плитка здесь разные материалы: в Эконом заложена плитка, а в Стандарт и Комфорт керамогранит. Полный состав каждого пакета, с сантехникой, дверями и потолками, смотрите на странице пакетов и цен за м².
Пример расчёта
Возьмём условную квартиру площадью ровно 50 м². Эконом даёт 50 × 28 000 = 1 400 000 ₽, Стандарт 50 × 32 000 = 1 600 000 ₽, Комфорт 50 × 36 000 = 1 800 000 ₽. Разница между крайними пакетами здесь составляет 400 000 ₽, и это цена класса материалов, а не объёма работ.
Но пакет остаётся ориентиром. Итоговую цифру определяет смета, которую составляют после замера: жизнь вносит поправки.
Что двигает цену
- Площадь. От неё зависят почти все объёмы, но линейно считается не всё: у кухни и санузла своя арифметика.
- Число санузлов. В пакет входит разводка на один санузел, второй считается отдельно.
- Состояние стен и пола. Ровные основания дешевле, а там, где геометрия ушла, объём подготовительных работ растёт.
- Перепланировка. Новые перегородки и перенос проёмов добавляют и демонтаж, и возведение.
- Класс материалов. Разница между линолеумом и кварцвинилом или между плиткой и керамогранитом заметна в итоге.
Теперь про время. Срок зависит от площади и состава работ: квартира, где меняют всё, строится дольше, чем та, где часть систем в порядке. Точный срок даёт график после замера, и я не буду называть цифру, которую нельзя проверить на конкретном объекте.
Что часто забывают в смете
Дальше о том, что обычно ломает итоговую сумму. Вот три случая, которые я видел на объектах чаще остальных, и по каждому разница выходила заметной.
Первый: демонтаж и вывоз мусора не посчитаны. Исполнитель вписал новую отделку, а старую снимать и вывозить будто бы никто не собирался. Второй: подъём материалов на этаж без лифта. Мешки с клеем и стяжкой несут вручную, и это работа, у которой есть цена. Третий: выравнивание стен записано формулой «по факту», без единой цифры. Что значит «по факту», выясняется уже после подписания.
Если строка называется «по факту», «по необходимости» или «прочие работы» и стоит одной суммой, просите разбить её на объём и расценку до подписания, а не после.
Вторая точка разрыва — электрика. Когда её считают без щита и без числа точек, итог выглядит привлекательно, но потом щит и розетки появляются отдельной строкой. Электрика в смете считается по точкам, и число точек должно быть записано прямо в строке.
Ещё несколько позиций регулярно выпадают из расчёта:
- Второй санузел и тёплый пол. Они вне пакета и считаются отдельно, поэтому их надо запрашивать заранее.
- Откосы, пороги, плинтусы, подоконники. Каждая позиция мелкая, но вместе они заметно двигают итог.
- Материалы заказчика. Если часть материалов покупаете вы, в договоре прописывают, кто отвечает за расход и за брак, иначе спор неизбежен.
Отдельно о скрытых работах. После вскрытия иногда обнаруживается то, что снаружи не было видно: сгнившая стяжка, устаревшая проводка в стене. Это нормальная ситуация, если заранее договорились о порядке: находку фиксируют, считают отдельной позицией и согласуют допсмету до того, как работы пойдут дальше. Хуже, когда такого порядка нет и сумма растёт молча.
Как проверить смету
Проверка занимает вечер, и сделать её может собственник без строительного образования. Идите по шагам и не пропускайте ни один из них.
- Сверьте последовательность. Смета должна идти в том же порядке, что и работа на объекте: демонтаж, инженерка, стены, пол, потолок, чистовая. Если порядок перепутан, вероятно, что-то пропущено.
- Проверьте каждую строку. В ней есть что, сколько, единица измерения и цена. Позиция «прочие работы» одной суммой не годится.
- Сверьте объёмы с замером. Площадь стен не равна площади пола, и если в смете они совпадают, расчёт сделан на глаз.
- Найдите марку или класс материала. Запись «плитка» ничего не говорит, а «керамогранит 60х60» уже можно проверить и сравнить.
- Уточните гарантию. У «Практики» она составляет 1 год, и такие условия должны быть записаны, а не обещаны на словах.
- Сравнивайте равное с равным. Два предложения сопоставимы только при одинаковом составе работ и материалов, иначе дешёвое окажется просто неполным.
Требования к качеству отделочных работ описывает СП 71.13330.2017 «Изоляционные и отделочные покрытия»: на него опираются при приёмке стен, полов и покрытий. Стоит заранее спросить у исполнителя, по каким правилам будут принимать результат.
Лучше всего вести проверку после замера: без него в смете окажутся предположения вместо объёмов. Выезд замерщика бесплатный. Если хотите разобрать конкретную смету или получить расчёт по своей квартире, позвоните по телефону +7 (3452) 288-255.
На что опираемся
- СП 71.13330.2017
- ст. 709 ГК РФ
- ст. 743 ГК РФ
Частые вопросы
Какой ремонт капитальный?
Капитальным называют ремонт, при котором вскрывают и меняют инженерные системы и черновые слои: проводку, трубы, основание пола, выравнивание стен. Если меняют только отделку, а коммуникации и основание не трогают, это косметический ремонт. Единого определения для частной квартиры нет, поэтому границу лучше прописывать в договоре, подробнее об этом в первом разделе статьи.
Сколько занимает капитальный ремонт и сколько он стоит по смете?
Слово «сколько» читают и как деньги, и как время. По цене ориентир задают пакеты за квадратный метр, а итог выводит смета после замера. По срокам точной цифры без площади и состава работ назвать нельзя: её даёт график, который составляют после выезда на объект.
Сколько стоит капитальный ремонт квартиры в Тюмени?
Пакеты «Практики» под ключ, то есть работы вместе с материалами, стоят 28 000 ₽/м² в Эконом, 32 000 ₽/м² в Стандарт и 36 000 ₽/м² в Комфорт. Это ориентир для расчёта. Итоговую цену определяет смета по вашей квартире: площадь, число санузлов, состояние стен и пола, перепланировка.
Чем смета отличается от прикидки по квадратным метрам?
Прикидка даёт одну цифру за метр и не показывает, из чего она собрана. В смете каждая позиция имеет объём, единицу измерения и расценку, поэтому видно, что вошло в итог и чего там нет. Если вся цена выражена в одной единице «за м²», перед вами оценка на глаз, а не смета.
Что делать, если после вскрытия нашлись скрытые работы?
Работы фиксируют актом или фотографиями, считают отдельной позицией и согласовывают с вами до того, как их начнут выполнять. Порядок согласования допсметы лучше прописать в договоре заранее. Чтобы обсудить расчёт по вашей квартире, позвоните по телефону +7 (3452) 288-255: выезд замерщика бесплатный.
