План проведения ремонта: как расставить этапы и не сорвать сроки
План ремонта — это порядок этапов, а не смета и не график. Разбираем, что решить до первого рабочего дня, как идут черновые и чистовые этапы, где принимать работы и где план чаще всего ломается.

План проведения ремонта — это последовательность этапов, а не смета и не график. Сначала решают планировку, розетки и сантехнику, заказывают длинные позиции и подписывают договор. Затем идут черновые этапы: скрытые коммуникации, штукатурка, стяжка. После — чистовые. Каждый скрытый этап принимают до закрытия следующим слоем, а оплату привязывают к актам.
Что входит в план ремонта
Чаще всего собственники путают три документа. План — это последовательность этапов, смета — деньги, график — даты. Если смешать их в один лист, получается список работ с ценами, где непонятно, что за чем идёт.
Хороший план отвечает на три вопроса: что за чем делается, кто это делает и когда вы принимаете результат. Если хотя бы на один ответа нет, план существует только в голове у прораба, а это значит, что порядок будет меняться по ходу дела.
На объектах видны две типовые ошибки. Заказчик приносит перечень работ без порядка и считает, что это и есть план. Бригада начинает с одного, потом перескакивает на другое, потому что не завезли материал, и в итоге штукатурят там, где уже стоят розетки. Подробную последовательность самих операций мы разбирали отдельно: в каком порядке делают работы капитального ремонта. Здесь речь об управлении всем процессом.
Начните с того, какая у вас квартира, потому что от этого зависит состав плана:
- Новостройка в черновой отделке. Демонтажа и вывоза старого мусора нет, план начинается с замеров, коммуникаций и перегородок.
- Вторичка. Добавляются демонтаж, вывоз мусора и осмотр скрытых дефектов, а значит, больше неопределённости в сроках и сумме.
Подготовка до первого рабочего дня

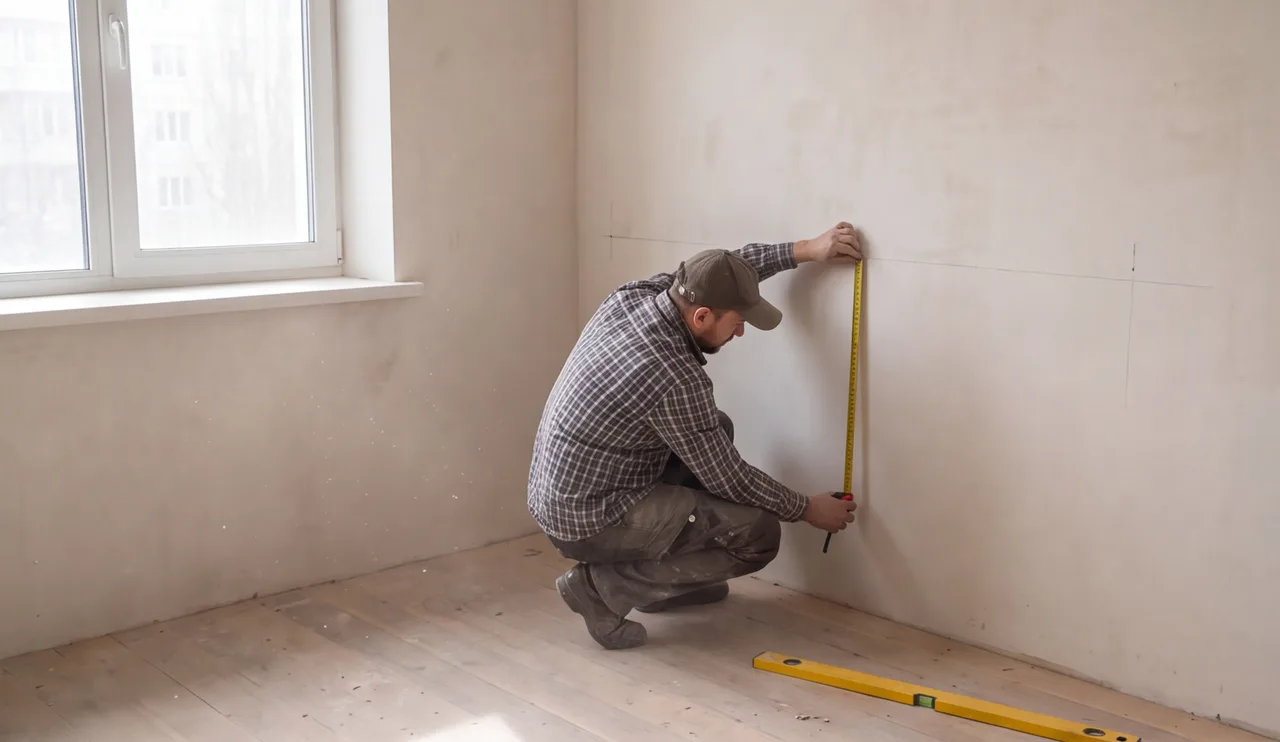

Половина срыва сроков закладывается до того, как в квартиру зашла бригада. Первый шаг — замер: на объект выезжает замерщик, фиксирует фактические размеры, углы, перепады и состояние стен. У нас этот выезд бесплатный, но даже если вы платите за замер, пропускать его нельзя: проектные размеры из договора долевого участия редко совпадают с реальными.
Дальше идёт блок решений, которые должны быть приняты на бумаге. Дизайн-проект не обязателен, но расстановка розеток и сантехники всё равно нужна в виде схемы, иначе мастера будут решать это на месте и по-своему.
- Планировка и мебель. От расстановки зависит, где будут розетки, выключатели и вводы труб.
- Точки света и тип потолка. Натяжной потолок требует закладных под светильники и выводов под люстры заранее.
- Санузел. Тип инсталляции, ванна или душ, формат плитки: от этого зависит разводка труб.
- Двери и проёмы. Размер коробки определяет ширину проёма, а не наоборот.
Договор и заказ длинных позиций
В договоре должны быть перечень работ, этапы оплаты, срок, гарантия и ответ на вопрос, кто закупает материалы. У нас договор заключается на комплекс работ с материалами под ключ, гарантия — 1 год. Ориентир по цене даёт пакет: 28 000, 32 000 или 36 000 ₽/м² в зависимости от комплектации.
Позиции с долгой поставкой заказывают сразу после подписания: межкомнатные двери, инсталляцию, плитку и керамогранит нестандартных форматов, натяжной потолок по замеру. Если ждать, пока дойдёт очередь, санузел простоит неделями без плитки.
Разрешения, управляющая компания и соседи
Если планируете затрагивать несущие стены или мокрые зоны, порядок согласования определяет жилищное законодательство, в частности статья 26 Жилищного кодекса РФ, и контролирует его жилищная инспекция. Сроки и состав документов уточняйте в инспекции до начала работ, а не после.
Заранее зайдите в управляющую компанию: узнайте часы, когда можно шуметь, правила вывоза мусора, режим работы лифта и нужно ли защищать подъезд. Соседей лучше предупредить лично, это снимает большинство жалоб в первые же дни.
Черновые этапы по порядку
Логика черновой отделки простая: сначала делают то, что прячется в стенах и полу, потом то, что это закрывает. Нарушите порядок — и придётся вскрывать готовую поверхность.
- Демонтаж, перегородки, окна. Демонтаж нужен только во вторичке. Затем возводят перегородки и меняют окна и балконный блок, если это в плане: все «мокрые» и пыльные работы лучше сделать до скрытых коммуникаций.
- Электрика. Штробы, кабель, подрозетники, щиток. Считают по точкам, а не по метрам, подробнее разобрано в статье про электрику. Пропустите точку сейчас — потом придётся штробить готовую стену.
- Разводка сантехники. Трубы укладывают и опрессовывают до плитки. Плитку нельзя класть, пока давление в системе не проверено.
- Штукатурка, затем шпатлёвка. Сначала выравнивание стен, потом финишный слой. Это разные этапы с разной технологией, их нельзя склеивать в один.
- Стяжка пола. Тип и толщина выбираются под покрытие. Заливать пол можно только после того, как кабель уложен и принят.
- Гидроизоляция санузла. Выполняется до плитки по всем зонам, которые контактируют с водой.
Слои требуют сушки. Сроки зависят от смеси, толщины слоя и условий в помещении, поэтому берите их из технических данных производителя конкретной смеси, а не из чужих отзывов. Общие требования к основаниям и отделочным покрытиям изложены в СП 71.13330.2017, а к полам — в СП 29.13330.2011.
Две ошибки с объектов повторяются чаще остальных. Первая: розетки «добавим потом», когда стены уже оштукатурены. Это штробление по готовой поверхности с пылью и расходом. Вторая: стяжку залили и сразу укладывают покрытие, не выдержав сушку по слою и типу смеси. Через несколько месяцев ламинат начинает вести.
Чистовые этапы по порядку
Чистовая отделка — это то, что вы будете видеть и трогать каждый день. Здесь ошибки заметнее всего, поэтому порядок важен особенно.
- Плитка и керамогранит в санузле, затирка. Делают сразу после гидроизоляции и приёмки основания, пока в санузле нет чистовых приборов.
- Потолки. Закладные и выводы под светильники готовят заранее. Порядок «натяжной потолок до или после обоев» зависит от технологии бригады, его уточняют на старте.
- Обои или покраска. Стены к этому моменту уже прошли шпатлёвку и грунт, а слои высохли.
- Напольное покрытие. Линолеум, ламинат или кварцвинил, в зависимости от выбранной комплектации.
- Двери и плинтус. Ставят после пола или с учётом его высоты, иначе двери подрезают на месте.
- Чистовая сантехника, розетки, выключатели, светильники. Последний шаг монтажа, когда пыльные работы закончены.
- Клининг и приёмка. Сначала уборка после ремонта, затем сдача объекта.
Чтобы вы понимали, что выбираете именно на чистовом этапе, сравните комплектации. В пакете «Эконом» — линолеум, обои без подгонки рисунка и керамическая плитка 20х90 и 30х60. В «Стандарте» — ламинат 33 класса, флизелиновые обои, двери экошпон и керамогранит в санузле. «Комфорт» добавляет более широкий выбор покрытий и коллекцию дверей. Решения по этим позициям нужны к моменту, когда начинается черновой этап, иначе заказ приедет позже работ.
Частая причина простоя: чистовую сантехнику привозят уже после плитки. Санузел стоит без дела, а следом откладывается и всё остальное. Проверьте наличие приборов на складе до того, как начнёте плитку.
Сроки и параллельные работы
Единой цифры «ремонт занимает столько-то недель» не существует. Срок зависит от метража, состояния квартиры, сушки слоёв и поставок, и называет его бригада после замера, когда видно, что именно придётся делать. Обещания по телефону без осмотра ничего не стоят.
Сократить срок помогает параллельность, но она работает не везде. Разделим, что можно совмещать, а что нет:
- Можно параллельно. Электрика и сантехника в разных зонах, плитка в санузле и обои в комнатах, пока мастера не мешают друг другу.
- Нельзя параллельно. Мокрые процессы, то есть штукатурка и стяжка, и чистовые покрытия в одной зоне: влага и пыль испортят уже готовое.
- Обязательные паузы. Сушка штукатурки, стяжки, шпатлёвки и грунта. Их нельзя ужимать, даже если сроки поджимают.
Один из рычагов, который есть у нас, — 8 бригад: график не стоит на одной команде, и если одну задержали, другую можно перебросить. Но всё равно срывы чаще идут не от людей, а от причин вокруг. Это поздняя поставка материалов, смена решений заказчиком уже в процессе, скрытые дефекты вторички и чужие подрядчики вроде кухонь и окон, которые приезжают не по графику.
Деньги по этапам
Смета строится от плана: каждый этап получает свою строку и свою оплату. Типовая схема выглядит так: аванс на старт, платежи по завершении этапов и финальный платёж после приёмки. Конкретные доли фиксируются в договоре, и на разных объектах они отличаются.

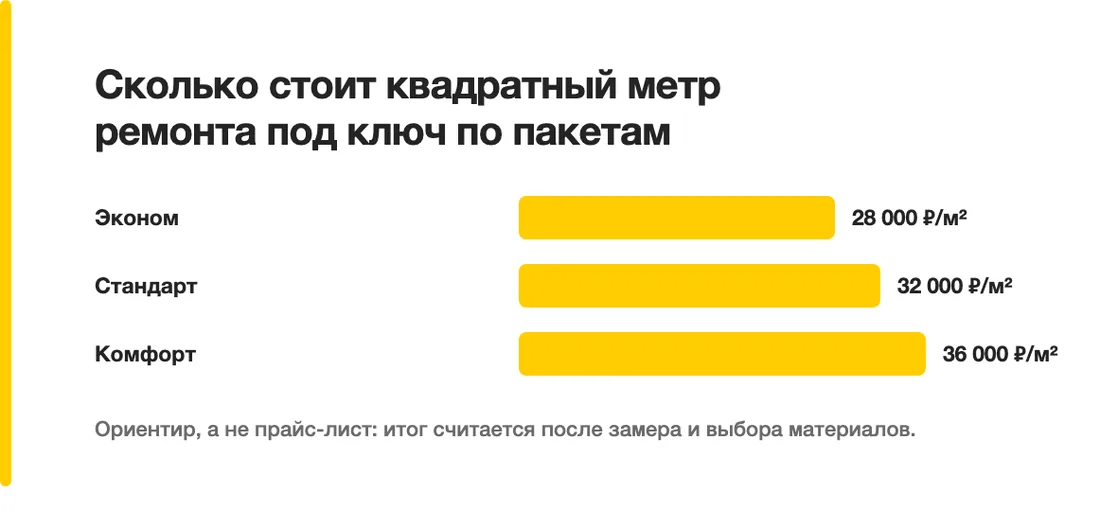

Ориентир по стоимости ремонта под ключ, с работами и материалами, у нас такой. Это ориентир, а не прайс-лист: итог считается после замера и выбора материалов.
| Пакет | Цена | Что отличает |
|---|---|---|
| Эконом | 28 000 ₽/м² | Линолеум, плинтус ПВХ 5–6 см, натяжной потолок, плитка 20х90 и 30х60 |
| Стандарт | 32 000 ₽/м² | Ламинат 33 класса, флизелиновые обои, двери экошпон, инсталляция и подвесной унитаз |
| Комфорт | 36 000 ₽/м² | Расширенный выбор покрытий и коллекция дверей |
Всё, что не вошло в пакет, нужно обсудить отдельно. Кухня и мебель идут отдельно, если в договоре не оговорено иное. Заказчики чаще всего забывают про вывоз мусора, подъём материалов, клининг, мебель и технику, шторные ниши. Кроме того, закладывают запас на непредвиденное, особенно во вторичке, где под старой отделкой бывают скрытые дефекты.
Приёмка на каждом шаге
Различайте приёмку этапа и сдачу объекта. Первая происходит по ходу работ, вторая — в самом конце. Если принимать только в конце, скрытые работы вы уже не увидите: они закрыты штукатуркой, стяжкой и плиткой.
Принимать нужно до того, как закрыли следующим слоем, иначе вскрытие обойдётся дорого. Вот что смотрят на каждом этапе:
| Этап | Что смотреть |
|---|---|
| Электрика до закрытия | Схема, фото трасс, количество и места точек |
| Трубы | Опрессовка под давлением, отсутствие протечек |

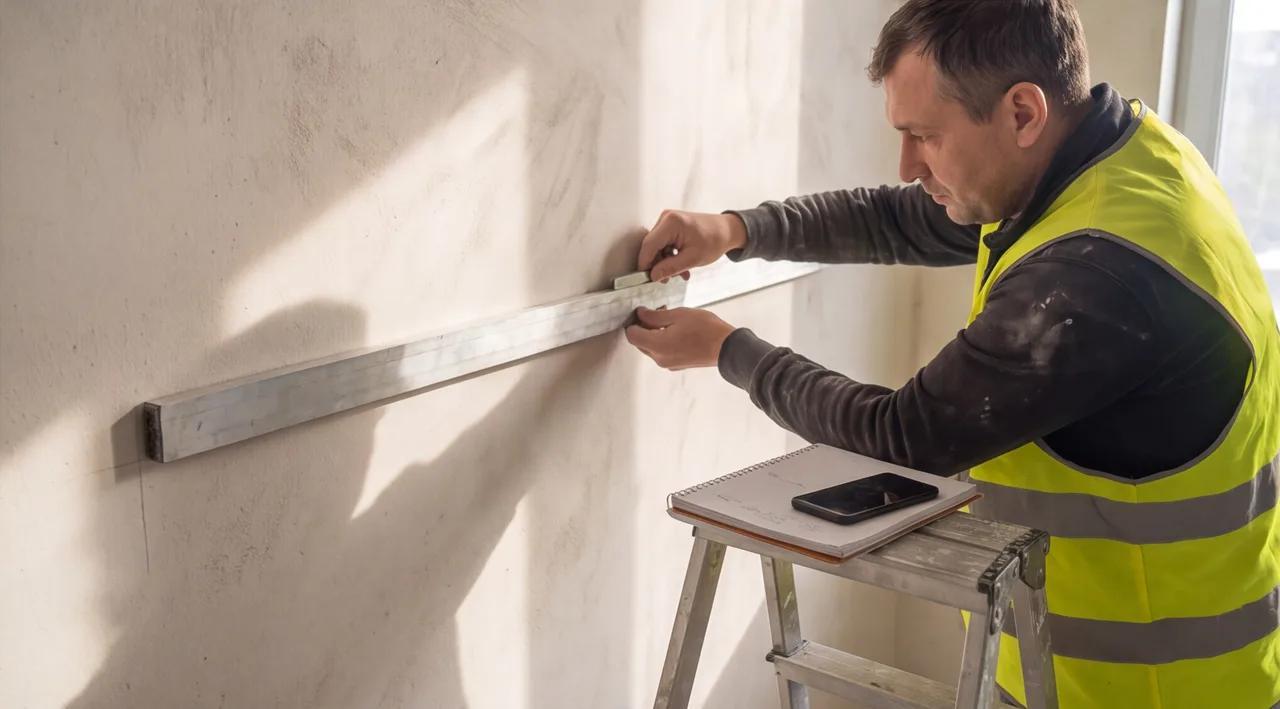

| Стены | Правило и уровень, ровность углов |
| Стяжка | Трещины, уровень, отсутствие пустот |
| Плитка | Швы, пустоты под плиткой, совпадение рисунка |
Фотографируйте скрытые работы: трассы кабеля и труб до закрытия. Через год, когда понадобится повесить полку или найти течь, эти снимки сэкономят вскрытие. Допуски на отклонения стен и пола устанавливает свод правил, в частности СП 71.13330.2017, поэтому не принимайте цифры на слово, просите ссылку на норматив.
Оформляйте поэтапную сдачу актами и подписывайте их до оплаты следующего этапа. Гарантийные условия, у нас это 1 год, также записываются в договоре, а не договариваются устно.
Где план ломается
На объектах повторяются пять сбоев. К каждому есть способ предотвратить, и он почти всегда сводится к решению до старта.
- Плитку выбрали поздно. Нестандартный формат везут долго, санузел простаивает. Выбирайте и заказывайте до начала чернового этапа.
- Розетки оказались не там. Схему расстановки согласуйте с мебелью до штроб, а не после штукатурки.
- Сантехнику меняют при готовой плитке. Размер инсталляции и приборов фиксируют до разводки труб.
- Пол залит без учёта порога. Высоту пола и порогов сверяют с проёмами и дверями до стяжки.
- Потолок без закладных. Расположение светильников определяют заранее, иначе монтаж закладных превращается в переделку.
Чтобы ничего из этого не случилось, пройдите по короткому чек-листу. Всё перечисленное должно быть решено до первого рабочего дня:
- Размеры сняты. Обмер выполнен, фактические размеры зафиксированы.
- Планировка согласована. Стены, перегородки и расстановка мебели понятны всем сторонам.
- Схема розеток и света готова. Точки отмечены на плане, тип потолка выбран.
- Санузел определён. Тип инсталляции, ванна или душ, формат плитки утверждены.
- Длинные позиции заказаны. Двери, плитка, инсталляция и потолок по замеру в поставке.
- Договор подписан. В нём перечень работ, этапы оплаты, срок и гарантия.
- Согласования получены. Если трогают несущие стены или мокрые зоны, порядок пройден.
- Управляющая компания в курсе. Часы шума, лифт и вывоз мусора выяснены.
Если хотите сверить свой план с реальной квартирой, можно вызвать замерщика: он снимет размеры и поможет расставить этапы по порядку.
На что опираемся
- СП 71.13330.2017
- СП 29.13330.2011
Частые вопросы
Чем план ремонта отличается от сметы?
План отвечает на вопрос, что за чем делается, кто это делает и когда вы принимаете работу. Смета отвечает на вопрос, сколько это стоит, а график привязывает этапы к датам. Это три разных документа, и хорошо, когда смета строится от плана: каждый этап получает свою строку.
Нужен ли дизайн-проект, чтобы составить план?
Не обязателен. Но расстановка мебели, розеток, точек света и сантехники должна быть на бумаге до старта, иначе её придётся придумывать на объекте. Если дизайн-проекта нет, хватит чертежа с размерами после обмера и списка решений по каждой комнате.
Можно ли вести электрику и сантехнику одновременно?
Можно, если мастера работают в разных зонах и не мешают друг другу. Например, электрики идут по комнатам, а сантехники разводят трубы в санузле. Главное, чтобы оба вида скрытых работ были приняты до штукатурки и стяжки.
Сколько по времени занимает ремонт квартиры?
Срок зависит от метража, состояния квартиры, сушки слоёв и поставок материалов, поэтому честной одной цифры нет. Срок называет бригада после замера, когда видно, что именно придётся делать. Если называют срок по телефону без осмотра, это повод насторожиться.
Что чаще всего забывают заложить в бюджет?
Вывоз мусора, подъём материалов на этаж, клининг после ремонта, мебель, технику и шторные ниши. Ещё закладывают запас на непредвиденное, особенно во вторичке, где под старой отделкой бывают скрытые дефекты. Кухня и мебель идут отдельно, если в договоре не оговорено иное.
