План мероприятий по ремонту квартиры
План мероприятий связывает работы, технологические паузы, поставки и приёмку каждого этапа. Разбираем, в какой последовательности вести ремонт квартиры и что проверить до перехода к следующей операции.

План мероприятий по ремонту показывает не стоимость проекта, а последовательность работ, обязательные паузы, даты поставок и точки приёмки. Сначала принимают и фотографируют скрытые инженерные работы, затем закрывают их стяжкой и штукатуркой, выдерживают материалы по инструкции и только после этого переходят к чистовой отделке.
Что входит в план мероприятий
План мероприятий по ремонту, смета и график работ решают разные задачи. Смета отвечает, что покупают и сколько это стоит. График закрепляет даты и исполнителей, а план определяет технологически правильную последовательность и условия перехода между этапами.
Рабочий план состоит из четырёх связанных слоёв: порядка операций, технологических пауз, подвоза материалов и точек приёмки. Если выпустить хотя бы один слой, электрик может приехать после штукатуров, плитка — раньше готового склада, а двери — до определения высоты пола.
- Порядок работ. Ремонт ведут от грязного к чистому, от мокрых процессов к сухим, от скрытых коммуникаций к видимым покрытиям и по возможности сверху вниз.
- Технологические паузы. Стяжке, штукатурке, шпаклёвке, грунтам, плиточному клею, затирке и герметику дают набрать требуемые свойства по инструкции производителя.
- График поставок. Материал доставляют до нужной операции, но не превращают квартиру в склад, где невозможно работать и проверять результат.
- Точки приёмки. До закрытия каждого слоя проверяют основание, инженерные трассы и геометрию, фиксируют результат актом и фотографиями.
При ремонте с отдельными мастерами стыковку выполняет собственник: вызывает смежников, принимает доставки и не допускает преждевременного начала следующей операции. При ремонте бригадой под ключ этот план ведёт прораб, но хозяину всё равно полезно видеть контрольные точки.
Подготовка до первого дня
До выхода рабочих нужны замеры, обследование квартиры и дизайн-проект либо как минимум планировка с мебелью, розетками и точками света. Расстановка определяет выводы воды, канализации и электрики, поэтому решения о сантехнике, тёплом поле, кондиционере и встроенных нишах принимают до штробления.
- Зафиксировать исходное состояние. Осматривают стены, пол, проёмы и инженерные вводы. В новостройке сначала проводят приёмку квартиры от застройщика, которая не заменяет последующую приёмку этапов ремонта.
- Утвердить планировку. На плане отмечают мебель, технику, сантехнику, свет и розетки. Без этого трассы придётся переносить по уже выровненным поверхностям.
- Разобраться с перепланировкой. Снос конструкций и перенос мокрых зон согласуют до начала работ в порядке, который устанавливает жилищная инспекция.
- Проверить правила дома. В управляющей компании уточняют режим шумных работ, использование лифта, вынос мусора и оформление пропусков для бригады.
- Заказать долгие позиции. Двери, нестандартную плитку, сантехническую инсталляцию и заказную мебель привязывают по поставке к соответствующему этапу.
- Организовать склад и приёмку. Заранее определяют место хранения и человека, который сверит количество, артикул, комплектность и состояние доставленного материала.
Для каждой позиции в плане полезно указать не только ожидаемую дату, но и крайний срок прибытия на объект. Если поставка сдвигается, прораб заранее меняет очередность совместимых операций, а не останавливает всю квартиру.
Черновой этап по порядку
Черновой этап формирует геометрию и инженерную основу квартиры. Здесь особенно дорог неправильный порядок: кабели и трубы закрываются последующими слоями, поэтому поздняя правка означает повторное штробление, мусор и восстановление поверхности.
- Демонтаж и вынос мусора. Убирают предусмотренные проектом конструкции и старые покрытия, затем освобождают проходы. Работа поверх невывезенного мусора мешает замерам и повышает риск повреждений.
- Стены и перегородки. Возводят новые перегородки и формируют проёмы по планировке. Если геометрию изменить позже, разметка электрики, мебели и дверей перестанет совпадать.

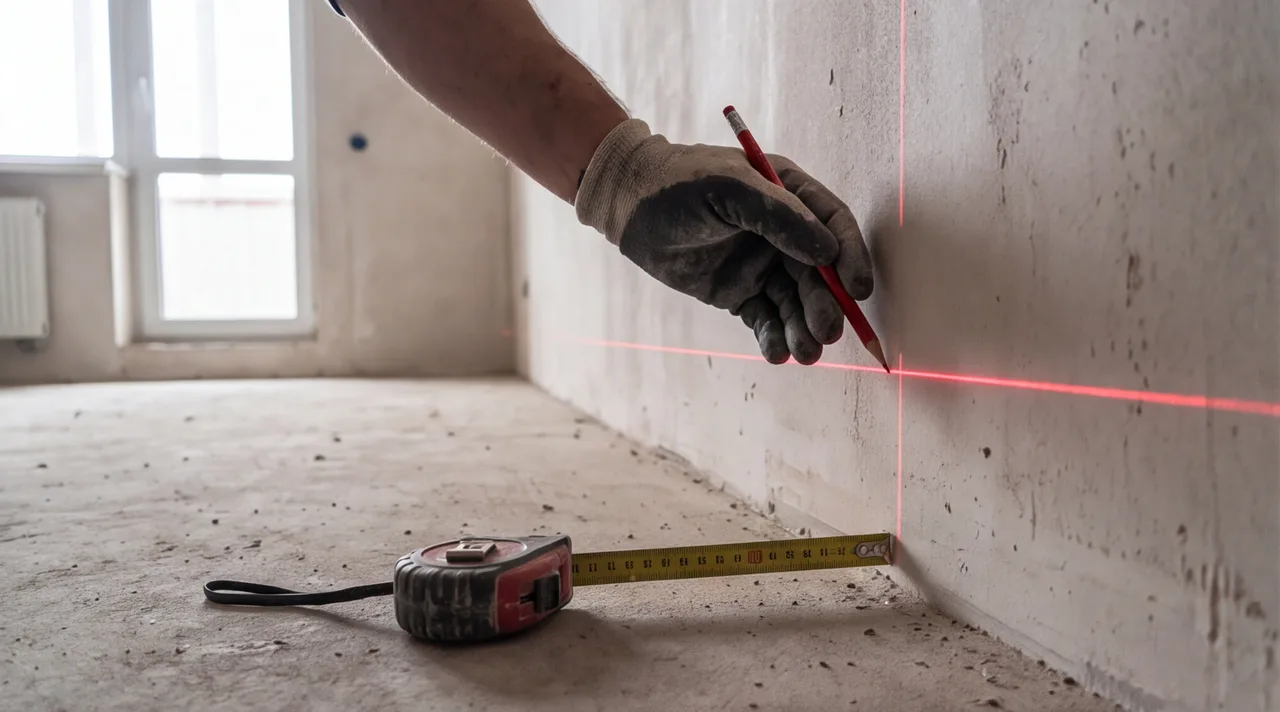

- Электрика. Выполняют штробы, прокладывают кабель и устанавливают подрозетники. Добавленная после штукатурки розетка снова вскроет готовую стену.
- Сантехническая разводка. Монтируют трубы, коллектор и канализацию, затем проводят опрессовку. Трассы проверяют до закрытия, чтобы течь не пришлось искать под отделкой.
- Гидроизоляция мокрых зон. Основание подготавливают и защищают до стяжки в санузле и до плиточных работ. Гидроизоляцию нельзя подменять грунтовкой: у материалов разные задачи.
- Замена окон. Если она предусмотрена, окна меняют до финишного выравнивания откосов и стен. Иначе монтаж повредит уже подготовленные поверхности.

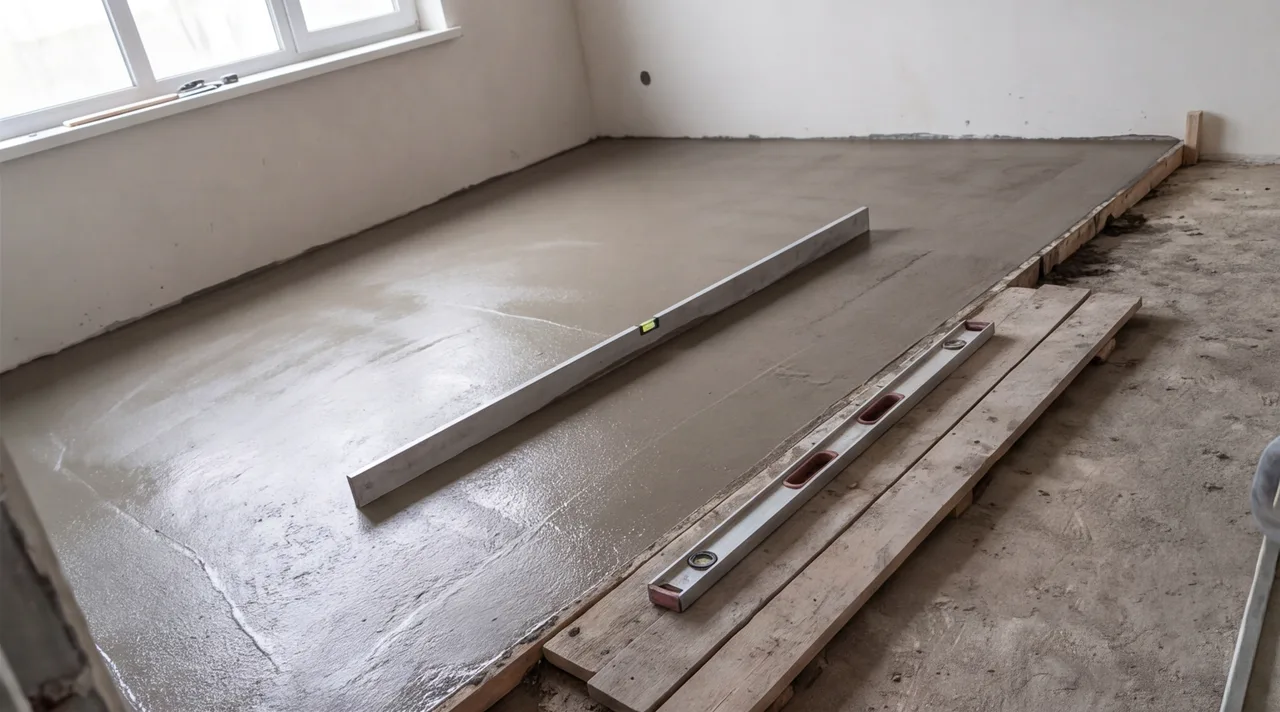

- Стяжка пола. Устраивают полусухую или цементно-песчаную стяжку, при необходимости добавляя сверху выравнивающий наливной слой. Стяжка создаёт основание, а наливной пол не является её автоматической заменой.
- Штукатурка стен. Штукатуркой исправляют плоскости и геометрию, а шпаклёвкой позже доводят поверхность под финиш. Смешение этих операций затрудняет контроль толщины и результата.
До штукатурки и стяжки фотографируют скрытые работы: маршруты кабелей, места соединений, трубы и гидроизоляцию. Электрические линии проверяют, водоснабжение опрессовывают. Требования к производству отделочных работ сверяют с СП 71.13330.2017, а свойства сухих строительных смесей — с ГОСТ 31382-2009 и документацией выбранного материала.
Стяжку нельзя заливать, пока не определены тёплый пол, уровни покрытий и пороги. Разбор типов основания и контрольных операций собран в статье о цементной стяжке пола.
Паузы, сушка и приёмка
Технологическая пауза — часть работы, а не простой. Её продолжительность зависит от материала, толщины слоя, температуры и влажности, поэтому универсальное число дней для всей квартиры вводит в заблуждение. Ориентир берут из технической документации конкретного состава и подтверждают состоянием основания.
На сырую стяжку нельзя укладывать ламинат, на непросохшее основание — плитку, а на влажную шпаклёвку — обои. Закрытый финишем мокрый слой сохнет непредсказуемо и может привести к отслоению, пятнам или изменению геометрии покрытия.
Что проверяют до закрытия слоя
- Стены и пол. Контролируют плоскость, перепады, углы и состояние основания с учётом требований будущего покрытия.
- Влажность. Готовность определяют способом, предусмотренным для материала и покрытия, а не только по сухому виду поверхности.
- Проёмы. Сверяют ширину, высоту и геометрию с выбранными дверями, уровнем чистового пола и предусмотренными зазорами.
- Инженерные системы. Проверяют линии электрики и результаты опрессовки, пока соединения доступны для осмотра.
После проверки оформляют акт этапа и прикладывают фото скрытых работ. В Бюро ремонта и дизайна «Практика» одновременно работают 8 бригад, в штате более 40 человек, а организацию работ на объекте ведёт прораб. Такая схема нужна именно для стыковки операций, поставок и приёмки.
Пока сохнет один слой, можно принимать материалы, проводить замеры дверей и мебели либо работать в другой комнате, если процессы не конфликтуют. Так пауза остаётся технологической, но общий график не замирает.
Чистовой этап по порядку
Чистовой этап начинают только после приёмки основания. Его порядок уточняют под выбранные материалы, но общий принцип сохраняется: не ставить видимый и легко повреждаемый элемент раньше пыльной или мокрой операции.
- Грунтовка и шпаклёвка. Поверхность готовят под конкретную краску или обои. Грунт связывает и регулирует впитывание, а шпаклёвка устраняет мелкие дефекты.
- Потолок и закладные. Натяжной потолок обычно монтируют после подготовки стен, но до уязвимого чистового пола; точную очередность задаёт технология отделки. Закладные и выводы под свет должны быть предусмотрены заранее.

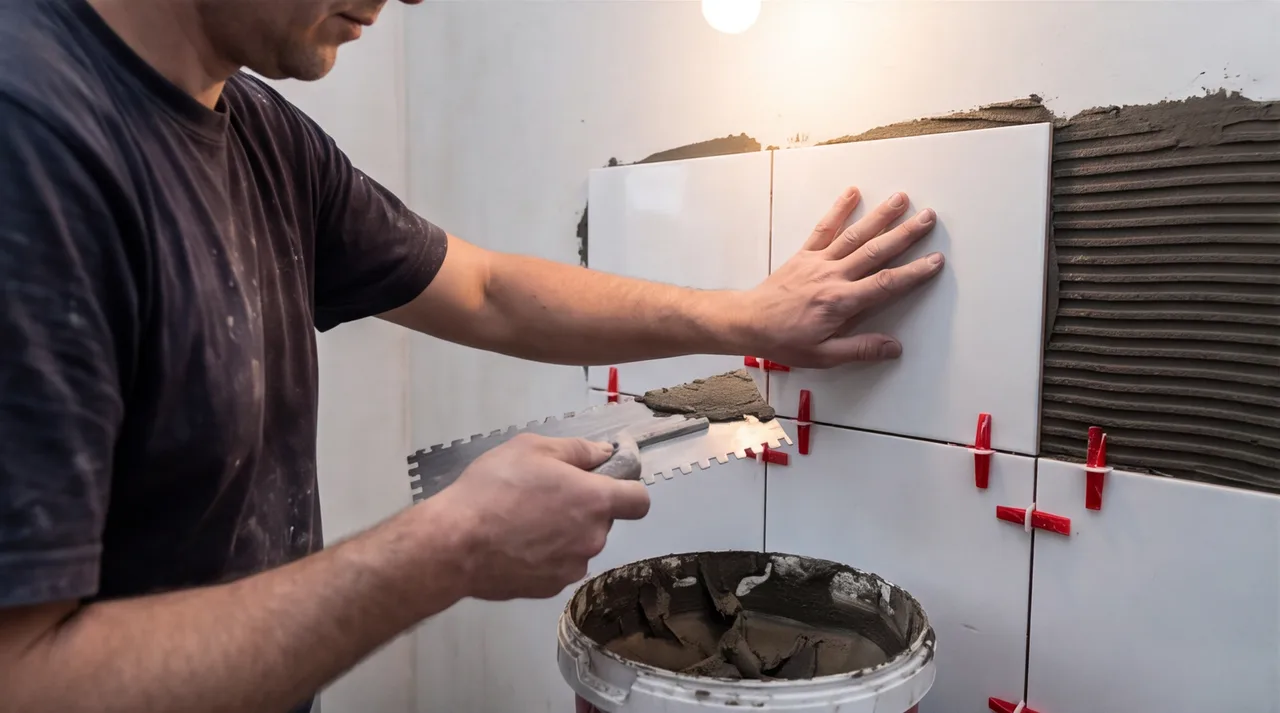

- Плитка и керамогранит. Сначала облицовывают санузел, выдерживают клей и выполняют затирку, затем устанавливают сантехприборы. Доставка в день начала укладки опасна задержкой и несоответствием партии.
- Напольное покрытие. Линолеум, ламинат 33 класса или кварцвинил укладывают на принятое и подготовленное основание. Требования к ровности и влажности зависят от выбранного покрытия.
- Отделка стен. Клеят обои либо окрашивают подготовленную поверхность. Светильники до завершения окраски не устанавливают, иначе их придётся защищать от брызг и повторно снимать.
- Межкомнатные двери. Коробки ставят с учётом отметки чистового пола и требуемого зазора. Двери могут монтироваться после покрытия либо в предусмотренной системой последовательности, но высота должна быть рассчитана заранее.
- Плинтус. Он закрывает примыкание стены и пола после завершения основных чистовых операций. Ранний монтаж мешает отделке стен и дверных наличников.
- Сантехника и электроустановка. Устанавливают сантехприборы, розетки, выключатели и светильники, проводят проверку. Завершает работу финальная уборка.

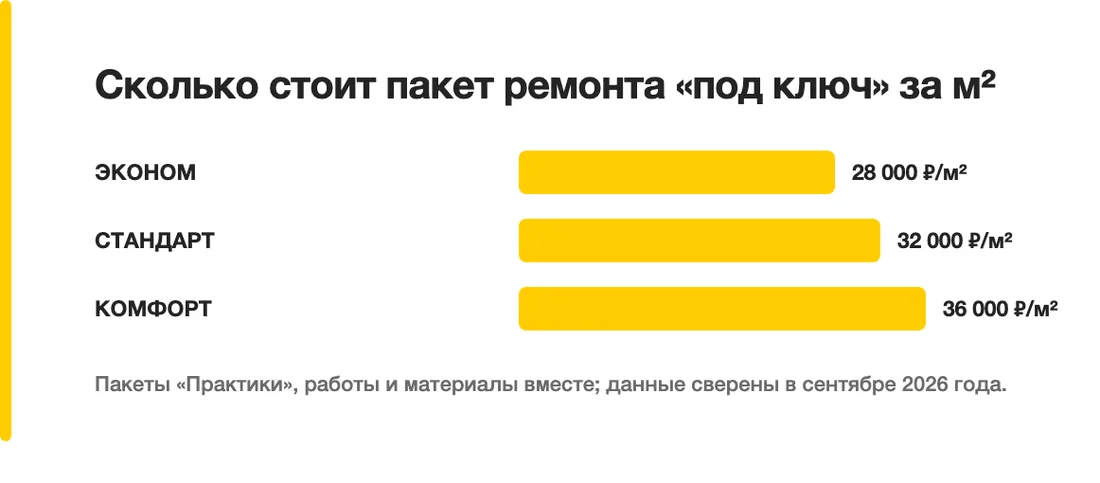

Состав чистовой отделки влияет и на подвоз. В пакетах «Практики», где работы и материалы идут вместе, «ЭКОНОМ» стоит 28 000 ₽/м², «СТАНДАРТ» — 32 000 ₽/м², «КОМФОРТ» — 36 000 ₽/м² по данным, сверенным в сентябре 2026 года. Варианты различаются покрытиями: линолеумом или ламинатом 33 класса либо ламинатом или кварцвинилом; обоями без подгонки, флизелиновыми или под покраску; керамической плиткой или керамогранитом.
Из-за различий в составе меняются даты заказа и приёмки материалов. Плитку выбранной партии разумно привезти до начала укладки, проверить оттенок и комплектность, а не выяснять в рабочий день, что части объёма не хватает.
План ремонта в виде таблицы
Таблица связывает каждую операцию с условием старта и контрольной точкой. В рабочем документе к этим колонкам добавляют исполнителя, дату поставки и фактическую дату приёмки.
| № этапа | Работы | Что должно быть готово до начала | Пауза после | Точка приёмки |
|---|---|---|---|---|
| 1 | Демонтаж | Утверждены планировка и согласуемые решения | Не требуется | Мусор вывезен, основания доступны |
| 2 | Электрика и сантехника | Определены мебель, техника, свет и сантехприборы | По испытаниям систем | Проверка линий, опрессовка, фото трасс |
| 3 | Гидроизоляция | Основание очищено, вводы выполнены | Технологическая, по материалу | Сплошность слоя и примыкания |
| 4 | Стяжка | Заданы уровни пола, тёплый пол и пороги | Технологическая, по материалу | Плоскость, состояние и влажность |
| 5 | Штукатурка и выравнивание | Инженерные трассы проверены | Технологическая, по материалу | Плоскости, углы и проёмы |
| 6 | Потолок | Стены подготовлены, закладные определены | По технологии системы | Плоскость, примыкания, выводы |
| 7 | Плитка | Основание и гидроизоляция приняты | По клею, затирке и герметику | Геометрия, швы и примыкания |
| 8 | Пол | Основание сухое и подготовленное | По материалу покрытия | Плоскость, стыки и зазоры |
| 9 | Отделка стен | Шпаклёвка принята и просушена | Технологическая, по материалу | Однородность и примыкания |
| 10 | Двери и плинтус | Известна отметка пола, отделка завершена | По монтажному материалу | Зазоры, открывание и стыки |
| 11 | Сантехприборы и электроустановка | Чистовые покрытия защищены и приняты | По герметику | Работа оборудования и отсутствие протечек |
Читать план нужно слева направо: следующий этап запускают после выполнения входных условий, необходимой паузы и приёмки предыдущего результата. Если задержалась поставка, сдвигают зависимую операцию и проверяют, можно ли без конфликта продолжить работы в другой зоне.
Сроки и деньги этапов
Общий срок зависит от площади, исходного состояния, состава отделки, согласований и поставок. Поэтому одну цифру для любой квартиры давать нельзя: сначала определяют объём операций и зависимости, затем собирают календарный график.
Порядок оплат фиксируют в договоре и графике платежей. Платёж удобно связывать с понятным результатом этапа и его приёмкой, а не только с календарной датой. Состав и логику документа помогает проверить статья о смете на капитальный ремонт.
- Поставки. Задержка двери, плитки или сантехники сдвигает зависимые операции, если позицию нельзя заменить без изменения проекта.
- Согласования. Работы, связанные с перепланировкой, нельзя безопасно ставить в график раньше обязательных решений.
- Скрытые дефекты. После демонтажа могут обнаружиться проблемы проводки, труб или основания, которых не было видно при первичном осмотре.
- Правки собственника. Перенос розетки или замена покрытия после начала работ меняет не одну строку, а все связанные поставки и операции.
В плане нужен резерв времени и денег на обнаруженные после вскрытия дефекты, но его размер определяют по состоянию конкретной квартиры. Сам резерв не заменяет актов, сметы и согласования дополнительных работ.
Ошибки в порядке работ
Большинство переделок начинается не с плохого материала, а с несвоевременного решения. Перед запуском следующего мастера полезно проверить, принята ли предыдущая операция и не закрывает ли новая работа доступ к коммуникациям.
- Розетки определили после штукатурки. Новая штроба повреждает принятую плоскость, после чего стену приходится повторно заделывать и готовить под финиш.
- Плитку уложили на непросохшее основание. Влага остаётся под облицовкой, а прогнозировать поведение клея и основания становится сложнее.
- Потолок оставили после чистового пола. Пыль, инструмент и монтажные операции создают риск повреждения готового покрытия.
- Двери заказали без высоты пола. После укладки покрытия меняются зазоры, положение коробки и сопряжение с плинтусом.
- Материал купили без учёта партии. При докупке плитки, затирки или другого видимого материала могут отличаться тон и оттенок.
- Мебель и технику выбрали после ремонта. Готовые ниши, выводы и розетки могут не совпасть с реальными размерами оборудования.
- Скрытые работы приняли на слово. После закрытия стен и пола невозможно быстро восстановить точное положение трасс или проверить состояние узла по фотографии.
- Мастеров запускали вне очереди. Смежники мешают друг другу, чистые поверхности загрязняются, а отсутствие промежуточной уборки затрудняет приёмку.
Чтобы начать сегодня, выпишите этапы своей квартиры, рядом поставьте даты поставок и отметьте места обязательной приёмки. Если стыковку мастеров, материалов и контроля хочется передать одному ответственному исполнителю, посмотрите состав услуги ремонт квартиры под ключ.
На что опираемся
- СП 71.13330.2017
- ГОСТ 31382-2009
Частые вопросы
Какие этапы ремонта в квартире?
Ремонт квартиры делят на подготовку, черновые работы, технологические паузы с приёмкой и чистовую отделку. Сначала утверждают планировку, затем выполняют демонтаж, возводят перегородки и прокладывают коммуникации. Инженерные системы проверяют до закрытия штукатуркой и стяжкой, а к чистовой отделке переходят после приёмки и необходимой сушки оснований.
Какие этапы ремонта квартиры в новостройке?
Ремонт квартиры в новостройке начинается с приёмки от застройщика, замеров и обследования, затем идут подготовка планировки, черновые работы и чистовая отделка. Состав операций зависит от исходного состояния квартиры и выбранной отделки; приёмка от застройщика не заменяет проверку отдельных этапов ремонта.
Как составить план ремонта квартиры?
Чтобы составить план ремонта квартиры, выпишите работы в технологической последовательности и добавьте к каждой условия начала, необходимые паузы, поставки и точки приёмки. Начните с утверждённой планировки, где отмечены мебель, техника, сантехника, свет и розетки. В таблице укажите исполнителя, ожидаемую дату доставки и крайний срок прибытия материала на объект. Продолжительность пауз определяйте по инструкции конкретного материала, а переход к следующему этапу — по результатам проверки основания или инженерных систем.
