Сколько стоит уложить квадратную плитку и что попадёт в смету

Разбираем, из чего складывается цена укладки квадратной плитки в Тюмени: раскладки, надбавки, запас материала и строки, которые подрядчики любят пропускать. В конце — расчёт на примере ванной.

Квадратная плитка на полу ванной комнаты, выложенная по диагонали, рядом шпатель и коробки с материалом

Укладка квадратной плитки в Тюмени в 2026 году стоит ориентировочно 1 500–3 500 ₽ за м² плитки при прямой раскладке. Диагональ добавляет 20–30%, шахматка и модульная схема — 30–50%. Плитку считают с запасом 10–20% и целыми коробками из одной партии. В смете должны быть основание, гидроизоляция, подрезка, затирка и вывоз мусора.

Что в смете называют укладкой

Слово «укладка» подрядчики и заказчики используют в трёх смыслах, и из-за этого сметы сравнивают неправильно. Одни говорят «укладка вразбежку» и имеют в виду схему. Другие пишут «укладка плитки — 2 000 ₽» и имеют в виду работу. Третьи считают «укладку с материалом», то есть работу вместе с клеем и затиркой. В этой статье схему мы называем раскладкой, а укладкой — только работу мастера.

Работа в смете считается в рублях за м² самой плитки, а не за м² квартиры. Для ванной на 4 м² это значит, что платить придётся за пол и за все облицованные стены, а их площадь часто втрое больше пола.

Не путайте эту расценку с пакетами бюро. Наши 28 000, 32 000 и 36 000 ₽/м² — это комплекс «под ключ» на квадратный метр квартиры, где плитка лишь одна из позиций; общий состав смотрите в разделе про ремонт квартиры под ключ. Для ориентира: в «Стандарте» в санузле идёт керамогранит 60х60 с добавлением 30х60, в «Комфорте» — 60х60 и 60х120. В «Эконом» заложены 20х90 и 30х60, то есть квадрата там нет. Это не цена укладки, а подсказка, что именно бывает внутри пакета.

Какие бывают раскладки квадрата

Квадрат считается самым послушным форматом, но схема всё равно решает, сколько плитки уйдёт в отход и сколько часов проведёт мастер с плиткорезом. Разберём пять вариантов через их влияние на деньги.

  • Прямая. Плитка идёт по линии, шов в шов. Подрезки меньше всего, отход минимальный, поэтому это базовая цена, от которой считают остальные схемы.
  • Вразбежку. Ряды сдвигаются на половину или треть плитки. Для квадрата такая схема встречается реже: шов получается более заметным, и партия должна быть геометрически ровной, иначе «гуляет» линия.
  • По диагонали. Плитка поворачивается на 45°. Схема отвлекает глаз от кривых стен, но резать приходится у каждой стены, отход растёт, а цена укладки поднимается на 20–30%.
  • Шахматка. Два цвета чередуются, как на доске. Плитку каждого цвета считают отдельно, поэтому запас нужен по каждому тону, а работа дороже прямой на 30–50%.
  • Модульная. Квадрат сочетается с прямоугольником, получается узор вроде ковра. Это больше всего ручной работы и самая высокая надбавка.

Есть нюанс, о котором редко говорят заранее. Диагональ маскирует кривую стену, но если сама партия плитки разного размера, швы всё равно поплывут. Для этого и существует калибр: это размер плитки, у каждой партии он свой. Ректифицированная плитка — отдельная история: у неё края обработаны после обжига, поэтому шов можно сделать тоньше, чем у обычной.

Расписной керамический плиточный пол в музейной инсталляции, на стенах пилястры и шёлковые панно
Расписная керамическая плитка на полу музейной инсталляции в Вене. Фото: Joycekoz · CC BY 4.0

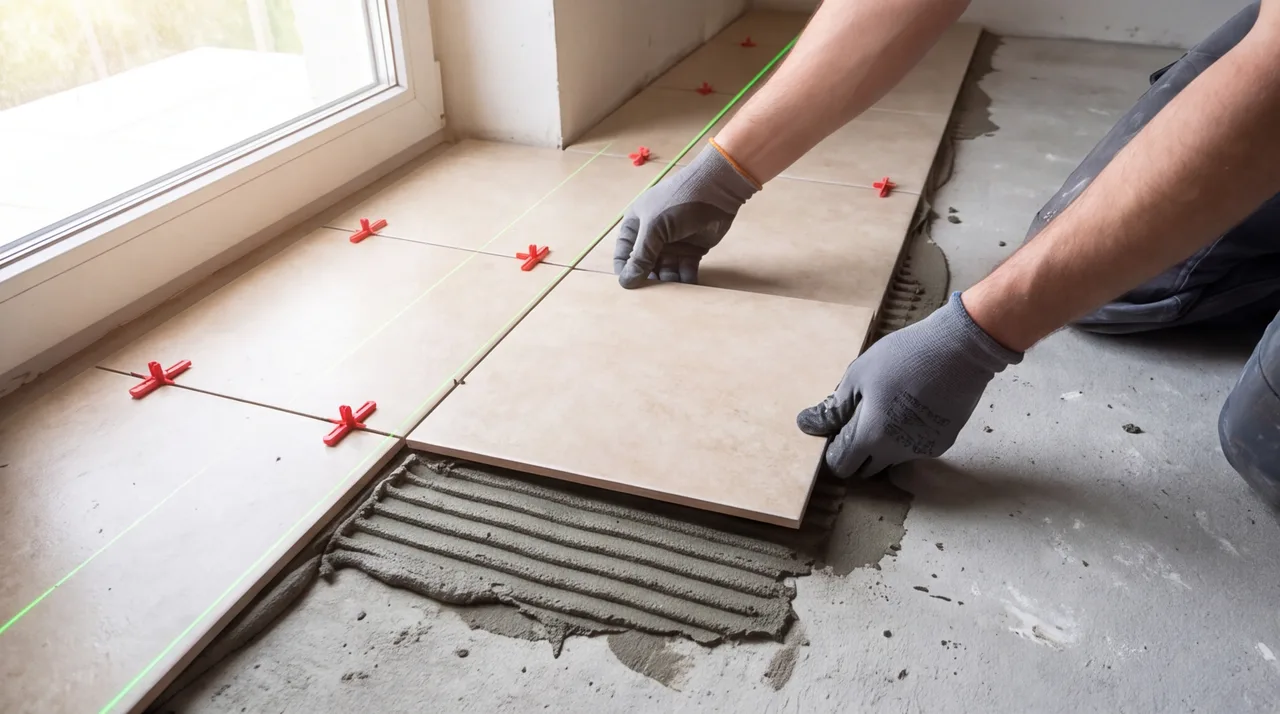

Мастер укладывает квадратную плитку на пол по лазерному уровню, между плитками стоят крестики для швов
Раскладку сверяют по лазерной линии ещё до того, как клей начал схватываться: потом сдвинуть ряд уже не выйдет.иллюстрация

Сколько стоит работа в Тюмени

Ниже рыночные ориентиры по Тюмени на 2026 год. Это не прайс бюро, а диапазоны, на которые можно опереться, когда вы читаете чужое коммерческое предложение. Точную цену называют после замера, потому что она зависит от основания и сложности объекта.

Ориентировочные расценки на укладку в Тюмени, 2026 год, ₽ за м² плитки
Вид работыЦена
Пол, прямая раскладка, формат до 40х401 500–2 500
Стены, прямая раскладка1 800–2 800
Квадрат 60х60 и крупнее2 200–3 500
Диагональплюс 20–30% к прямой
Шахматка, модульная раскладкаплюс 30–50% к прямой

Мозаика в этой таблице не указана: она стоит 4 000–7 000 ₽/м², но к квадратным форматам отношения не имеет и нужна обычно как контрастная вставка. Процентные надбавки — оценка, а не замер, и у конкретной бригады они могут отличаться.

Ещё одна оговорка: у многих бригад есть минимальный заказ. Для маленькой ванной с несколькими квадратными метрами пола порог может оказаться важнее расценки, так что спрашивайте о нём до замера.

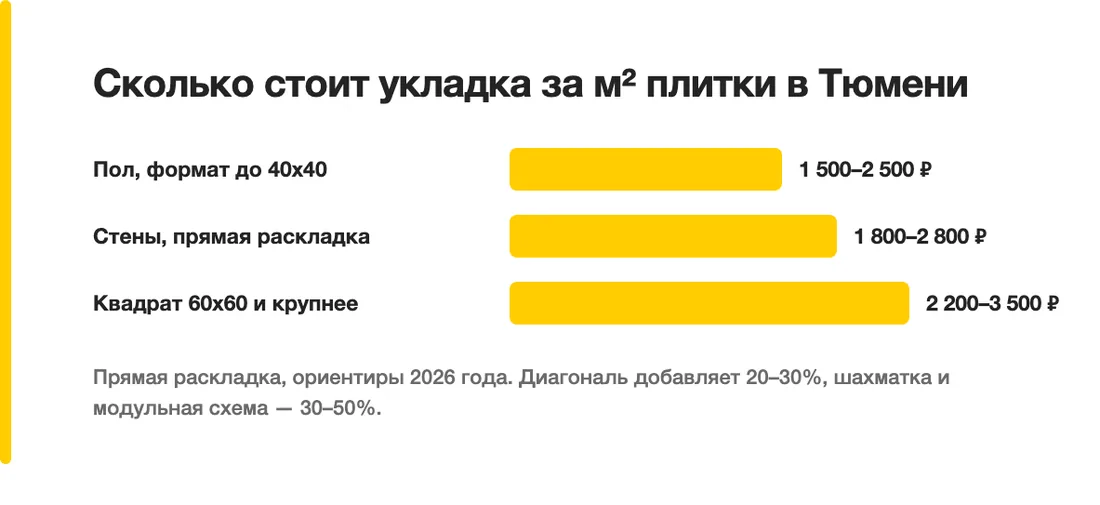

Сколько стоит укладка за м² плитки в Тюмени: Пол, формат до 40х40 — 1 500–2 500 ₽, Стены, прямая раскладка — 1 800–2 800 ₽, Квадрат 60х60 и крупнее — 2 200–3 500 ₽
Прямая раскладка, ориентиры 2026 года. Диагональ добавляет 20–30%, шахматка и модульная схема — 30–50%.

Что удорожает укладку

Расценка за м² — только отправная точка. На итоговую сумму влияет то, что стоит за ней, и именно это заказчики чаще всего упускают, когда сравнивают два коммерческих предложения.

Формат и схема

Крупный квадрат тяжелее, требует ровной базы и работы вдвоём, поэтому его расценка выше. Диагональ и сложная раскладка добавляют подрезку и отходы, то есть деньги уходят и на труд, и на материал.

Состояние помещения

  • Основание. Кривой пол и стены без штукатурки приходится выравнивать, иначе крупная плитка не ляжет в плоскость. Если выравнивания нет в смете плиточника, оно появится отдельной строкой позже.
  • Обрезка под коммуникации. Трубы, ниши, короба и подрезка вокруг инсталляции съедают часы работы и целые плитки.
  • Углы. Наружные и внутренние углы требуют аккуратной подрезки или профиля.
  • Условия доставки. Этаж без лифта, вынос мусора и подъём клея с плиткой оплачиваются отдельно, уточняйте у бригады.
  • Влажная зона. В ванной добавляются гидроизоляция и уклон к трапу.

Типичная ошибка заказчика — сравнить две сметы по цене за м² и выбрать дешёвую, не посмотрев, на какую раскладку и на какое основание она рассчитана. Одна и та же цифра за диагональ и за прямую укладку это совершенно разные деньги.

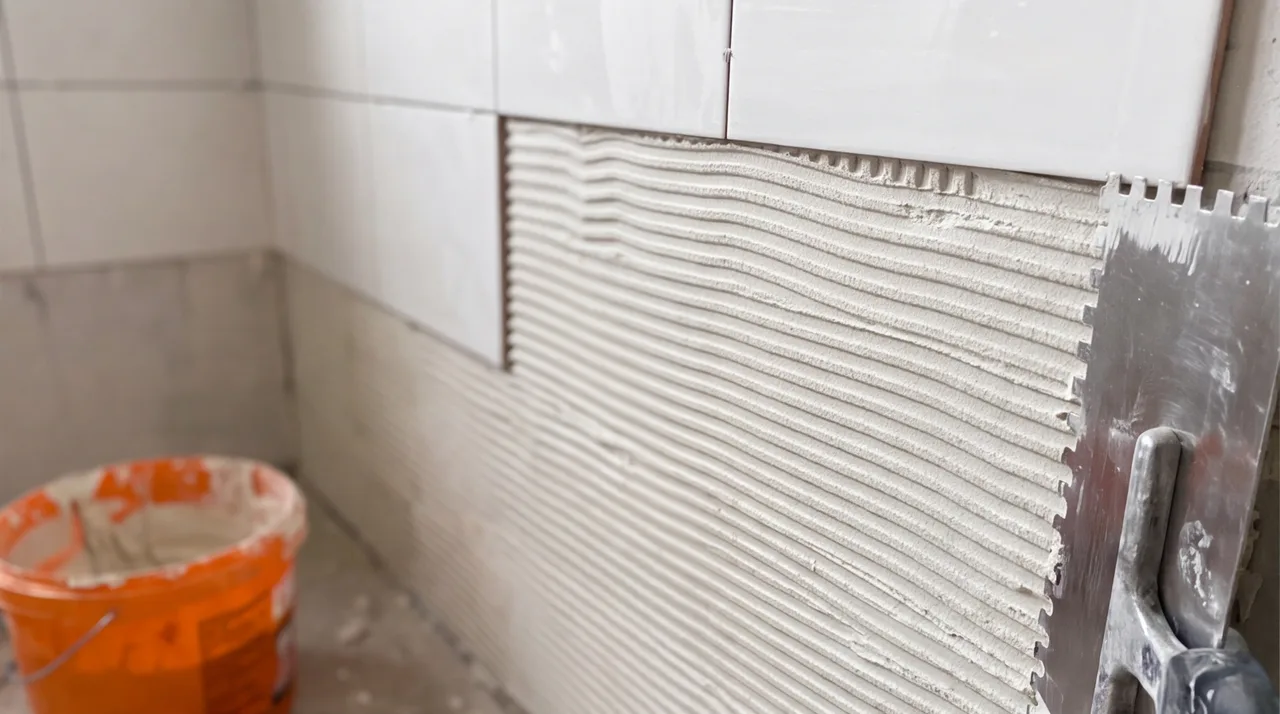

Нанесение плиточного клея зубчатым шпателем на стену ванной перед укладкой квадратной плитки
Гребёнки клея идут в одном направлении: так воздух выходит из-под плитки и не остаётся пустот.иллюстрация

Считаем плитку с запасом

Площадь считают просто: площадь поверхности минус проёмы, затем прибавляют запас на подрезку и бой. Ориентиры такие: для прямой раскладки около 10%, для диагонали около 15%, для шахматки и сложных схем 15–20%. Это не нормативная величина, порядок обычно задаёт производитель материала, а запас — рабочая привычка мастеров.

  1. Посчитайте площадь. Пол и стены измеряют отдельно, из стен вычитают дверной проём и окно, если оно есть.
  2. Добавьте запас. Процент выбирают по схеме. Если купить впритык, одной нехватающей коробки хватит, чтобы остановить работу.
  3. Округлите до целых коробок. Плитку продают упаковками с известной площадью, и округлять нужно вверх, а не вниз.
  4. Проверьте партию. На коробках указаны тон и калибр. Докупка через месяц может не совпасть ни по цвету, ни по размеру.

Клей считают по паспорту производителя, ориентир — 4–6 кг на м². Зубчатый шпатель подбирают под формат плитки, чем крупнее квадрат, тем глубже зуб. Затирку и крестики берут под шов, который указан в паспорте плитки и затирки; для обычной плитки это 2–3 мм. Работы по облицовке в целом регулирует СП 71.13330.2017 «Изоляционные и отделочные покрытия».

Что в смете часто пропущено

Самая коварная смета — аккуратная, но неполная. Цена выглядит привлекательно, а потом к ней добавляется ещё несколько строк, о которых при подписании никто не вспомнил. Вот что стоит искать глазами.

  • Демонтаж старой плитки. Если в квартире вторичка, это отдельная работа с отдельным мусором.
  • Выравнивание основания. Стяжка, штукатурка стен, грунтовка. Цену и сроки по полу подробно разбирает статья про стяжку пола и её стоимость.
  • Гидроизоляция. В ванной она обязательна и часто идёт отдельной строкой.
  • Подрезка, углы и профили. Иногда их считают «в расценке», иногда отдельным пунктом.
  • Затирка швов и силикон в стыках. Стык с ванной и углы заполняют эластичным материалом, а не затиркой.
  • Вывоз мусора и подъём материала. На высоких этажах это существенная сумма.

Отдельно проверьте, что сантехника и разводка готовы до плитки: если трубы и инсталляцию ставят после, часть плитки придётся резать и подгонять заново, а это деньги и риск трещин. Главный вопрос подрядчику звучит так: входит ли материал на клей и затирку в смету и кто его покупает. Ответ на него закрывает половину споров.

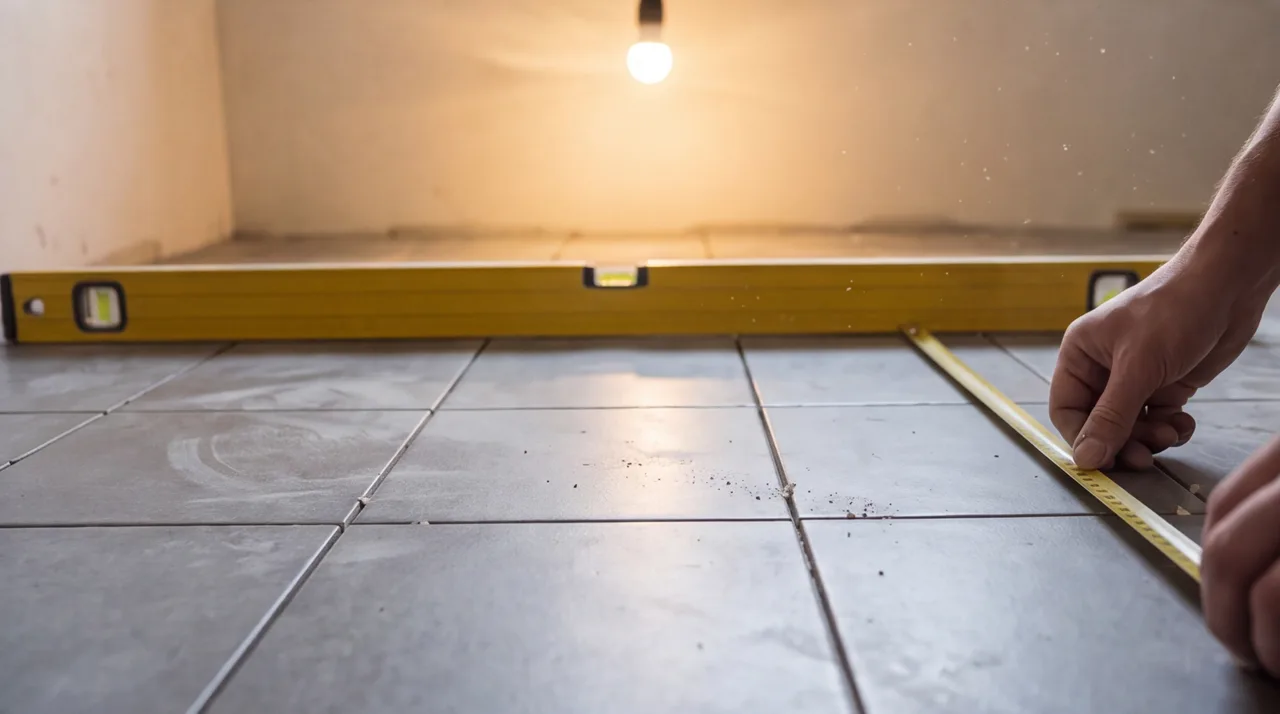

Мастер проверяет ровность уложенной квадратной плитки на полу ванной длинным уровнем при приёмке работ
Правило прикладывают в нескольких направлениях, включая диагональ: перепад больше 2 мм на 2 м — повод для претензии.иллюстрация

Пример сметы на ванную

Это расчёт-иллюстрация, а не проект бюро и не предложение. Берём условную ванную: пол 4 м², на стенах 14 м² облицовки. Плитка квадратная, на стенах 30х30, на полу 60х60, схема прямая. Цены берём из таблицы выше.

Условный расчёт укладки в ванной, прямая раскладка, ₽
Строка сметыРасчётСумма
Подготовка основания и гидроизоляцияотдельная строка подрядчикапо замеру
Плитка на пол 60х604 м² × 2 200–3 5008 800–14 000
Плитка на стены 30х3014 м² × 1 800–2 80025 200–39 200
Подрезка, углы, затирка, силиконуточнять, входят ли в расценкупо замеру
Материал: плитка, клей, затиркасчитается отдельнопо магазину
Вывоз мусораотдельная строкапо замеру
Итого за укладку34 000–53 200

Теперь та же ванная, но пол выложен по диагонали. Надбавка 20–30% к ценам пола даёт плюс 1 760–4 200 ₽, и вилка по укладке становится 35 760–57 400 ₽. Если же диагональ пошла и на стены, сумма растёт заметно сильнее, плюс вырастет объём плитки: при 15% запаса на полу вместо 10% вы заказываете примерно 4,6 м² вместо 4,4 м². Клей на 18 м² облицовки при расходе 4–6 кг на м² — около 72–108 кг, итог сверяйте с паспортом конкретного состава.

Приёмка и частые ошибки

Принимать работу лучше в два захода: сначала сухая выкладка, потом сам результат. Сухая выкладка — это когда плитку расставляют без клея, чтобы проверить раскладку и подрезку, пока исправить схему ещё ничего не стоит. После этого мастер клеит, а затирку делают, когда клей выдержан согласно паспорту производителя.

  1. Простучите поверхность. Пустоты под плиткой отзываются глухим звуком. Допустимую долю пустот задаёт СП 71.13330.2017, поэтому спорные участки сверяйте с документом, а не со своим ощущением.
  2. Проверьте плоскость. Приложите правило или уровень, перепад кромок на стыке соседних плиток должен быть едва заметным; допуск по ровности приведён в том же своде правил.
  3. Оцените швы. Они должны быть одной ширины, а линия — не «гулять» по длине стены.
  4. Осмотрите стыки и торцы. Плитка у ванны, в углах и на торцах должна быть подрезана ровно, стык с ванной промазан силиконом.
  5. Налейте воду. Уклон к трапу выполняют по нормам для полов СП 29.13330.2011: вода не должна стоять в луже.

Из частых дефектов — плитка с отскоком кромки, пересохшая затирка с трещинами и перепады между соседними плитками. Любой из них проще устранить до затирки. На работы бюро действует гарантия один год; про материал отдельно мы ничего не обещаем, потому что за него отвечает производитель.

Если хотите посчитать укладку для своей ванной или кухни, можно вызвать замерщика: он снимет размеры, посмотрит основание и составит смету с учётом раскладки.

На что опираемся

  • СП 71.13330.2017
  • СП 29.13330.2011

Частые вопросы

Какие бывают укладки плитки

Основных схем пять: прямая, вразбежку, по диагонали, шахматка из двух цветов и модульная из нескольких форматов. Прямая дешевле всех и даёт минимум отходов, диагональ заметно скрывает кривые стены, но стоит на 20–30% больше. Шахматка и модульная схема выходят дороже прямой на 30–50%, подробности по ценам смотрите выше.

Как отличить укладку от раскладки в смете

Раскладка — это схема, по которой плитка ложится на поверхность, а укладка — сама работа мастера. В смете укладка идёт отдельной строкой в рублях за квадратный метр плитки, а схема влияет на её цену и на запас материала.

Входит ли плитка в цену укладки

Обычно нет: расценка за м² покрывает только работу. Клей, затирку, крестики и саму плитку надо уточнять отдельно и записывать в смету, с указанием, кто их покупает.

Сколько плитки покупать с запасом

Для прямой раскладки ориентир около 10%, для диагонали около 15%, для шахматки и модульной схемы 15–20%. Коробки считают целыми, округляя вверх, и берут из одной партии, чтобы не разошёлся тон и размер.

Чем отличается обычная плитка от ректифицированной при укладке

У ректифицированной края обработаны после обжига, поэтому шов получается тоньше и аккуратнее. У обычной края чуть неровные, и шов приходится делать шире. Подробнее о размерах шва смотрите в паспорте плитки и затирки.

Рассчитаем ремонт и сделаем дизайн-проект бесплатно

Замерщик приедет, посчитает смету по вашей квартире и оставит её вам. Дизайн-проект — в подарок к расчёту. 12 лет на рынке, 380+ сданных объектов и 200+ дизайн-проектов, гарантия 1 год на все виды работ.

  • Дизайн-проект — бесплатно, к расчёту
  • Выезд замерщика и смета — бесплатно
  • Фиксированная цена в договоре
Посмотреть работы бюро →

Шаг 1 из 3

Что ремонтируем?
