Капитальный ремонт квартиры: в каком порядке делают работы

Разбираем порядок капитального ремонта квартиры: что делают первым, что закрывают стяжкой и штукатуркой, когда ставят двери. С ориентирами по срокам и цене пакетов под ключ в Тюмени.

Квартира на стадии капитального ремонта: выровненные стены, стяжка на полу и штабель плитки

Порядок капитального ремонта один: замер и смета, планировка и согласования, демонтаж, сети в стенах и полу, стяжка, стены, санузел и потолки, чистовая отделка, двери, уборка. Всё, что закрывается, идёт раньше того, что его закрывает. Ориентир по деньгам — пакеты 28 000, 32 000 и 36 000 ₽/м² под ключ, по срокам — несколько месяцев для квартиры 50–70 м².

Какой ремонт считается капитальным

Капитальный ремонт — это вскрытие квартиры до основания: снимают старую отделку, меняют коммуникации, заново делают стяжку и выравнивают стены, затем кладут всю чистовую отделку. Косметический проще: обои, покраска, линолеум или ламинат, без вскрытия. Сантехнику и электрику при этом не трогают.

Виды и стадии часто путают. Капитальный, косметический и дизайнерский — виды ремонта. Черновая и чистовая отделка — стадии: черновая означает стены, полы и коммуникации без финишного слоя, чистовая — финишные покрытия.

Косметикой не отделаться, если совпадает хотя бы один признак:

  • Стены кривые. Обои не ложатся встык, плинтус не прилегает, стены придётся выравнивать.
  • Проводка старая. Розеток мало, а современная техника работает на такой линии на пределе.
  • Трубам больше 20 лет. Заменить их до отделки дешевле, чем вскрывать готовую отделку после течи.
  • Полы «гуляют». Покрытие скрипит и проседает, причина в основании, а не в ламинате.

Единой нормы, где кончается косметика и начинается капитальный ремонт, нет. Границу задаёт смета по составу работ, поэтому просите смету с полным перечнем, а не одну итоговую цифру.

Не путайте с капремонтом дома: там взносы, региональный оператор, крыша, фасад и стояки. Квартиры это не касается. Перепланировка тоже отдельная история и не обязательная часть капремонта: если вы двигаете стены, согласование нужно до начала работ.

С чего начинается капитальный ремонт: порядок первых шагов

До первого удара молотком проходит несколько шагов. Их можно переставить, но за переделки придётся платить.

  1. Замер. Замерщик выезжает бесплатно, снимает размеры и смотрит стены, полы и сети. Без замера любая цифра остаётся прикидкой.
  2. Планировка. Где сантехника, кухня и техника, решают до демонтажа: от этого зависят розетки, трубы и подводы.
  3. Смета. Работы расписаны по видам, материалы идут отдельной строкой либо пакетом. Без такой росписи не понять, за что платите.
  4. Договор. В нём закрепляют смету и график по этапам.
  5. Закупка материалов. Плитку, двери и инсталляцию заказывают заранее: сроки поставки длинные, а что под заказ, того на складе нет.
  6. Старт. Только теперь начинают ломать.

Порядок согласования перепланировки задаёт Жилищный кодекс (статья 26 ЖК РФ) и местная администрация. Перепланировка меняет конфигурацию помещений, переустройство — инженерное оборудование, и склеивать эти понятия не стоит. Начнёте ломать без согласования — получите штраф и откат.

Типовая ошибка с объектов: начали демонтаж, а потом «давайте передвинем стену». Часть сделанной работы уходит в мусор, график сдвигается.

Рабочий разбивает перфоратором старую бетонную стяжку на полу квартиры перед капитальным ремонтом
Демонтаж — первый физический этап капремонта, определяющий сроки всего проектаиллюстрация

Демонтаж и инженерные сети

При демонтаже снимают старые покрытия, стяжку, если она ослабла, штукатурку, если отходит, и перегородки по плану. Вывоз мусора идёт отдельной строкой в смете, проверьте, что она есть.

Затем прокладывают «чёрные» сети: электрику в штробах, трубы водоснабжения и канализации. Причина порядка простая: всё, что лежит в стенах и полу, закрывается стяжкой и штукатуркой, и ошибку после закрытия правят ломом.

Типовая ошибка: штробы под трубы долбят уже после штукатурки. Стены трескаются, и слой приходится делать заново.

Схема розеток и выключателей привязана к расстановке мебели. Точки на кухне и в ванной считают по технике, которая там будет стоять.

С трубами важно понимать, что входит в цену. В пакете Эконом заложена базовая наружная разводка на один санузел, в пакетах Стандарт и Комфорт — базовая внутренняя разводка водоснабжения на один санузел. Всё сверх этого считается отдельными доработками, их и сравнивайте в сметах. Заменой стояков это не является: стояки — общедомовое имущество.

Скрытые работы мы фотографируем до закрытия: потом проверить, что лежит под стяжкой, уже нельзя.

Открытые штробы в стене с проложенными новыми электрическими кабелями во время капитального ремонта квартиры
Инженерные сети закладываются до отделки — переделать их потом почти невозможноиллюстрация

Стяжка и стены

Стяжка выравнивает основание под чистовой пол и ложится после всех сетей в полу. Не путайте её с наливным полом: это тонкий финишный слой, основание он не заменяет. У тёплого водяного пола свои правила, их согласуют заранее. Требования к основаниям под покрытия собраны в СП 29.13330.2011.

Срок сушки зависит от толщины: например, стяжка в 40 мм сохнет 28 суток. Наливной слой тоньше и сохнет быстрее. Чистовое покрытие на сырую стяжку не кладём: влага уйдёт вверх и поднимет ламинат или вспучит линолеум. Шумоизоляцию под стяжкой, если она нужна, решают до заливки, а не после.

Штукатурка выравнивает стену, шпаклёвка доводит поверхность, грунт связывает слои. Каждый слой принимают по правилу и уровню, пока его не закрыл следующий. Отделочные слои описаны в СП 71.13330.2017.

Что делать первым, стяжку или стены, на разных объектах решают по-разному. Если стены штукатурят первыми, пыль и сырость не попадают на готовый пол. Если первой льют стяжку, её приходится закрывать плёнкой, пока идут стены. Выбирают по объекту и фиксируют в графике.

Окна меняют до стен и внутренней отделки, иначе при монтаже повредят откосы. Если окна старые, планируйте замену в самом начале.

Санузел и потолки

Санузел — самая долгая и капризная зона квартиры. Порядок в нём жёсткий, подробности собраны в статье про ремонт санузла: что входит.

  1. Гидроизоляция. Её наносят на пол и стены в зоне воды. Пропустите шаг — первая протечка окажется у соседей снизу.
  2. Плитка. Кладут по размеченной схеме, чтобы подрезка не попала на самое видное место.
  3. Затирка швов. Идёт после того, как клей схватится.
  4. Сантехника. Ставят последней, на готовую отделку.

Плитку кладут до чистового потолка: пыль и мокрые процессы натяжному полотну вредят. Чем крупнее формат, тем требовательнее он к ровности основания и тем дольше подгонка рядов.

Плитка в санузле по пакетам Практики
ПакетМатериал и формат
Экономкерамическая плитка 20х90 и 30х60
Стандарткерамогранит 30х60 и 60х60
Комфорткерамогранит 60х60 и 60х120

Керамическая плитка и керамогранит — не синонимы, в смете их читают отдельно. Формат 60х120 сложнее в укладке, чем 30х60, и это учитывают в сроке.

Типовая ошибка: плитку положили и начали ходить по ней раньше срока. Плитка «уезжает», швы трескаются. Поэтому прораб сам ставит паузу и не пускает в санузел.

Натяжные потолки ставят после грязных работ и до финишных покрытий пола. Освещение, закладные и выводы под люстры закладывают заранее: после натяжки менять их место дорого.

Установка маяков и проверка уровня перед заливкой стяжки пола в ходе капитального ремонта
Точность на этапе стяжки задаёт качество всех последующих слоёв полаиллюстрация

Чистовая отделка и двери

Чистовая отделка идёт в строгой очереди, потому что каждый шаг опирается на предыдущий.

  1. Обои или покраска. Стены закрывают первыми, пока на полу нет чистового покрытия.
  2. Напольное покрытие. Кладут ламинат, кварцвинил или линолеум.
  3. Двери. Ставят после пола, иначе зазоры не сходятся. Коробки подгоняют под чистовой уровень.
  4. Плинтус. Закрывает стык пола и стены, поэтому идёт после дверей.
  5. Сантехприборы. Подключают, когда вся грязь позади.
  6. Розетки и выключатели. Ставят последними, чтобы не испачкать.

Состав отделки по пакетам разный. Эконом — линолеум, плинтус ПВХ 5–6 см, обои без подгонки рисунка и монтаж дверей. Стандарт — ламинат 33 класса, плинтус ПВХ 6–7 см, флизелиновые обои и двери из экошпона. Комфорт — ламинат 33 класса или кварцвинил, обои под покраску и двери расширенной коллекции.

Типовая ошибка: плитку или ламинат заказали, не сверив геометрию по замеру. В итоге материала не хватает, а докупленная партия отличается по тону. Считайте по замеру с запасом на подрезку и берите из одной партии.

Финал ремонта — уборка после работ, до заезда мебели: пыль иначе осядет на новых поверхностях.

Сколько длится капремонт

Срок зависит от метража, состояния квартиры, состава работ и сушки стяжки. Для типовой квартиры 50–70 м² ориентир — несколько месяцев, по опыту рынка от трёх до пяти. Точную цифру называют после замера и сметы, а не по телефону. Складывается она из закупок, демонтажа, сетей, сушки стяжки, плитки и отделки.

Затягивают ремонт три вещи:

  • Перепланировка и согласования. Пока нет документов, стены не трогают, и график стоит.
  • Ожидание материалов. Заказные позиции приходят позже, чем нужны, и бригада простаивает.
  • Изменения по ходу. Каждое «давайте передвинем» откатывает работу на шаг назад.

Сокращают срок смета и материалы, согласованные до старта, и несколько бригад по разным зонам. У Практики 8 бригад, поэтому параллельные работы на одном объекте возможны. Просите график по этапам прямо в договоре: смета, договор и график — три разных документа.

Сколько стоит капремонт

Пакеты Практики «под ключ» включают работы и материалы: Эконом — 28 000 ₽/м², Стандарт — 32 000 ₽/м² (на сайте помечен «Оптимальный»), Комфорт — 36 000 ₽/м². Составы смотрите в разделе пакетные предложения. Вот арифметика для двух метражей.

Стоимость пакетов под ключ для квартир 45 и 60 м²
ПлощадьЭконом, ₽Стандарт, ₽Комфорт, ₽
45 м²1 260 0001 440 0001 620 000
60 м²1 680 0001 920 0002 160 000

Итоговую сумму меняют такие вещи:

  • Перепланировка. Новые стены и согласование добавляют работы и время.
  • Число санузлов. Пакет считает разводку на один санузел, второй считается отдельно.
  • Класс плитки, двери, полотенцесушитель. Другая позиция или пакет сразу меняет сумму.
  • Освещение потолка. Больше точек и выводов — больше работы.

Пакеты — ориентир, точную сумму даёт замерщик и смета. «Под ключ» значит работы плюс материалы: если в предложении только работы, сравнивать его с пакетом нельзя. Как разобраться в строках, описано в статье как читать смету.

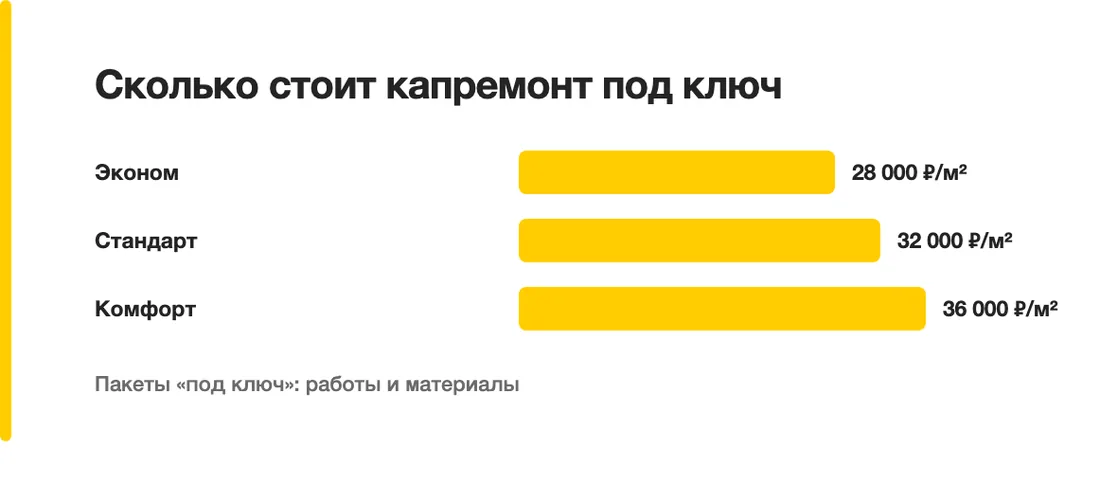

Сколько стоит капремонт под ключ: Эконом — 28 000 ₽/м², Стандарт — 32 000 ₽/м², Комфорт — 36 000 ₽/м²
Пакеты «под ключ»: работы и материалы
Прораб и заказчик проверяют качество укладки плитки в санузле при приёмке ремонта квартиры
Приёмка этапа — это проверка каждого стыка, а не только общего впечатленияиллюстрация

Приёмка и гарантия

Принимают работу по этапам, а не одним днём в конце. Скрытые работы видно только до закрытия, а после сдачи спорить уже не о чем.

  • Углы стен и стыки. Приложите правило: щели и перепады видны сразу.
  • Розетки. Подключите прибор в каждую точку и включите каждый выключатель.
  • Сток воды. Налейте воду в душ и ванну и посмотрите, уходит ли она без луж.
  • Геометрия дверей. Дверь ходит без трения, зазоры ровные.

Гарантия Практики — 1 год. Мы работаем с 2013 года: 380+ объектов, 8 бригад, 40+ человек в штате. Адрес: ул. Малыгина, 90, ЖК «Паруса», телефон +7 (3452) 288-255. Чтобы прикинуть свою квартиру, можно вызвать замерщика.

На что опираемся

  • СП 29.13330.2011
  • СП 71.13330.2017
  • ст. 26 ЖК РФ

Частые вопросы

Какой ремонт считается капитальным?

Капитальный ремонт — это вскрытие квартиры до основания: демонтаж отделки, замена коммуникаций, новые стяжка и выравнивание стен, вся чистовая отделка заново. Косметический ремонт ограничивается обоями, покраской и напольным покрытием без вскрытия. Единой нормы нет, границу задаёт смета по составу работ, поэтому просите перечень работ, а не одну итоговую цифру.

Сколько длится капитальный ремонт квартиры?

Срок зависит от метража, состояния квартиры, состава работ и сушки стяжки. Для квартиры 50–70 м² ориентир по опыту рынка — несколько месяцев, обычно от трёх до пяти. Сокращают срок смета и материалы, согласованные до старта, и несколько бригад по разным зонам, а затягивают перепланировка, согласования и ожидание заказных материалов. График по этапам лучше закрепить в договоре.

Сколько стоит капитальный ремонт?

Пакеты Практики под ключ, с работами и материалами, стоят 28 000 ₽/м² (Эконом), 32 000 ₽/м² (Стандарт) и 36 000 ₽/м² (Комфорт). Например, для 60 м² это 1 680 000, 1 920 000 и 2 160 000 ₽. Пакеты — ориентир: перепланировка, число санузлов, класс плитки и двери меняют итог, а точную сумму даёт замерщик и смета.

С чего начинается капитальный ремонт квартиры?

Порядок такой: замер, обсуждение планировки, смета, договор, закупка материалов и только потом старт работ. Планировку решают до демонтажа, потому что от неё зависят розетки, трубы и подводы. Если планируется перепланировка, её согласовывают до начала работ, иначе возможен штраф и возврат помещения к прежнему виду.

Чем капитальный ремонт квартиры отличается от капремонта дома?

Капремонт дома — это взносы и работы регионального оператора: крыша, фасад, стояки, общедомовые сети. Квартиры он не касается. Капитальный ремонт квартиры собственник заказывает сам, и он включает отделку, разводку труб и электрику внутри квартиры. Стояки при этом остаются общедомовым имуществом.

Что делают раньше: стяжку или стены?

На разных объектах порядок разный. Если стены штукатурят первыми, пыль и сырость не попадают на готовый пол. Если первой льют стяжку, её закрывают плёнкой на время работ по стенам. Выбор делают по объекту и фиксируют в графике, а вот чистовое покрытие в любом случае не кладут на сырую стяжку.

Рассчитаем ремонт и сделаем дизайн-проект бесплатно

Замерщик приедет, посчитает смету по вашей квартире и оставит её вам. Дизайн-проект — в подарок к расчёту. 12 лет на рынке, 380+ сданных объектов и 200+ дизайн-проектов, гарантия 1 год на все виды работ.

  • Дизайн-проект — бесплатно, к расчёту
  • Выезд замерщика и смета — бесплатно
  • Фиксированная цена в договоре
Посмотреть работы бюро →

Шаг 1 из 3

Что ремонтируем?
