Ремонт новостройки в Тюмени: состав, цена, договор
Новостройка в Тюмени редко бывает готова к заезду так, как это рисует буклет. В статье — состав работ, пакеты 28–36 тыс. ₽/м², чем черновая сдача отличается от предчистовой и чистовой, и какие формулировки нужны в договоре, пока деньги ещё у вас.

Ремонт квартир в новостройках Тюмени — это путь от ключей застройщика до жилья, куда заезжают с мебелью. Пакеты бюро в 2026 году стоят 28 000, 32 000 и 36 000 ₽/м² за работы и материалы. Смета едет от того, в каком виде сдали квартиру: черновая, предчистовая или чистовая. Дальше — состав, расценки по работам, календарь на 40–65 м² и то, что стоит прописать в договоре до оплаты.
Что входит в ремонт новостройки
Ключи уже на руках, а кровать ставить некуда: нет пола, нет воды в смесителе. Человек покупает не часы работы мастеров, а квартиру, в которой можно жить. В новостройке Тюмени это почти всегда полный цикл, а не косметика поверх чужих обоев.
Вторичка приходит со слоями прежних решений. Здесь слоёв нет, зато есть кривизна сдачи и черновой пирог, который то держит, то сыплется. За 12 лет, 380+ объектов и восемь бригад мы насмотрелись на одно и то же: бухтит стяжка, углы гуляют, стояки стоят не там, где кухня. Поэтому цикл почти всегда начинается с разбора того, что уже лежит, а не с поклейки.
Состав один. Меняется глубина каждого слоя — от того, что застройщик уже сделал и что из этого можно оставить.
Из каких слоёв складывается цикл
- Демонтаж или переборка. Демонтаж снимает слой до основания. Переборка разбирает только некондицию: пустоты, наплывы, вспученный участок. Если в смете написано одно, а на объекте делают другое, объём и цена разъедутся ещё до штукатурки.
- Разводка электрики и сантехники. Штробы, точки, коллекторы, выводы под приборы. Без схемы мебели часть розеток окажется за шкафом, и штробить придётся уже по чистовому слою.
- Штукатурка и стяжка. Стяжка задаёт толщину и уклон. Наливной пол — тонкий финиш поверх готовой стяжки, это не замена пирога. Путают постоянно, и в смете из-за этого дыра.
- Чистовые покрытия. Плитка, ламинат или кварцвинил, обои или краска, потолок. Плинтус и доборы, не заложенные сразу, всплывают отдельным счётом в конце.
- Сантехника, светильники, двери. Приборы, инсталляции, полотна, коробки. После этого квартиру принимают как жильё, а не как набор полуфабрикатов.
Приёмку отделочных слоёв сверяют по СП 71.13330.2017: плоскости, примыкания, влажность перед следующим слоем. Если подрядчик предлагает закрыть «на глаз, мы так всегда», в акте потом не на что опереться.
Сколько стоит ремонт: расценки 2026
Цена ремонта квартиры в новостройке в Тюмени считается двумя способами. Первый — пакет ремонт квартиры под ключ: работы плюс материалы, цифра за метр. Второй — ведомость отдельных работ, когда часть материалов заказчик берёт сам или объём нестандартный.
Пакеты бюро — комплекс работ и материалов, не ставка «только руки».
| Пакет | Цена | Что внутри в двух словах |
|---|---|---|

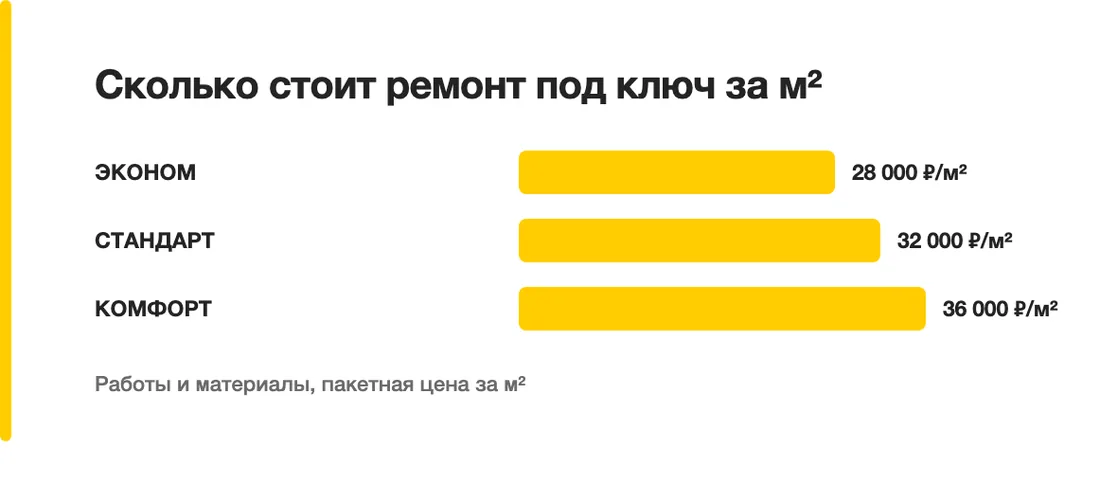

| ЭКОНОМ | 28 000 ₽/м² | под ключ, работы и материалы |
| СТАНДАРТ | 32 000 ₽/м² | под ключ; на сайте помечен «Оптимальный» |
| КОМФОРТ | 36 000 ₽/м² | под ключ, работы и материалы |
ЭКОНОМ закрывает цикл линолеумом, обоями без подгонки рисунка и наружной разводкой на один санузел. СТАНДАРТ ставит ламинат 33 класса, флизелин, внутреннюю разводку и инсталляцию. КОМФОРТ даёт ламинат 33 класса или кварцвинил, обои под покраску и керамогранит 60×60 и 60×120 в санузле.
Отдельные позиции ниже — ориентир по Тюмени на 2026 год: работа или работа с базовым материалом, не пакет. Складывать их «на салфетке» и ждать цифру ниже 28 000 ₽/м² за полный цикл с материалами не стоит.
| Вид работы | Единица | От–до |
|---|---|---|
| Демонтаж или переборка чернового слоя | м² | 350–800 ₽ |
| Стяжка полусухая, работа и смесь | м² | 900–1 600 ₽ |
| Штукатурка стен машинная | м² | 550–950 ₽ |
| Электроточка под ключ, штроба и монтаж | точка | 1 800–3 200 ₽ |
| Укладка плитки | м² | 1 600–3 400 ₽ |
| Поклейка обоев | м² | 280–650 ₽ |
От чего смета едет вверх и вниз
Вверх толкает кривизна стен и пола сверх допуска: лишние миллиметры штукатурки и стяжки — это кубы смеси и дни. Туда же перенос мокрых зон и ломаная геометрия: эркер, ниши, пять углов вместо четырёх. Перенос стояка иногда сопоставим по деньгам со всей плиткой санузла.
Вниз тянет типовая серия, один санузел, сдача без перепада уровней. Чем ближе квартира к заводской планировке, тем ближе цифра к пакету, а не к разрозненным расценкам.
Черновая или чистовая от застройщика
В Тюмени ключи отдают в трёх состояниях. Это не синонимы и не «почти одно и то же с разной вывеской». От состояния зависит, сколько слоёв ещё предстоит и куда уедет смета.

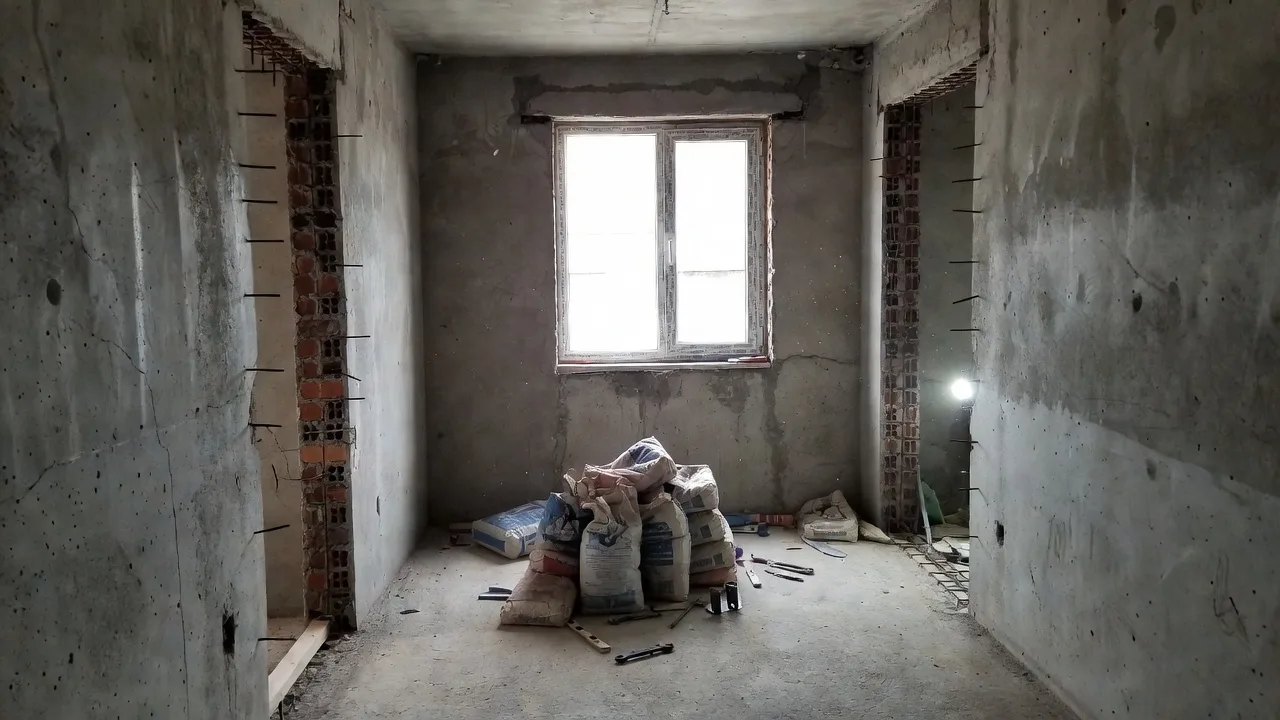

- Черновая. Голые стены, часто без стяжки и без разводки. Подрядчик делает инженерку, стяжку, штукатурку и чистовой слой с нуля. Срок здесь самый длинный, зато нет чужих покрытий, которые потом вскрываются.
- Предчистовая, её же называют white box. Стяжка, штукатурка и разводка уже есть, чистовых материалов нет. Если стяжка бухтит, её не красят, её перебирают. Оставить «как есть» и накрыть ламинатом — способ купить скрип через несколько месяцев.
- Чистовая от застройщика. Формально можно въезжать. По факту часто меняют линолеум, двери, сантехнику и свет. Объём «доделки» бывает ближе к полноценному циклу, чем к косметике.
Полы и стяжку принимают по СП 29.13330.2011: ровность, уклоны, влажность перед покрытием. Наливной пол этот документ не подменяет. Если застройщик залил тонкий слой по кривому основанию, это не стяжка.
Разбор, что лежит под чистовым слоем застройщика, лучше читать отдельно: что на самом деле входит в отделку от застройщика. В договоре долевого участия прописан объём, а не картинка из буклета.
Этапы работ по дням
Ниже календарь для типовой одно-двухкомнатной новостройки 40–65 м². Это рабочие дни плюс паузы на набор прочности. Сжимать паузы, потому что «надо заехать к школе», значит принимать следующий слой по сырому основанию.

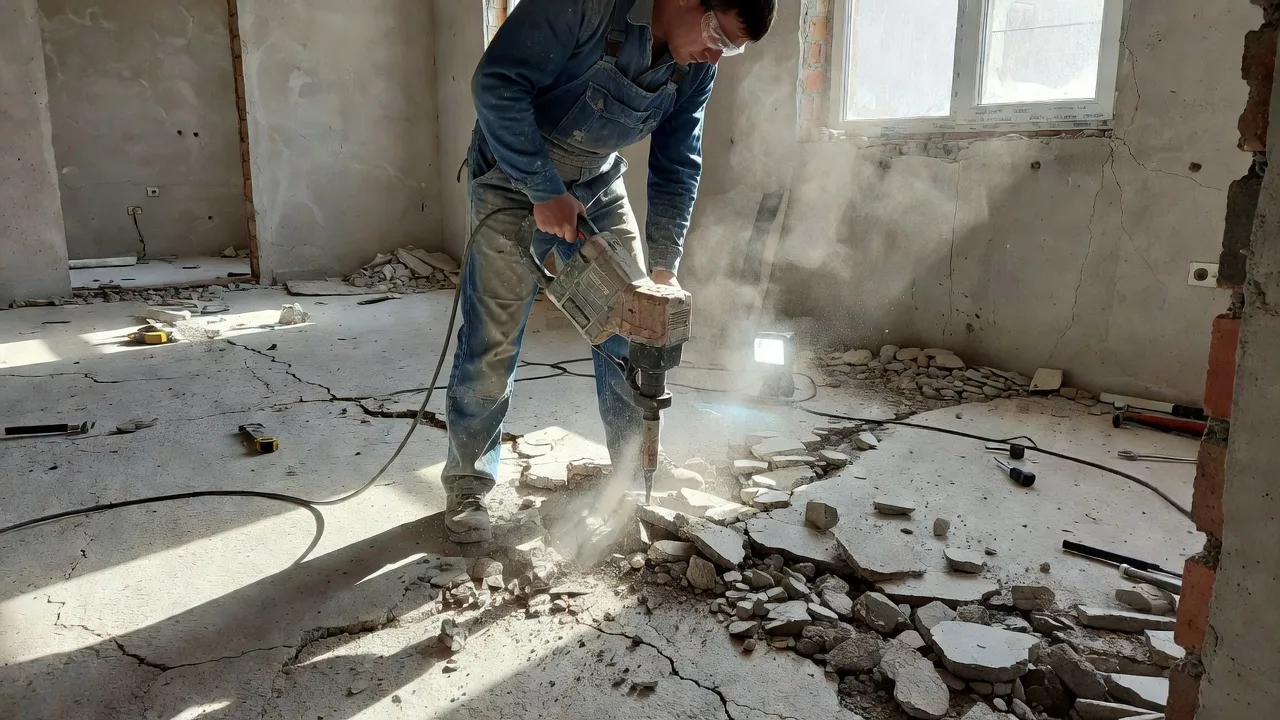

- Демонтаж и защита проёмов. 2–4 дня. Снимают некондицию, закрывают окна, стояки, вход. Без защиты пыль сядет в холлы и в механизмы окон, а претензия придёт собственнику.

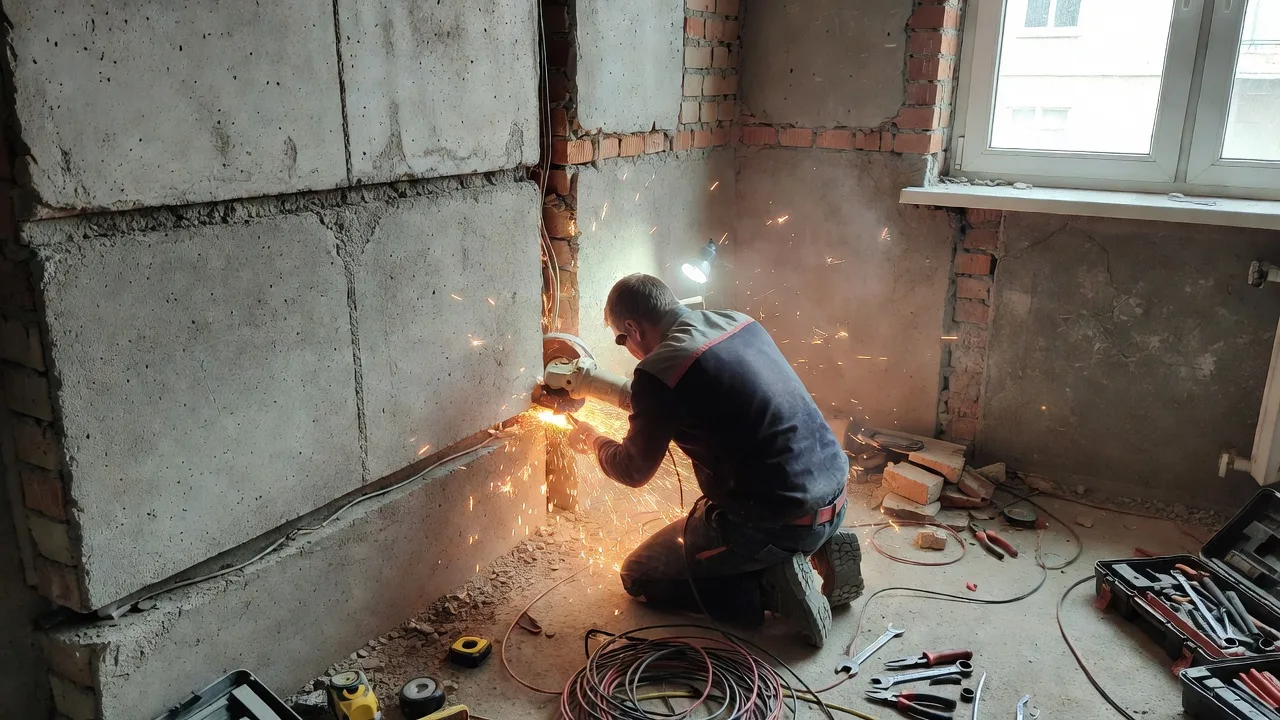

- Черновые инженерные сети. 5–10 дней. Электрика, вода, канализация, тёплый пол если он в проекте. Без расстановки мебели часть выводов окажется мёртвой, и штробить будут уже по шпаклёвке.
- Стяжка. 2–4 дня на устройство, затем 7–14 дней на набор прочности у полусухой. Ходить можно раньше, класть покрытие — нет. Кто кладёт ламинат на следующий день, получает волны.
- Штукатурка. 4–8 дней плюс просушка. Машинная быстрее ручной, но влага из слоя никуда не девается. Красить и клеить по сырому — пятна и отрыв полотна.

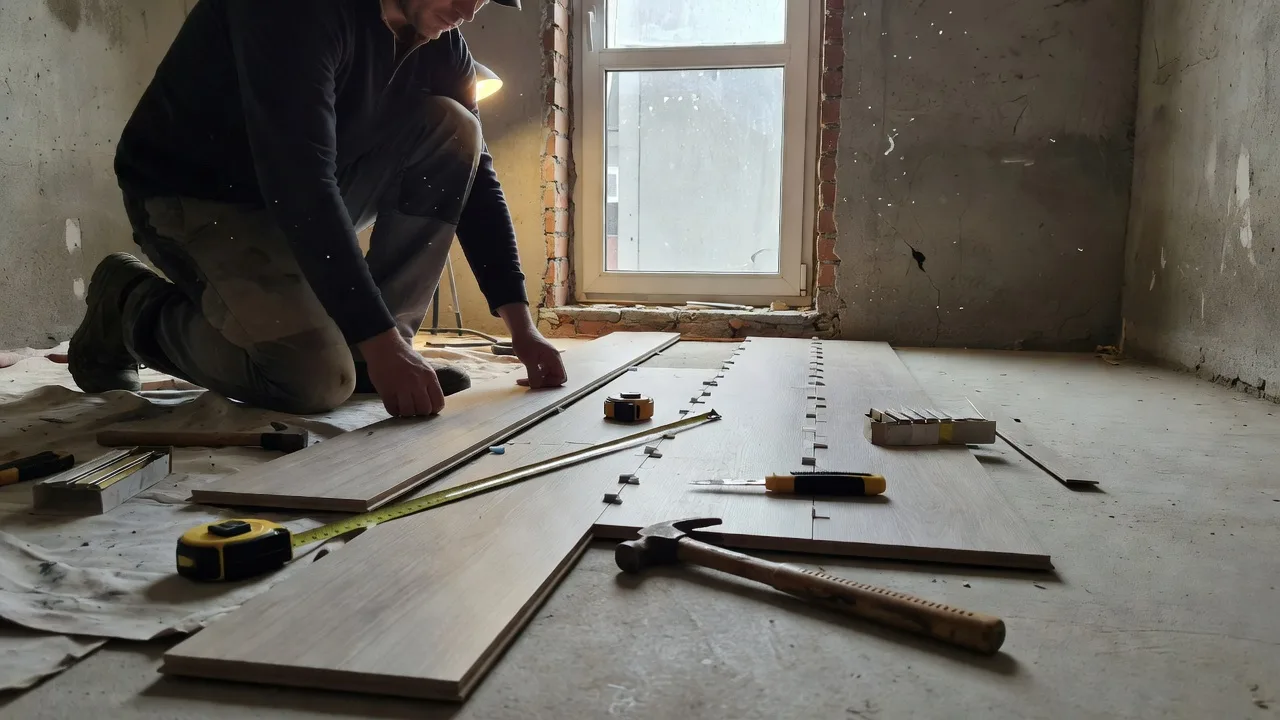

- Чистовые полы и плитка. 8–14 дней. Сначала мокрые зоны, потом ламинат или кварцвинил. Пока плитка не набрала прочность, двери не ставят: коробку зажмёт.
- Двери, сантехника, светотехника. 5–9 дней. Полотно, приборы, светильники, плинтус. Нет закладной — нет люстры, только обещание «сейчас придумаем».
- Уборка и сдача. 1–2 дня. Вывоз мусора, протирка, обход с актом. Без акта через месяц не доказать, что скол появился после вас.
Срок — сумма этапов плюс паузы на сушку, не столбик рабочих дней без простоев. В доме, где соседи уже живут, шумные часы задаёт СанПиН 1.2.3685-21. График перфоратора лучше вписать в договор, иначе дата готовности сдвигается после первой жалобы.
Календарь выглядит ровным, пока в смете не появляется развилка: урезать слой, чтобы цифра влезла. На объектах это видно не в день сдачи, а позже.
Где экономят и чем платят
Агрегатор показывает ставку за метр. Он не показывает, какой пункт вычеркнули, чтобы ставка стала «приятной». Ниже три хода, которые на тюменских новостройках всплывают регулярно.
- Грунтовку под стяжку вычеркнули. На одном объекте через несколько месяцев пол зазвучал пустотой у стены: слой отошёл от плиты. Переборка по жилой квартире стоит дороже банки грунта, которую срезали на старте.
- Электрику развели без запаса точек. Заказчик решил, что хватит схемы «как сдали». После расстановки мебели пришлось штробить по обоям. Запас точек на комнату дешевле второго захода.
- Профиль под гипсокартон взяли тонкий. После зимы на стыке потолка и стены открылась нитка трещины. Жёсткость каркаса не рисуется на фото, поэтому его и режут первым.
Ещё один ход — принять чистовую сдачу за готовый ремонт и «чуть освежить»: иногда так и есть, чаще под линолеумом живёт стяжка без уклона в санузле. Если цель — жить, а не переклеить, смотрят пирог, не картинку.
Стяжка и наливной пол — разные слои. Стяжка держит толщину и уклон. Наливной пол тонкий и кладётся на уже ровное основание. Если в смете «наливной» стоит вместо стяжки, через год будет карта трещин.
Что спросить у подрядчика
До договора разговор короткий и предметный. Если на эти вопросы отвечают «не переживайте, сделаем», сметы как документа ещё нет.

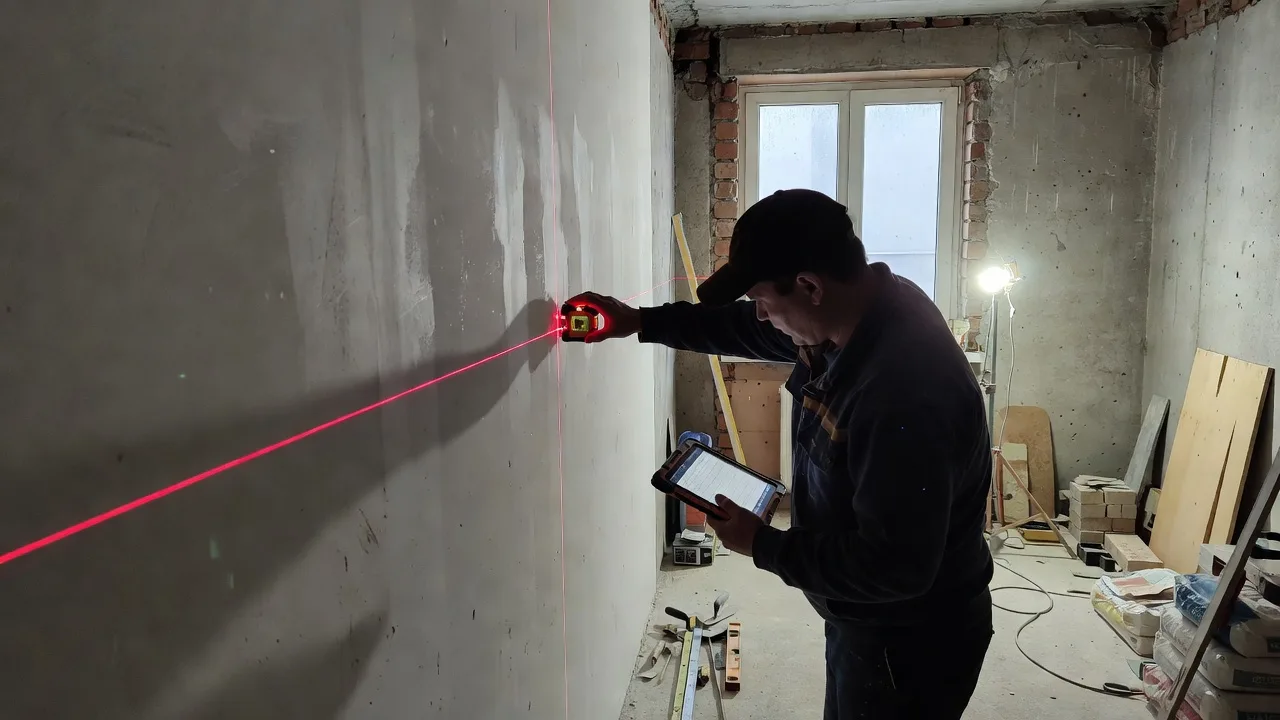

- Какие допуски по стенам и полу берёте на объекте. Не «на глаз», а чем меряют: правило, лазер, где пишут отклонение. Без цифры в акте не доказать, что «чуть завалило» — это завал.
- Что входит в гарантию год и что нет. Гарантия подрядчика закрывает работы. Материалы закрывает производитель, срок у него свой. Усадка дома и скол от дивана — разные адресаты претензии.
- Смета фиксированная или «по факту». И как считают допы: отдельной ведомостью с подписью до начала или устным «ну ещё чуть». Разбор, как считают смету на ремонт квартиры, лучше прочитать до встречи, а не после аванса.
Отдельно спросите, кто принимает скрытые работы: разводку, гидроизоляцию, пирог пола. Фото в чат — не акт. Без акта скрытый слой после чистовой уже не вскрыть.
Что должно быть в договоре
Нужен договор подряда, а не счёт на предоплату. Порядок регулируют статья 702 ГК РФ, статья 708 ГК РФ, статья 721 ГК РФ и статья 723 ГК РФ. В тексте договора это рамка для спора, а не декоративная ссылка.
В самом документе, не в переписке, фиксируют четыре блока.
- Состав работ поэтапно. Каждый слой: что делают, из чего, в каком помещении. Фраза «ремонт под ключ» без ведомости не описывает ни стяжку, ни число точек.
- Гарантия на работы. У бюро это год. Отдельным абзацем — что не покрывает: расходники, сколы, чужие вмешательства после сдачи.
- Порядок оплаты. Аванс, этапы, удерживаемый остаток после акта. Формула «половина сейчас, остальное как пойдёт» оставляет собственника без рычага на приёмке.
- Календарь и шумные часы. Старт, паузы на сушку, дата готовности. Плюс оговорка про режим работ в заселённом доме, чтобы сдвиг из-за жалоб не висел в воздухе.
Когда смета и договор собраны, остаётся замер. Заявку на бесплатный выезд замерщика оставляют в форме на главной: плоскости снимают по квартире, а не по буклету ЖК.
На что опираемся
- СП 71.13330.2017
- СП 29.13330.2011
- СанПиН 1.2.3685-21.
- ст. 702 ГК РФ
- ст. 708 ГК РФ
- ст. 721 ГК РФ
- ст. 723 ГК РФ
Частые вопросы
Сколько стоит ремонт квартиры в новостройке в Тюмени в 2026 году
Пакеты бюро с работами и материалами стоят 28 000 ₽/м² в ЭКОНОМ, 32 000 ₽/м² в СТАНДАРТ и 36 000 ₽/м² в КОМФОРТ. Отдельные работы — стяжка, штукатурка, плитка, точки — считают за метр или за точку, это не пакет. Полный цикл с материалами дешевле 28 000 ₽/м² на салфетке не сходится.
Чем черновая сдача отличается от предчистовой и чистовой
Черновая — голые стены, часто без стяжки и разводки, цикл делают с нуля. Предчистовая, или white box, уже имеет стяжку, штукатурку и сети, но без чистовых покрытий. Чистовая от застройщика формально готова к заезду, на практике часто меняют покрытия, двери и сантехнику.
Сколько дней занимает ремонт одно-двухкомнатной новостройки 40–65 м²
Календарь складывается из этапов: защита и разбор 2–4 дня, сети 5–10, устройство стяжки 2–4 плюс 7–14 на прочность, штукатурка 4–8, чистовые полы и плитка 8–14, двери и приборы 5–9, сдача 1–2. Паузы на сушку вычёркивать нельзя: следующий слой по сырому основанию не держится.
Что входит в ремонт под ключ и чем он отличается от сметы только на работы
Под ключ — работы плюс материалы до состояния, в котором можно жить. Смета «только руки» закрывает труд, а плитку, ламинат, двери и сантехнику заказчик покупает сам. Сравнивать пакет 28 000 ₽/м² со ставкой штукатура за метр нельзя: это разные корзины.
Что покрывает гарантия год на ремонт новостройки
Год даёт подрядчик на свои работы. На материалы отвечает производитель, срок у него другой. Усадка дома, скол от мебели и вмешательство другой бригады после сдачи в эту гарантию обычно не входят — это прописывают отдельным абзацем в договоре.
Нужно ли переделывать стяжку, которую залил застройщик
Не всегда. Сначала проверяют, бухтит ли слой, держит ли уровень и влажность по СП 29.13330.2011. Если пирог пустой или кривой, его перебирают, а не накрывают ламинатом. Наливной пол тонкий слой не заменяет.
